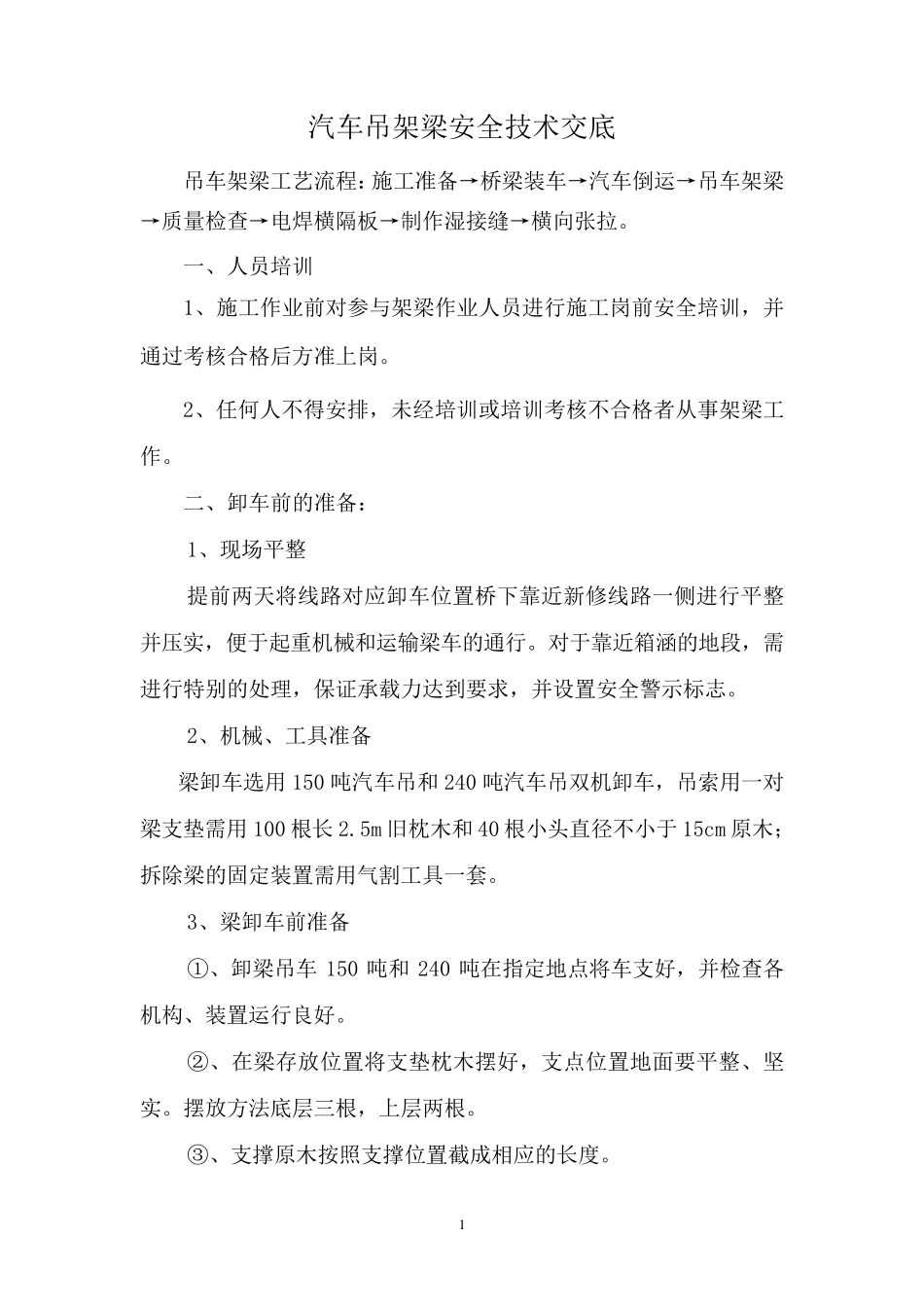

1 汽车吊架梁安全技术交底 吊车架梁工艺流程:施工准备→桥梁装车→汽车倒运→吊车架梁→质量检查→电焊横隔板→制作湿接缝→横向张拉
一、人员培训 1、施工作业前对参与架梁作业人员进行施工岗前安全培训,并通过考核合格后方准上岗
2、任何人不得安排,未经培训或培训考核不合格者从事架梁工作
二、卸车前的准备: 1、现场平整 提前两天将线路对应卸车位置桥下靠近新修线路一侧进行平整并压实,便于起重机械和运输梁车的通行
对于靠近箱涵的地段,需进行特别的处理,保证承载力达到要求,并设置安全警示标志
2、机械、工具准备 梁卸车选用150 吨汽车吊和 240 吨汽车吊双机卸车,吊索用一对梁支垫需用100 根长2
5m 旧枕木和 40 根小头直径不小于 15cm 原木;拆除梁的固定装置需用气割工具一套
3、梁卸车前准备 ①、卸梁吊车150 吨和 240 吨在 指 定地点 将车支好 ,并检查各机构 、装置运行良 好
② 、在 梁存 放 位置将支垫枕木摆 好 ,支点 位置地面 要平整、坚实
摆 放 方法 底层 三 根,上层 两根
③ 、支撑 原木按 照 支撑 位置截 成 相 应的长度
2 三、汽车吊操作 汽车起重机的作业条件 1、起重机司机必须持有安全技术操作许可证
严禁无证人员操作起重机
2、起重机必须经安全监察部门安全检验合格,换发准用证,并在其有效期内方可实施起重作业
3、起重机各限位装置、限制装置等安全防护装置齐全有效,制动 装 置 离 合 器 操 纵 装 置 等 齐 全 有 效 ; 钢 丝 绳 安 全 状 态 符 合GB8919-2006 安全要求
4、在高压线附近进行作业时,应遵守相关的安全操作规程,同时应有专人担任监护
5、司机身体不适或精神状态不佳时不得操纵起重机
严禁起重施工人员酒后作业

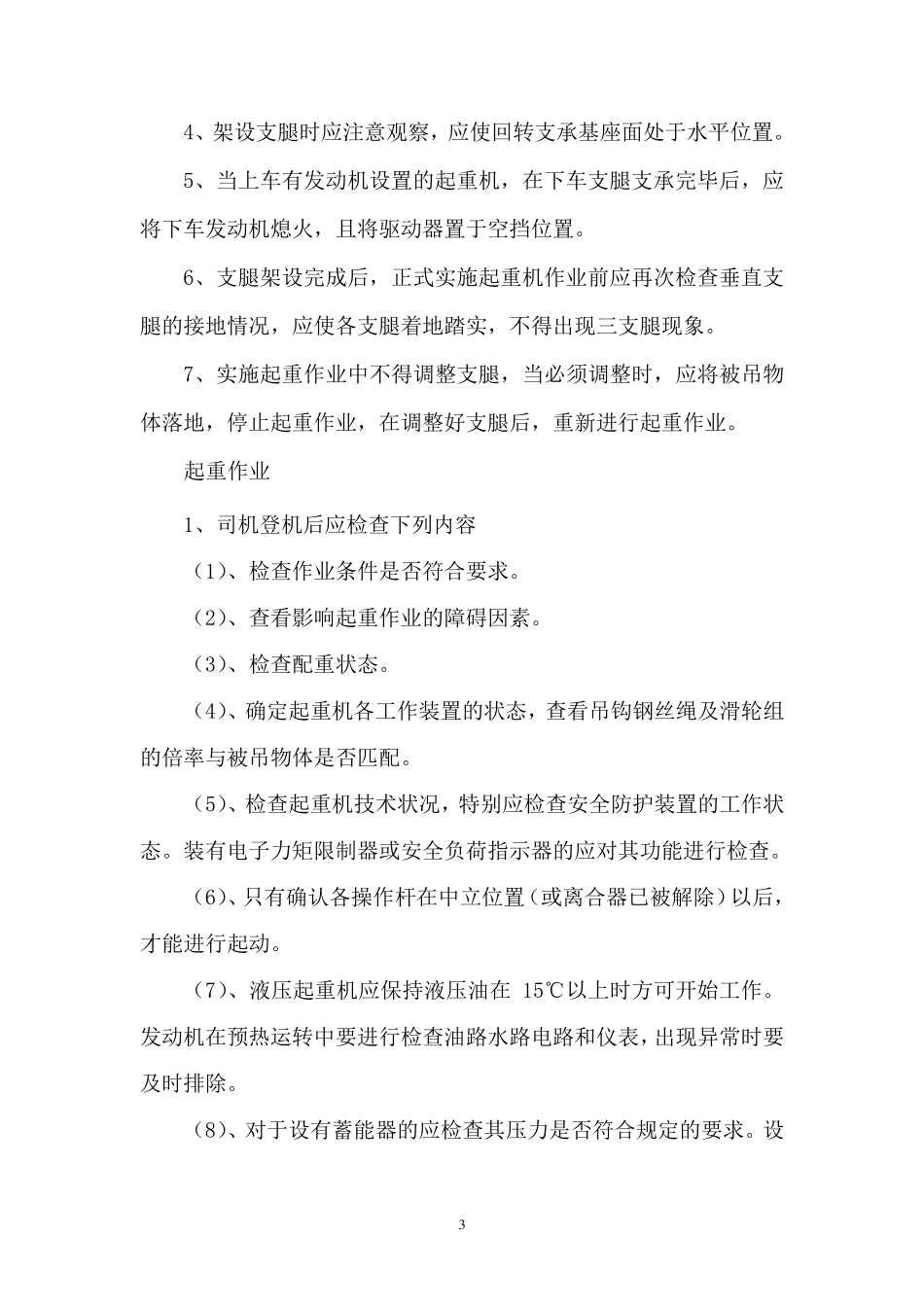

支腿操作 1、支腿伸出前 (1)、应了解地面的承压能力,合理选择
