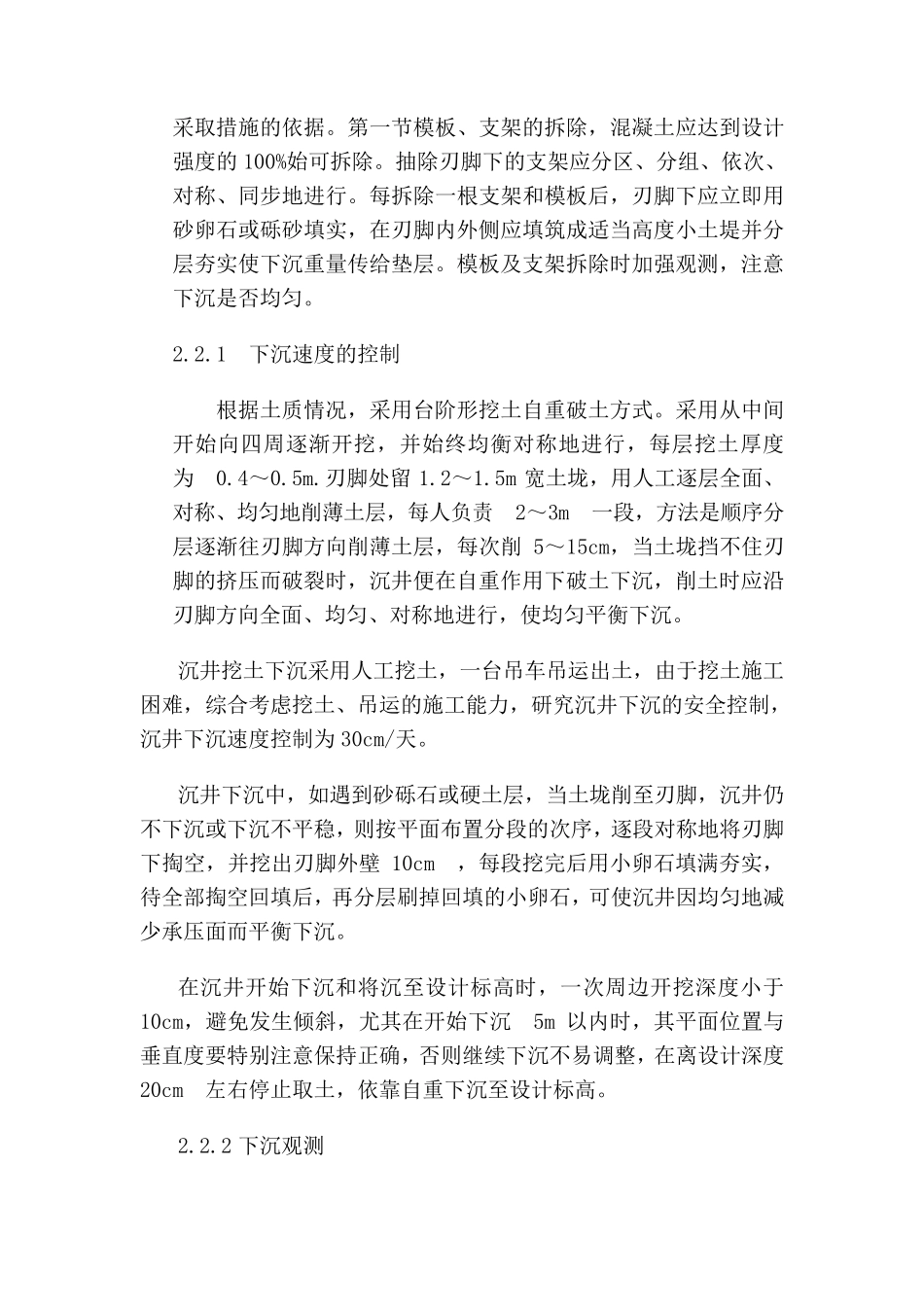

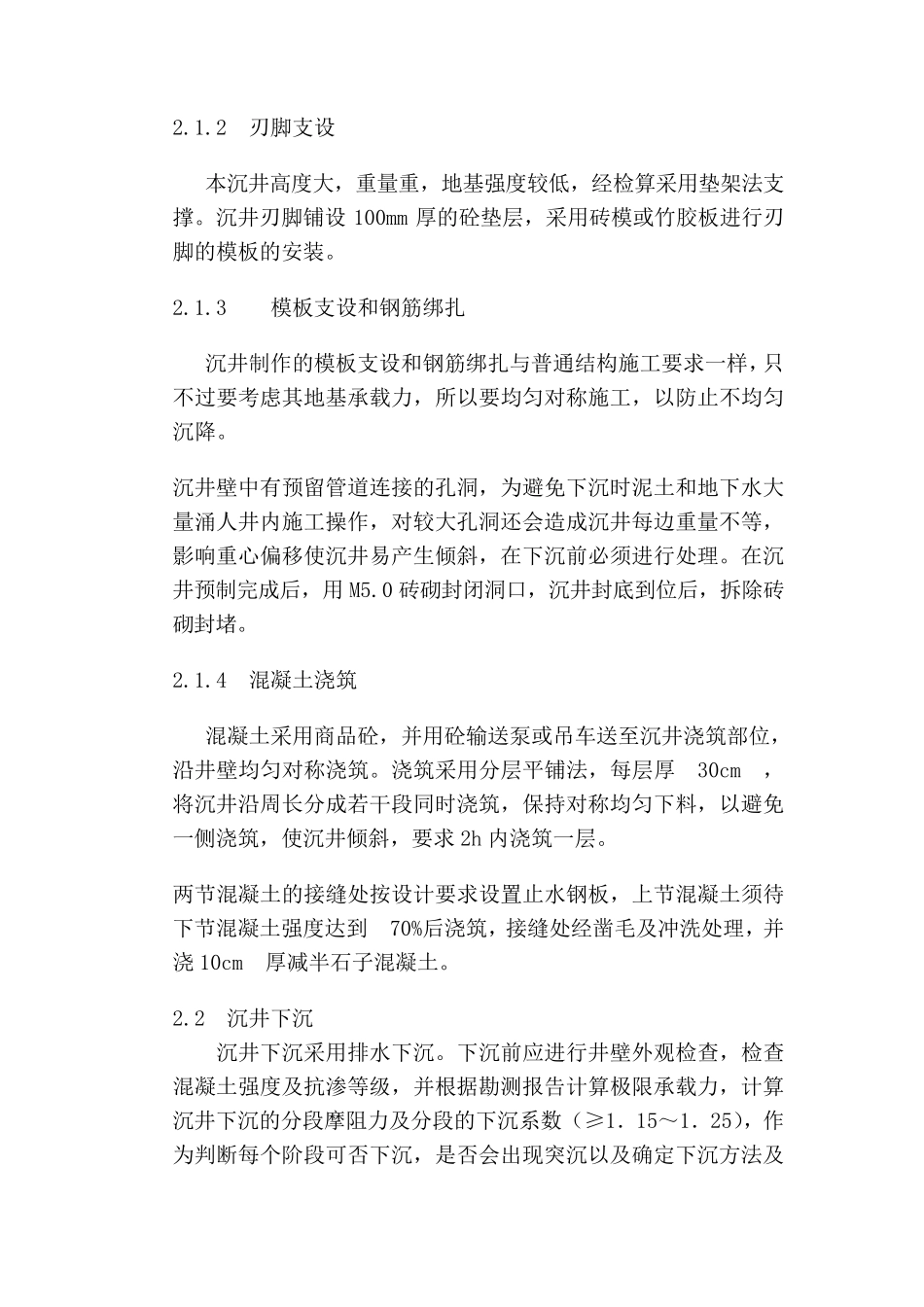

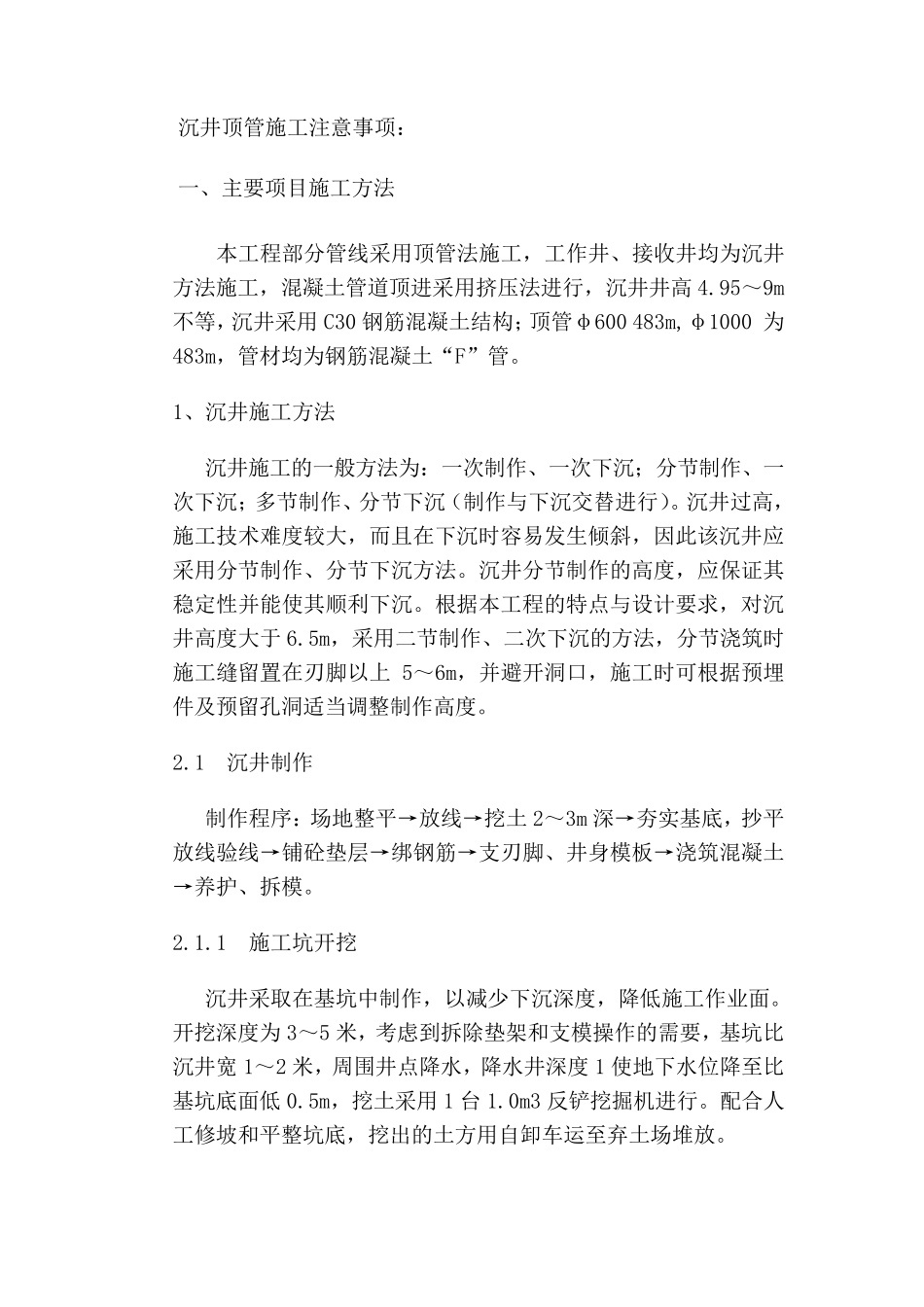

沉井顶管施工注意事项: 一、主要项目施工方法 本工程部分管线采用顶管法施工,工作井、接收井均为沉井方法施工,混凝土管道顶进采用挤压法进行,沉井井高4
95~9m不等,沉井采用C30 钢筋混凝土结构;顶管φ600 483m,φ1000 为483m,管材均为钢筋混凝土“F”管
1、沉井施工方法 沉井施工的一般方法为:一次制作、一次下沉;分节制作、一次下沉;多节制作、分节下沉(制作与下沉交替进行)
沉井过高,施工技术难度较大,而且在下沉时容易发生倾斜,因此该沉井应采用分节制作、分节下沉方法
沉井分节制作的高度,应保证其稳定性并能使其顺利下沉
根据本工程的特点与设计要求,对沉井高度大于 6
5m,采用二节制作、二次下沉的方法,分节浇筑时施工缝留置在刃脚以上 5~6m,并避开洞口,施工时可根据预埋件及预留孔洞适当调整制作高度
1 沉井制作 制作程序:场地整平→放线→挖土2~3m 深→夯实基底,抄平放线验线→铺砼垫层→绑钢筋→支刃脚、井身模板→浇筑混凝土→养护、拆模
1 施工坑开挖 沉井采取在基坑中制作,以减少 下沉深度,降 低 施工作业 面
开挖深度为3~5 米 ,考 虑 到 拆除 垫架 和 支模操 作的需 要,基坑比沉井宽 1~2 米 ,周 围 井点降 水 ,降 水 井深度 1 使地下水 位 降 至 比基坑底面 低 0
5m,挖土采用1 台 1
0m3 反 铲 挖掘 机 进行
配 合 人工修 坡 和 平整坑底,挖出 的土方用自 卸 车 运 至 弃 土场堆 放
2 刃 脚 支 设 本 沉 井 高 度 大 , 重 量 重 , 地 基 强 度 较 低 , 经 检 算 采 用 垫 架 法 支撑
沉 井 刃 脚 铺 设100mm 厚 的 砼 垫 层 , 采 用 砖 模 或 竹 胶 板 进 行 刃脚 的 模 板 的 安 装
3 模 板 支 设 和
