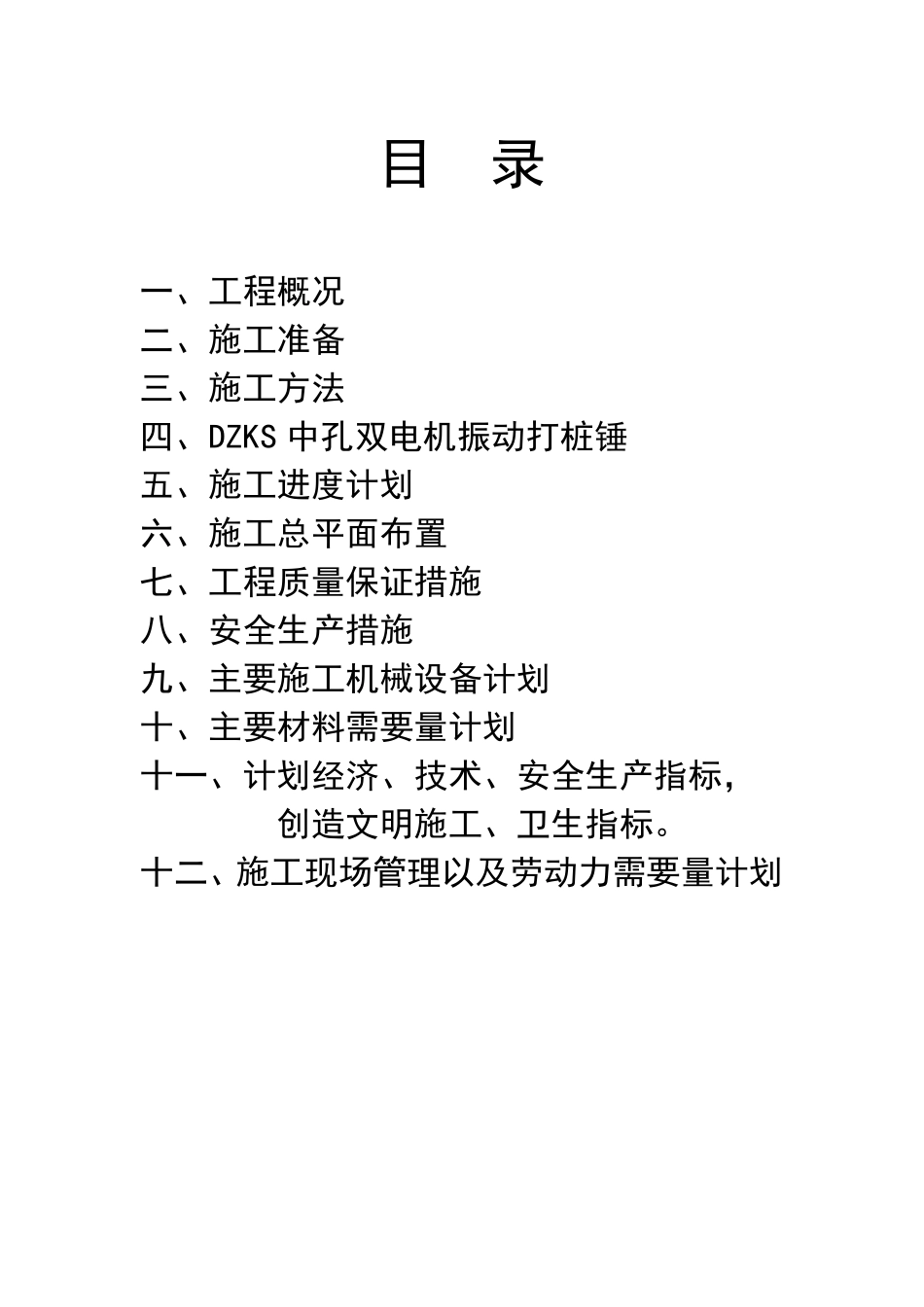

目 录 一、工程概况 二、施工准备 三、施工方法 四、DZKS 中孔双电机振动打桩锤 五、施工进度计划 六、施工总平面布置 七、工程质量保证措施 八、安全生产措施 九、主要施工机械设备计划 十、主要材料需要量计划 十一、计划经济、技术、安全生产指标, 创造文明施工、卫生指标

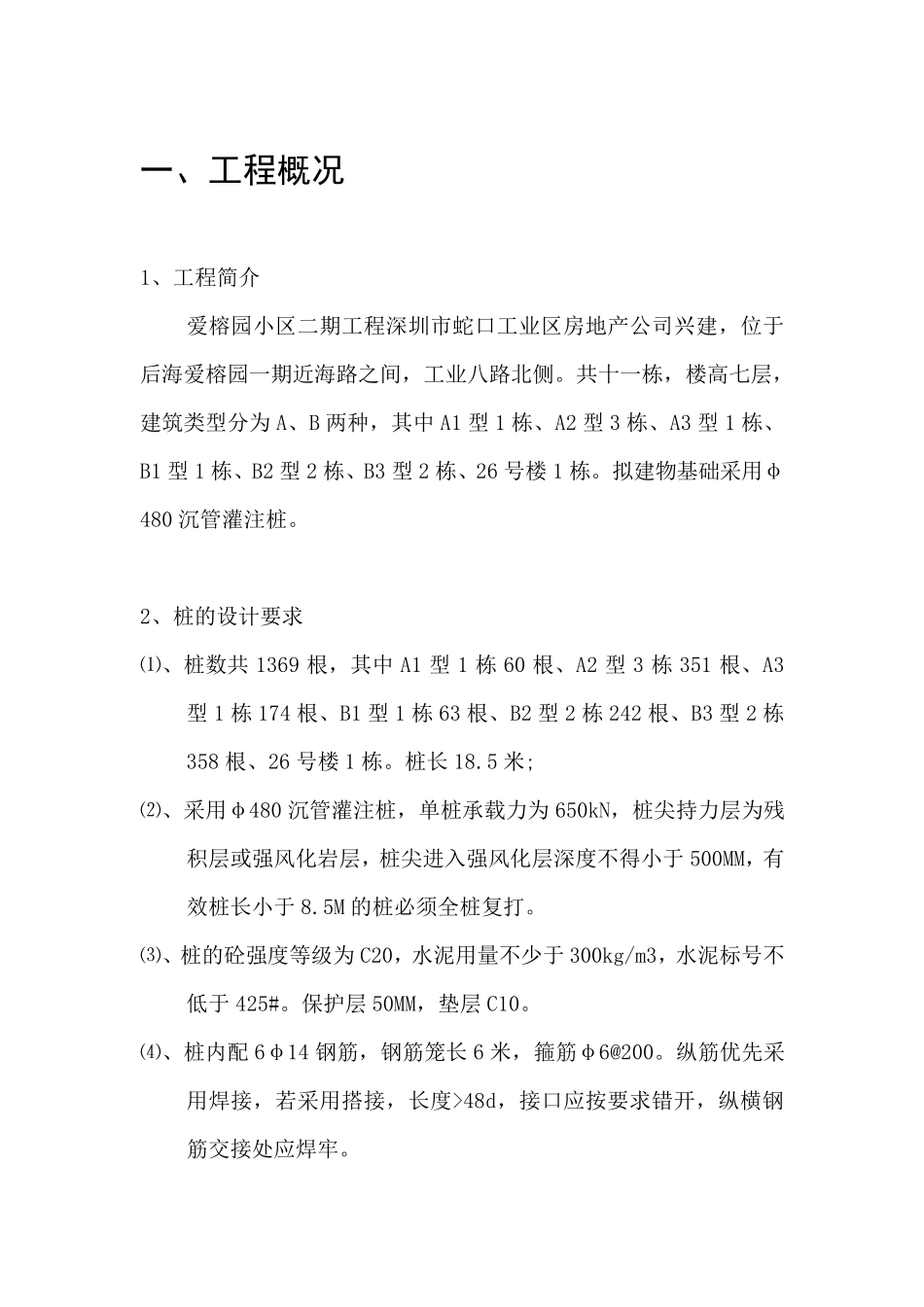

十二、施工现场管理以及劳动力需要量计划 一、工程概况 1、工程简介 爱榕园小区二期工程深圳市蛇口工业区房地产公司兴建,位于后海爱榕园一期近海路之间,工业八路北侧
共十一栋,楼高七层,建筑类型分为A、B 两种,其中A1 型1 栋、A2 型3 栋、A3 型1 栋、B1 型1 栋、B2 型2 栋、B3 型2 栋、26 号楼1 栋
拟建物基础采用φ480 沉管灌注桩
2、桩的设计要求 ⑴、桩数共1369 根,其中A1 型1 栋60 根、A2 型3 栋351 根、A3型1 栋174 根、B1 型1 栋63 根、B2 型2 栋242 根、B3 型2 栋358 根、26 号楼1 栋
5 米; ⑵、采用φ480 沉管灌注桩,单桩承载力为650kN,桩尖持力层为残积层或强风化岩层,桩尖进入强风化层深度不得小于500MM,有效桩长小于8
5M 的桩必须全桩复打
⑶、桩的砼强度等级为C20,水泥用量不少于300kg/m3,水泥标号不低于425#
保护层50MM,垫层C10
⑷、桩内配 6φ14 钢筋,钢筋笼长 6 米,箍筋φ6@200
纵筋优先采用焊接,若采用搭接,长度>48d,接口应按要求错开,纵横钢筋交接处应焊牢

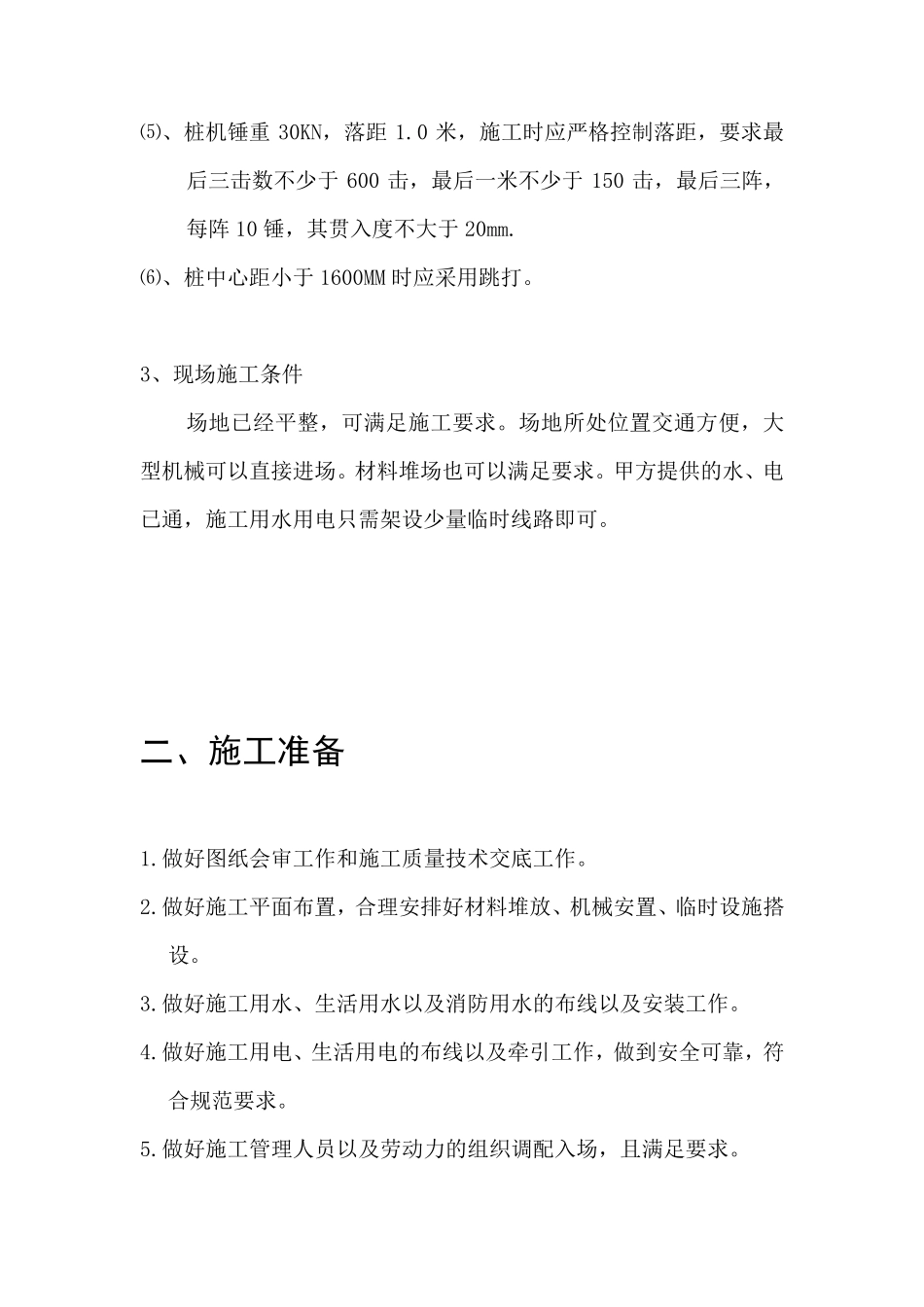

⑸、桩机锤重 30KN,落距 1
0 米,施工时应严格控制落距,要求最后三击数不少于 600 击,最后一米不少于 150 击,最后三阵,每阵 10 锤,其贯入度不大于 20mm
⑹、桩中心距小于 1600MM 时应采用跳打
3、现场施工条件 场地已经平整,可满足施工要求
场地所处位置交
