蒋村单元十号路(暂定名)道路工程 沟 槽 支 护 专 项 方 案 编制: 审核: 审批: 日期: 年 月 日 沟槽支护专项方案 一、工程概况 1、工程名称:蒋村单元十号路(暂定名)道路工程
2、编制说明 建设单位:杭州市西湖区蒋村新区建设指挥部 施工单位:桐庐县市政建设有限公司 监理单位:浙江建效工程监理有限公司 设计单位:中国城市建设研究院有限公司 工 期:120 日历天 质量要求:符合(工程施工质量验收规范)标准 二、沟槽开挖 该工程均地处繁华地段,沿线单位多,人员密集
开挖前对地下管线情况进行实地调查、进行物探确定位置,不明处开挖探坑,确定好开挖尺度,由专人指挥、看护,不得损坏其它管线
地层结构主要以湿陷性黄土为主,全段开挖深度 3~6 米左右,沟槽沿线有通信、电力、上水等管线,现场埋地各专业管道比较复杂
为保证其它管道的运行安全,管沟施工有序进行,沟槽开挖采取人机结合的方法进行

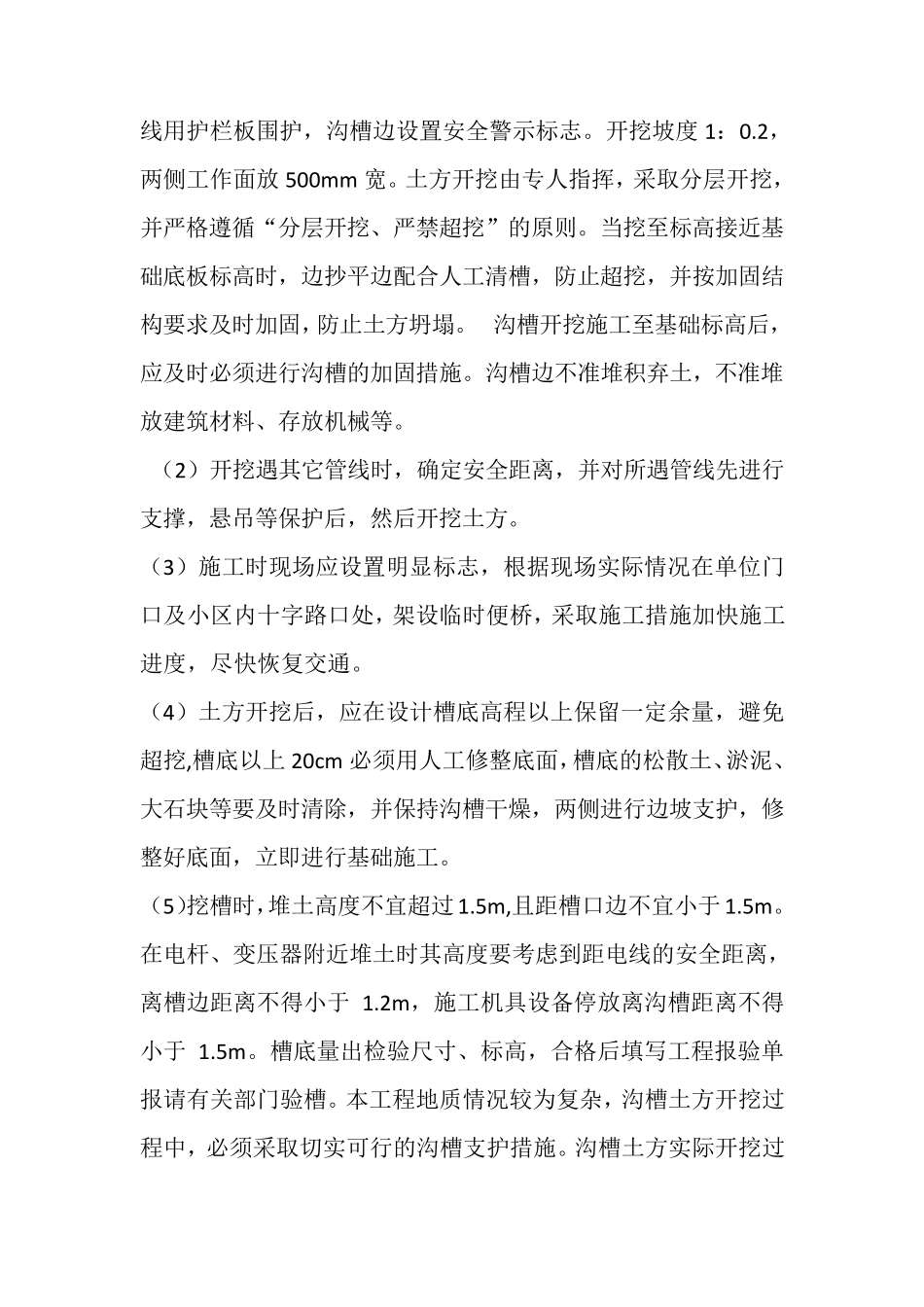

(1)施工前准备:为了便于施工及有利于沟槽边坡稳定,土方开挖前先做好定位放线工作,及时在沟槽周边使用护栏板进行围堵
按沟槽围护要求,沿沟槽开挖面放好开挖边线,临沟槽围护线用护栏板围护,沟槽边设置安全警示标志
开挖坡度1:0
2,两侧工作面放500m m 宽
土方开挖由专人指挥,采取分层开挖,并严格遵循“分层开挖、严禁超挖”的原则
当挖至标高接近基础底板标高时,边抄平边配合人工清槽,防止超挖,并按加固结构要求及时加固,防止土方坍塌
沟槽开挖施工至基础标高后,应及时必须进行沟槽的加固措施
沟槽边不准堆积弃土,不准堆放建筑材料、存放机械等
(2)开挖遇其它管线时,确定安全距离,并对所遇管线先进行支撑,悬吊等保护后,然后开挖土方
(3)施工时现场应设置明显标志,根据现场实际情况在单位门口及小区内十字路口处,架设临时便桥,采取施工措施加快施工进度,尽快恢复交通
(4)土方开挖后,应在设计槽
