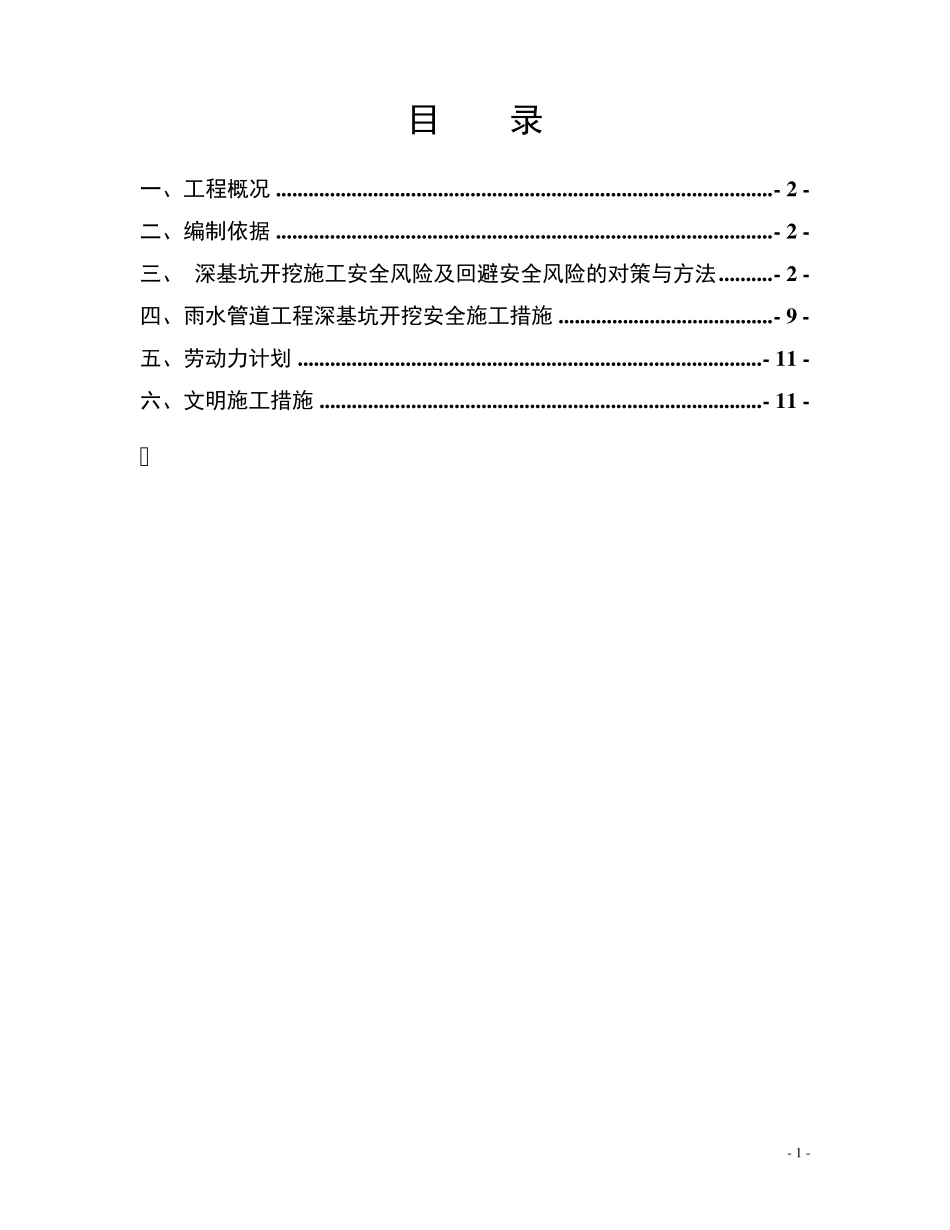

- 1 - 目 录 一、工程概况 ............................................................................................ - 2 - 二、编制依据 ............................................................................................ - 2 - 三、 深基坑开挖施工安全风险及回避安全风险的对策与方法 .......... - 2 - 四、雨水管道工程深基坑开挖安全施工措施 ........................................ - 9 - 五、劳动力计划 ...................................................................................... - 1 1 - 六、文明施工措施 .................................................................................. - 1 1 - - 2 - 一、工程概况 雨水管道基坑沟槽开挖深度超过5 米,属于超深基坑、槽开挖,编制专项的深基坑开挖施工方案指导施工。 二、编制依据 1.《施工现场管理标准》(QB-MCCG-0001-2009); 2.《建筑基坑工程监测技术规范》(GB50497-2009) 3.《建筑地基基础工程施工质量验收规范》(GB50497-2009); 4.《建筑边坡工程技术规范》(GB50330-2002); 5.《施工现场临时用电安全技术规范》(JGJ46—2005); 6.《建筑机械使用安全技术规程》(JGJ33-2001); 三、 深基坑开挖施工安全风险及回避安全风险的对策与方法 1.深基坑开挖时主要存在的风险有: (1)沟槽坡顶的坍塌、槽边土的剥落和槽边土的整体滑坡; (2)深基坑开挖导致周围地基土体的变形,对相邻的电线杆、管线、建筑物及地下管网产生的影响; (3)基坑开挖后,临边施工作业易造成高处坠落; 2.深基坑开挖回避安全风险的对策与方法 (1)采取行之有效的的施工方法 根据现场实际情况,雨水管道工程部分基坑深度达到五米深,施工困难。为加快施工进度又确保安全,采取行之有效的施工方法是确保施工安全的关键,通过集思广益,开展多方案分析论证 和优 化 比 较 ,经 过现场分析采取放 大 开挖坡比 的大 开挖的施工方案是行 之有 效的。根据《给 排 水管道工程施工及 验收规范》(GB50268-2008)的规定 深度5 米以 内 的沟槽边坡的最 陡 坡度应 符 合 下表 规定 土的类 别 边坡坡度(高:宽 ) - 3 - 坡 顶 无 荷 载 坡 顶 有 静 载 坡 顶 有 动 载 中 密 的 砂 土 1: 1 1: 1.25 1: 1.5 中 密 的 碎 石 类 ...
