工程概况 本工程为华能福州电厂三期(2×660MW)工程沥青道路建筑工程,为三期道路铺设沥青面积约9000 平方米,沥青混凝土路面:其路面标准横断面结构为:1
0 ㎏/㎡乳化沥青透油层+土工格栅+调整层+6cm 中粒式沥青混凝土(AC-20Ⅰ)+0
5 ㎏/㎡乳化沥青透油层+4cm 细粒式沥青混凝土(AC-10Ⅰ),各项准备已就绪,已具备开工条件
编制依据 2
《华能电厂三期(2×660MW)工程沥青道路建筑工程设计图》 2
国标图集《J007-1~2》、《88J1-1》
《公路沥青路面施工技术规范》(JTJ 032)及其他相关法规、规范、标准
对现场的实地考察情况
施工准备 3
机具设备 3

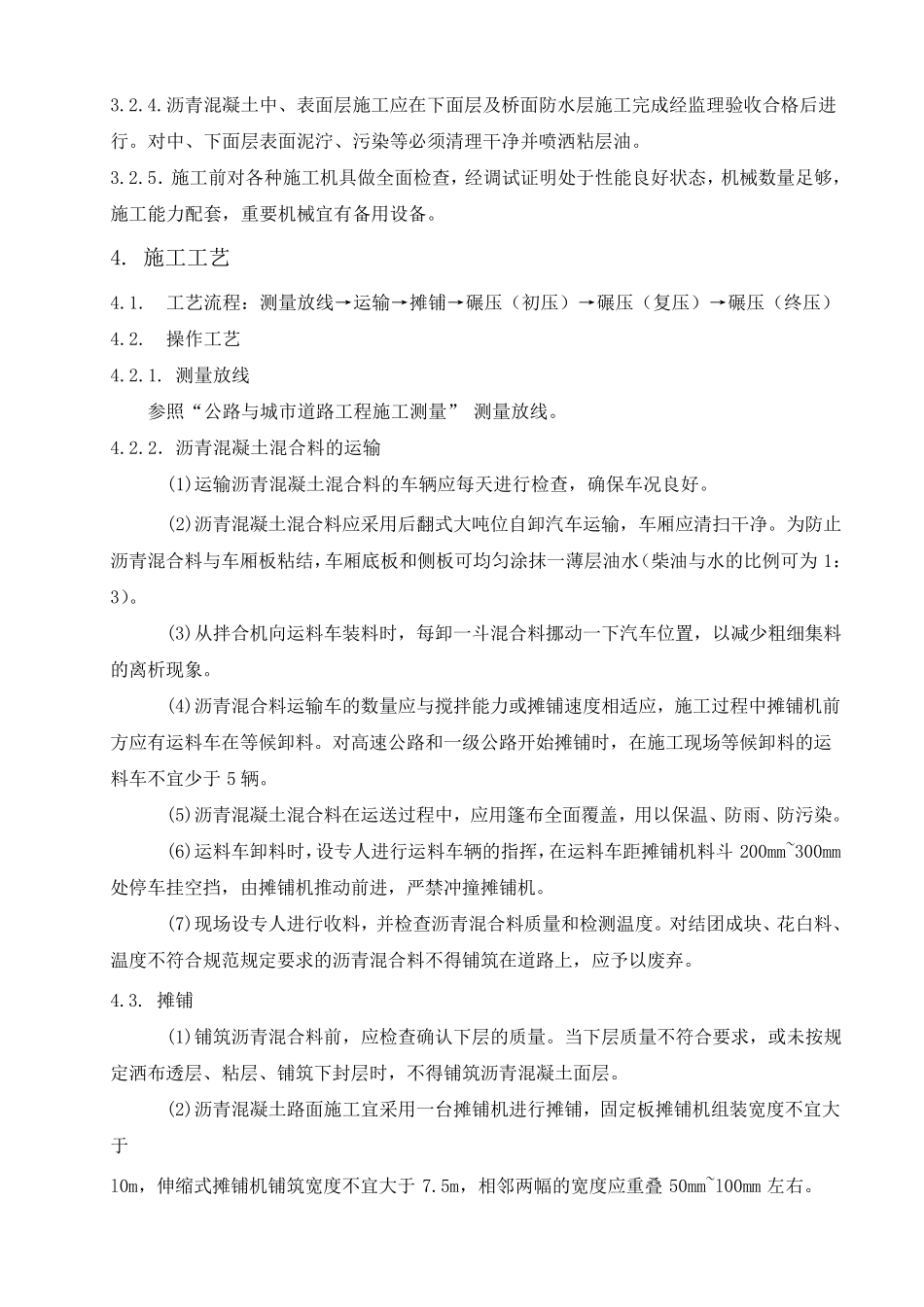

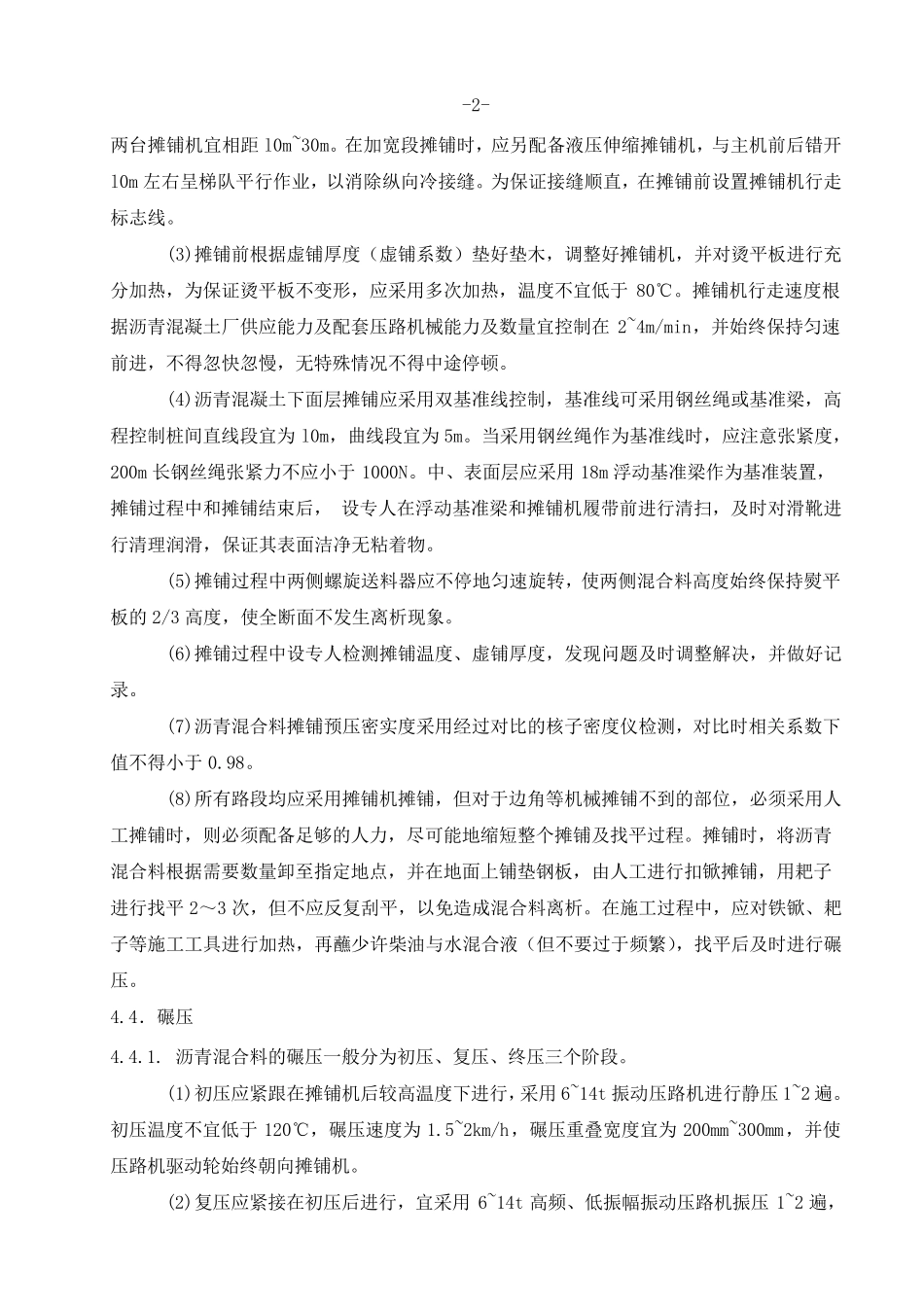

1.主要机械设备 (1)履带式沥青混凝土摊铺机、轮胎式沥青混凝土摊铺机
(2)压实机械:6~14t 双轮钢筒振动压路机,16~20t 轮胎式压路机,1~2t 手扶式小型振动压路机
(3)其他机械:铣刨机、运输车、铲车、水车、加油车、路面切缝机
2.施工及检测工具 (1)施工工具:平铁锨、耙子、小火车、浮动机准梁、筛子、墩锤、烙铁、手锤、测墩、铝合金导梁、钎子、绕线支架、紧线器、喷灯
(2)检测工具:3m 直尺、测平车、核子仪 、取 芯 机、数 显 测温 计、水准仪 、经 纬 仪 、钢尺、小线等
作 业 条件 3
1.沥青混凝土下 面层必 须 在 基 层验 收 合格并 清 扫 干 净 、喷洒 乳化沥青24h 后 方可 进 行施工
沥青混凝土下 面层施工应 在 路缘 石 安 装 完 成 并 经 监 理 验 收 合格后 进 行
路缘 石 与 沥青混合料 接 触 面应 涂 刷 粘 结油
沥青混凝土中、表 面层施工前 ,应 对下 面层和 桥 面混凝土铺装 进 行
