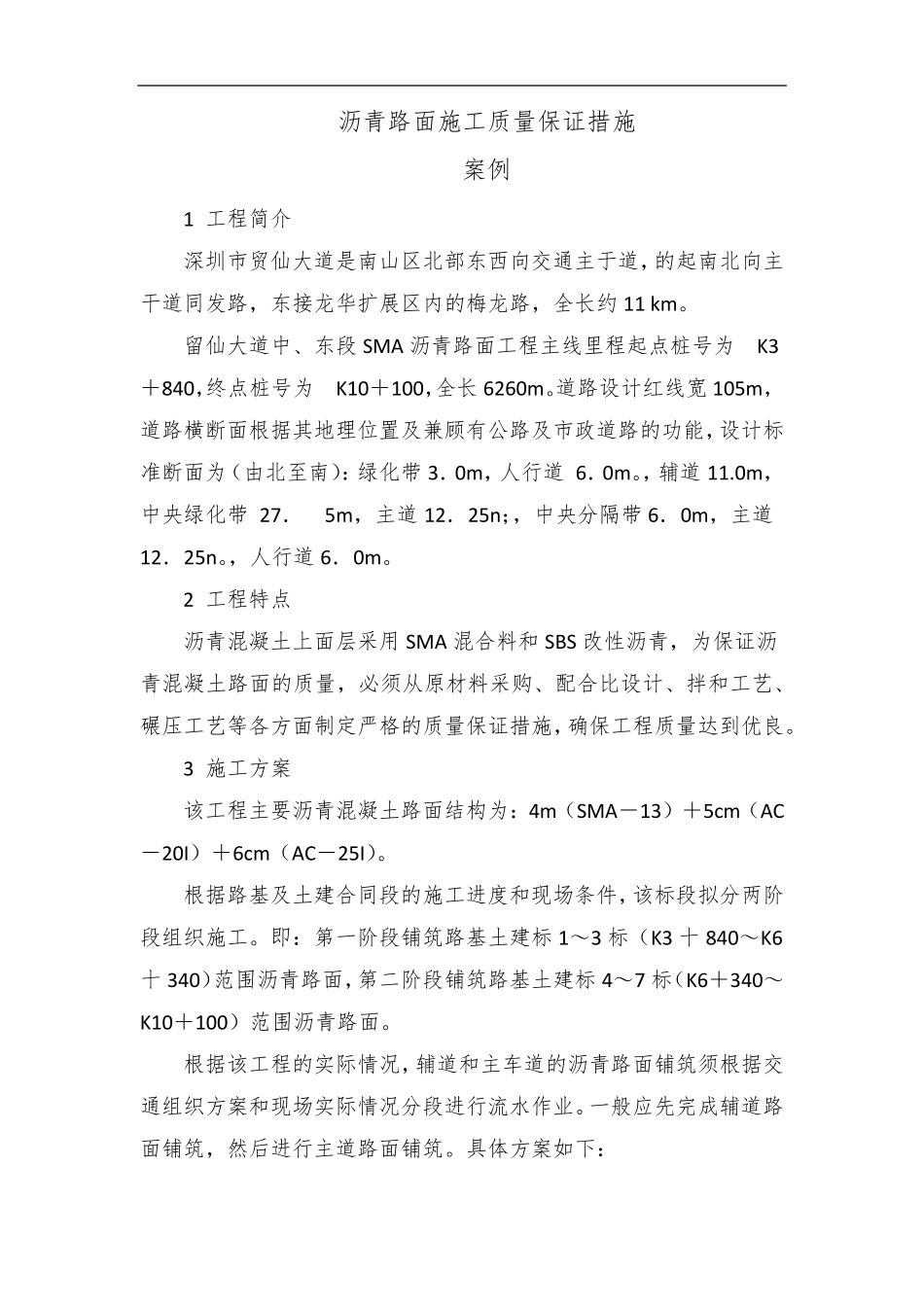

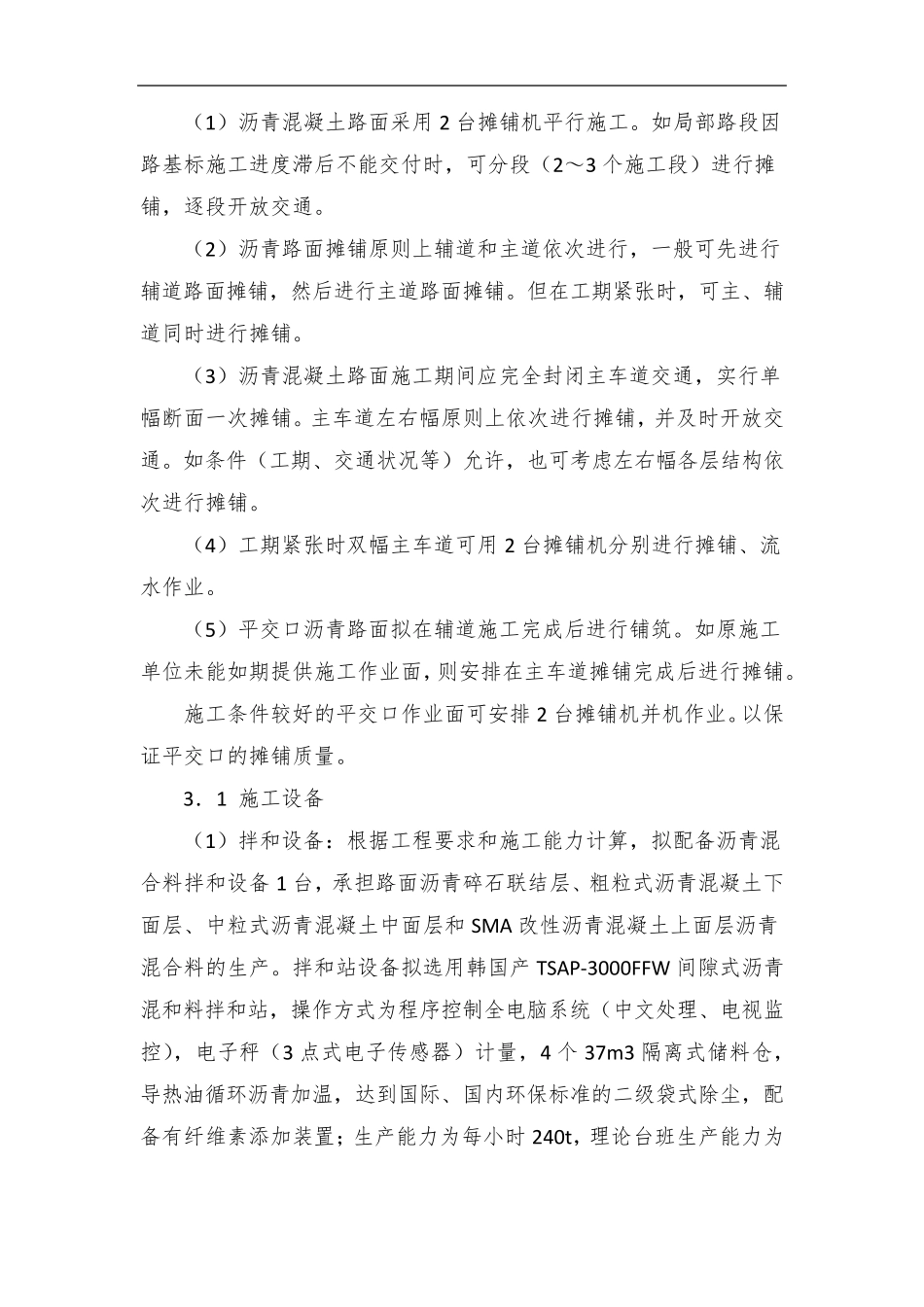

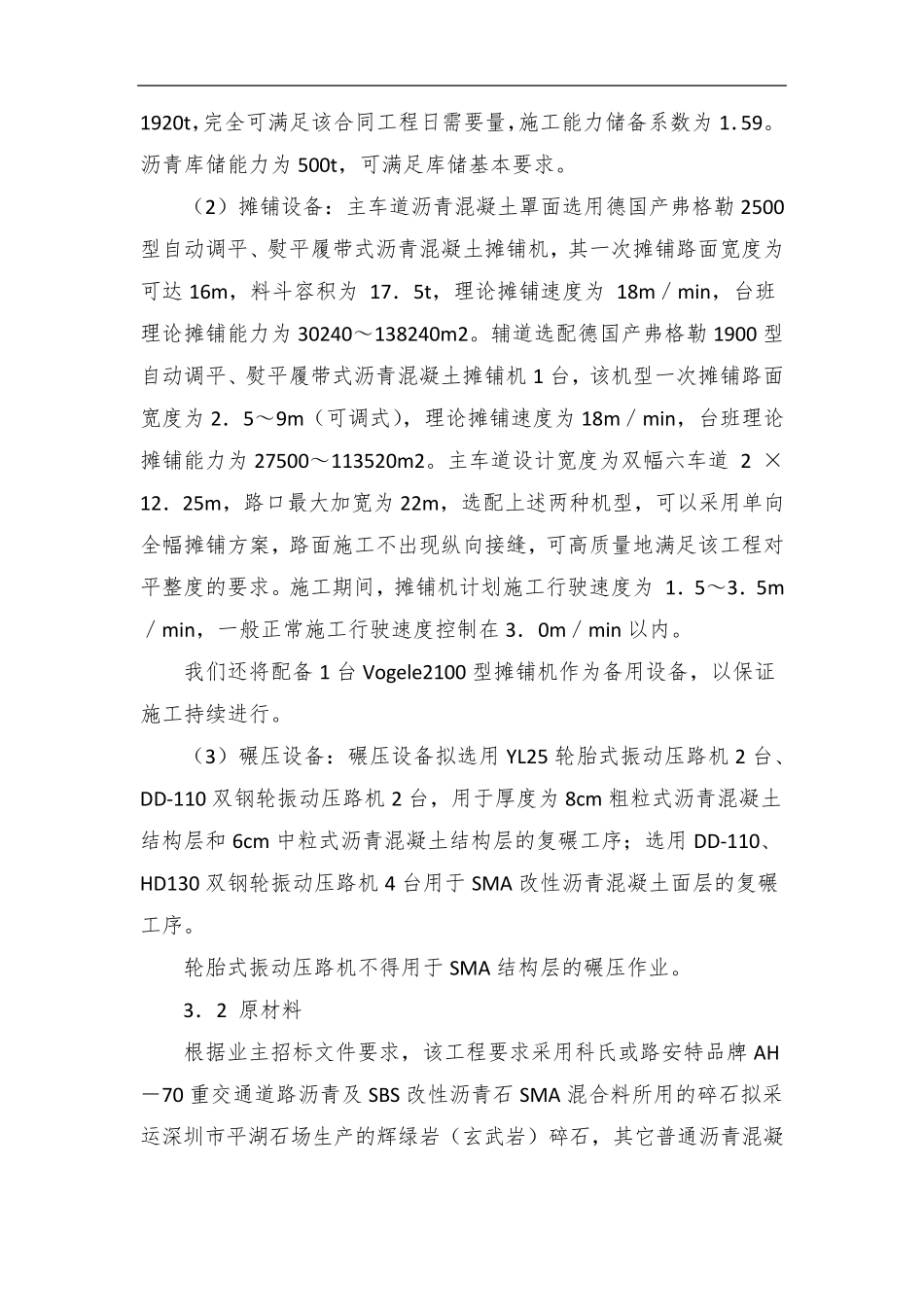

沥青路面施工质量保证措施 案例 1 工程简介 深圳市贸仙大道是南山区北部东西向交通主于道,的起南北向主干道同发路,东接龙华扩展区内的梅龙路,全长约11 km。 留仙大道中、东段 SMA 沥青路面工程主线里程起点桩号为 K3+840,终点桩号为 K10+100,全长6260m。道路设计红线宽 105m,道路横断面根据其地理位置及兼顾有公路及市政道路的功能,设计标准断面为(由北至南):绿化带 3.0m,人行道 6.0m。,辅道11.0m,中央绿化带 27. 5m,主道12.25n;,中央分隔带 6.0m,主道12.25n。,人行道6.0m。 2 工程特点 沥青混凝土上面层采用 SMA 混合料和 SBS 改性沥青,为保证沥青混凝土路面的质量,必须从原材料采购、配合比设计、拌和工艺、碾压工艺等各方面制定严格的质量保证措施,确保工程质量达到优良。 3 施工方案 该工程主要沥青混凝土路面结构为:4m(SMA-13)+5cm(AC-20I)+6cm(AC-25I)。 根据路基及土建合同段的施工进度和现场条件,该标段拟分两阶段组织施工。即:第一阶段铺筑路基土建标 1~3 标(K3 十 840~K6十 340)范围沥青路面,第二阶段铺筑路基土建标 4~7 标(K6+340~K10+100)范围沥青路面。 根据该工程的实际情况,辅道和主车道的沥青路面铺筑须根据交通组织方案和现场实际情况分段进行流水作业。一般应先完成辅道路面铺筑,然后进行主道路面铺筑。具体方案如下: (1)沥青混凝土路面采用2 台摊铺机平行施工。如局部路段因路基标施工进度滞后不能交付时,可分段(2~3 个施工段)进行摊铺,逐段开放交通。 (2)沥青路面摊铺原则上辅道和主道依次进行,一般可先进行辅道路面摊铺,然后进行主道路面摊铺。但在工期紧张时,可主、辅道同时进行摊铺。 (3)沥青混凝土路面施工期间应完全封闭主车道交通,实行单幅断面一次摊铺。主车道左右幅原则上依次进行摊铺,并及时开放交通。如条件(工期、交通状况等)允许,也可考虑左右幅各层结构依次进行摊铺。 (4)工期紧张时双幅主车道可用2 台摊铺机分别进行摊铺、流水作业。 (5)平交口沥青路面拟在辅道施工完成后进行铺筑。如原施工单位未能如期提供施工作业面,则安排在主车道摊铺完成后进行摊铺。 施工条件较好的平交口作业面可安排 2 台摊铺机并机作业。以保证平交口的摊铺质量。 3.1 施工设备 (1)拌和设备:根据工程要求和施工能力计算,拟配备沥青混合料拌和设备 1 台,承担路面沥青碎石联结层、粗粒式...
