场地清理施工组织设计

场地清理施工组织设计_第1页
1/8
场地清理施工组织设计_第2页
2/8
场地清理施工组织设计_第3页
3/8

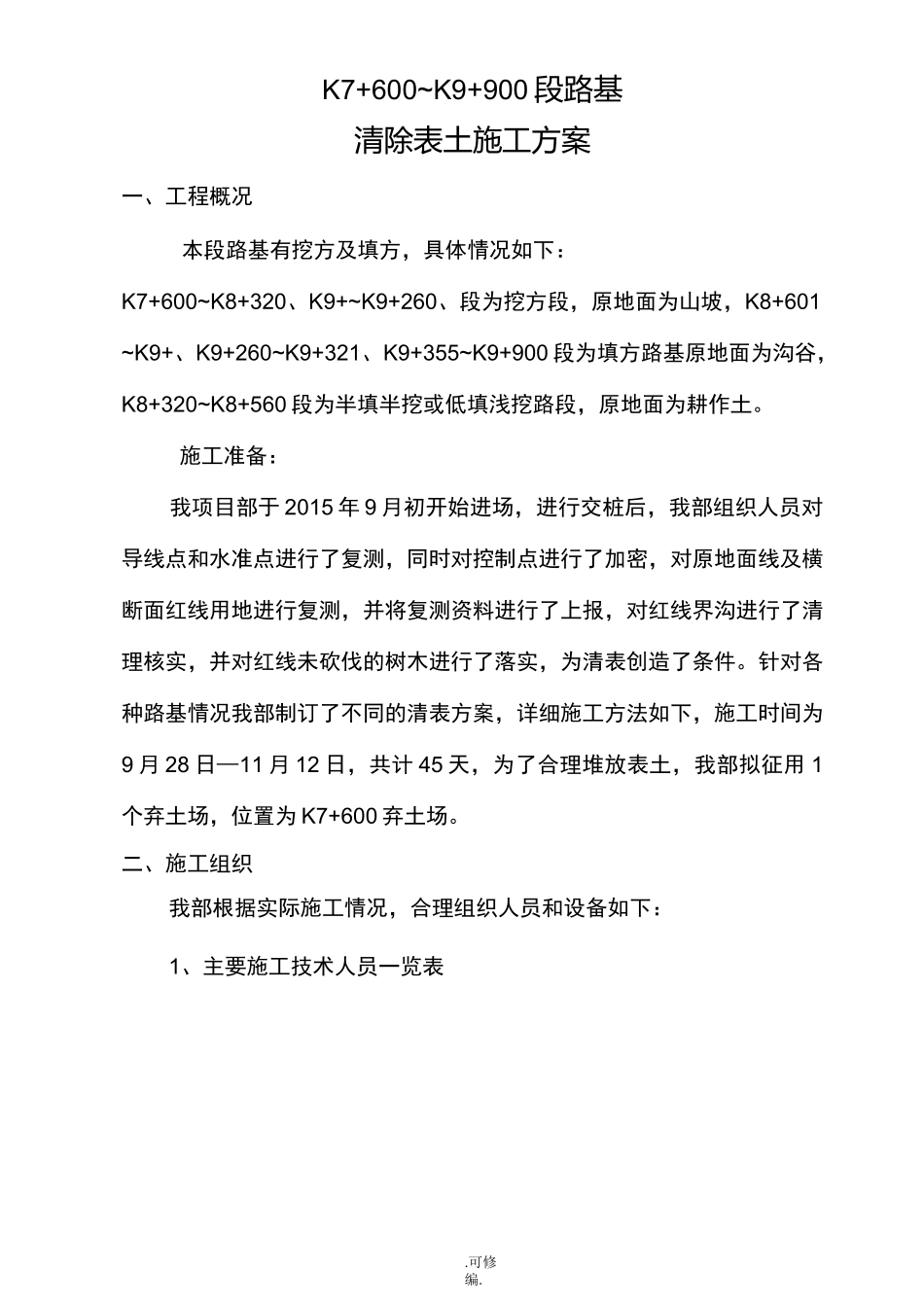

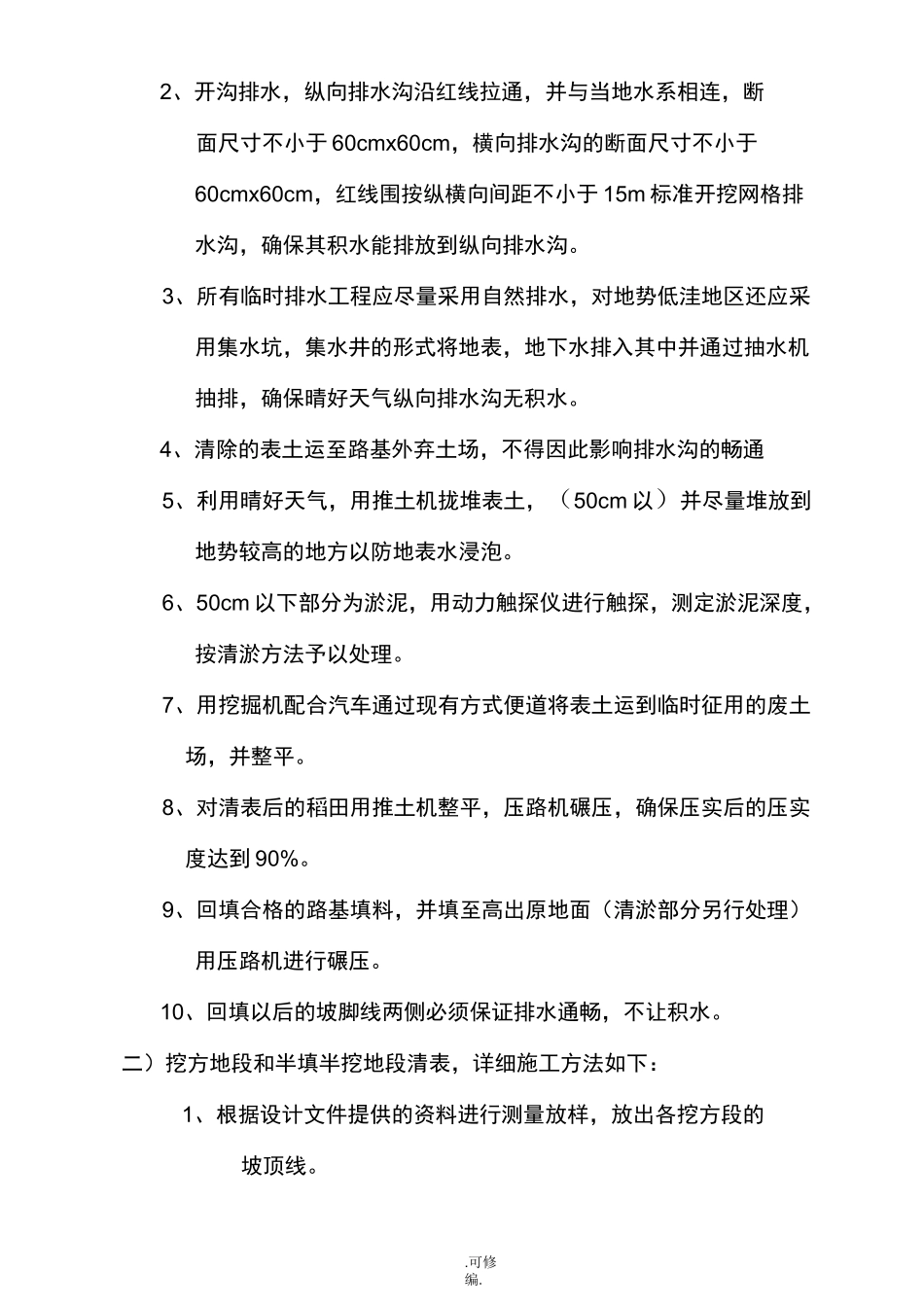

.可修编.K7+600~K9+900 段路基清除表土施工方案一、工程概况本段路基有挖方及填方,具体情况如下:K7+600~K8+320、K9+~K9+260、段为挖方段,原地面为山坡,K8+601~K9+、K9+260~K9+321、K9+355~K9+900 段为填方路基原地面为沟谷,K8+320~K8+560 段为半填半挖或低填浅挖路段,原地面为耕作土。施工准备:我项目部于 2015 年 9 月初开始进场,进行交桩后,我部组织人员对导线点和水准点进行了复测,同时对控制点进行了加密,对原地面线及横断面红线用地进行复测,并将复测资料进行了上报,对红线界沟进行了清理核实,并对红线未砍伐的树木进行了落实,为清表创造了条件。针对各种路基情况我部制订了不同的清表方案,详细施工方法如下,施工时间为9 月 28 日—11 月 12 日,共计 45 天,为了合理堆放表土,我部拟征用 1个弃土场,位置为 K7+600 弃土场。二、施工组织我部根据实际施工情况,合理组织人员和设备如下:1、主要施工技术人员一览表.可修编.姓名本项目任职本单项工程中职责韩飞项目经理全面管理技术负责人技术指导周涛安全负责人现场安全戴送钦试验室主任各项试验检测煜质检部长质量控制果测量工程师各桩坐标放样冯一川施工员施工管理,高程测量黄庆机务负责人机械调度推土机手推土机操作压路机手压路机操作挖机手挖机操作挖机手挖机操作2、主要施工机械设备一览表机械设备名称型号数量挖掘机卡特 3364振动压路机YZ18TC1推土机TY220C2自卸汽车20m320四、清表施工方法一)原地面为沟谷的填方地段,详细施工方法如下:1、根据设计文件放出坡脚线。.可修编.2、开沟排水,纵向排水沟沿红线拉通,并与当地水系相连,断面尺寸不小于 60cmx60cm,横向排水沟的断面尺寸不小于60cmx60cm,红线围按纵横向间距不小于 15m 标准开挖网格排水沟,确保其积水能排放到纵向排水沟。3、所有临时排水工程应尽量采用自然排水,对地势低洼地区还应采用集水坑,集水井的形式将地表,地下水排入其中并通过抽水机抽排,确保晴好天气纵向排水沟无积水。4、清除的表土运至路基外弃土场,不得因此影响排水沟的畅通5、利用晴好天气,用推土机拢堆表土,(50cm 以)并尽量堆放到地势较高的地方以防地表水浸泡。6、50cm 以下部分为淤泥,用动力触探仪进行触探,测定淤泥深度,按清淤方法予以处理。7、用挖掘机配合汽车通过现有方式便道将表土运到临时征用的废土场,并整平。8、对清表后的稻田用推土机整平,压路机碾压,确保压实后的压实度达到 90...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

场地清理施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
