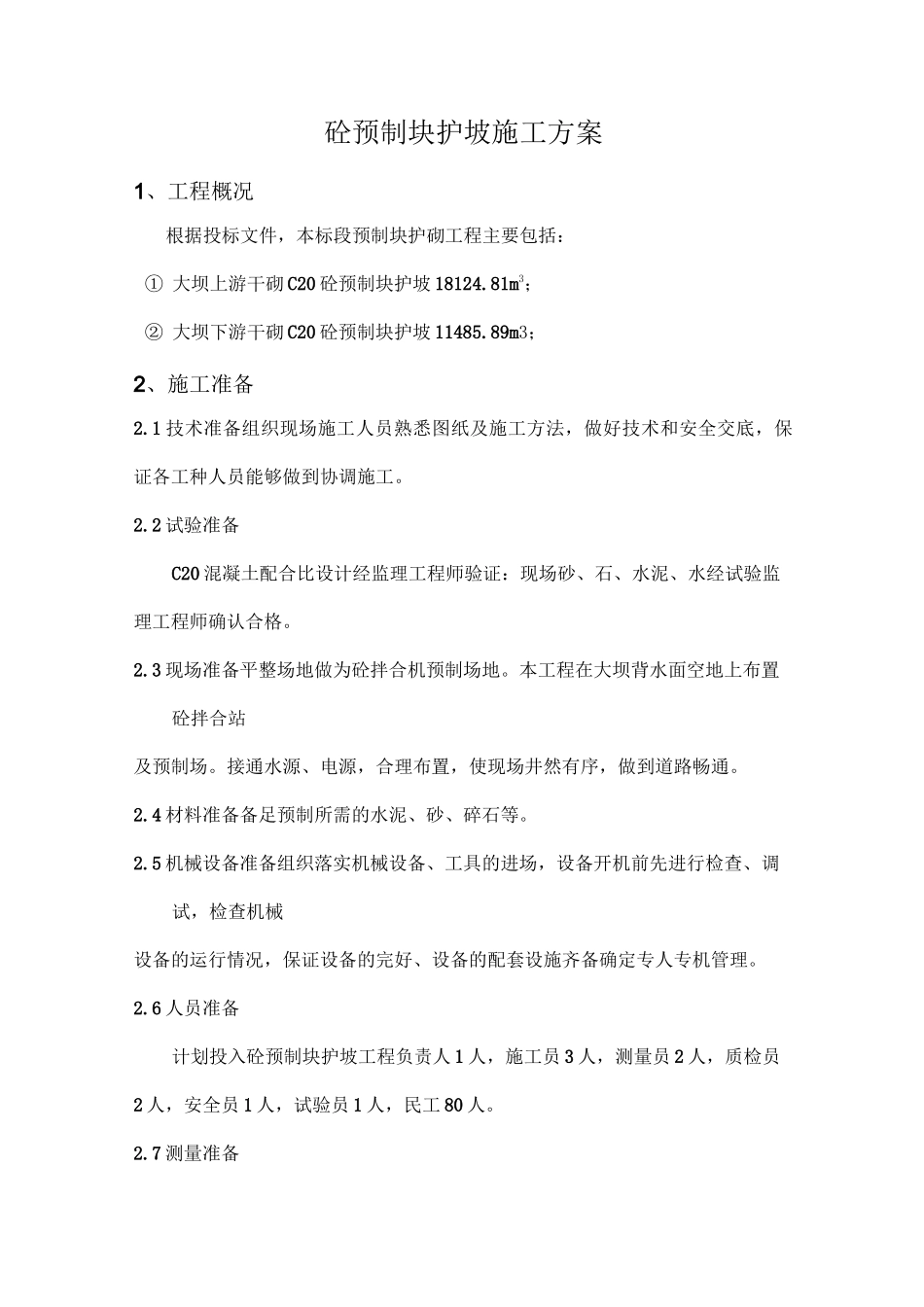

砼预制块护坡施工方案编制:审核:批准:砼预制块护坡施工方案1、工程概况根据投标文件,本标段预制块护砌工程主要包括:① 大坝上游干砌 C20 砼预制块护坡 18124
81m3;② 大坝下游干砌 C20 砼预制块护坡 11485
89m3;2、施工准备2
1 技术准备组织现场施工人员熟悉图纸及施工方法,做好技术和安全交底,保证各工种人员能够做到协调施工
2 试验准备C20 混凝土配合比设计经监理工程师验证:现场砂、石、水泥、水经试验监理工程师确认合格
3 现场准备平整场地做为砼拌合机预制场地
本工程在大坝背水面空地上布置砼拌合站及预制场
接通水源、电源,合理布置,使现场井然有序,做到道路畅通
4 材料准备备足预制所需的水泥、砂、碎石等
5 机械设备准备组织落实机械设备、工具的进场,设备开机前先进行检查、调试,检查机械设备的运行情况,保证设备的完好、设备的配套设施齐备确定专人专机管理
6 人员准备计划投入砼预制块护坡工程负责人 1 人,施工员 3 人,测量员 2 人,质检员2 人,安全员 1 人,试验员 1 人,民工 80 人

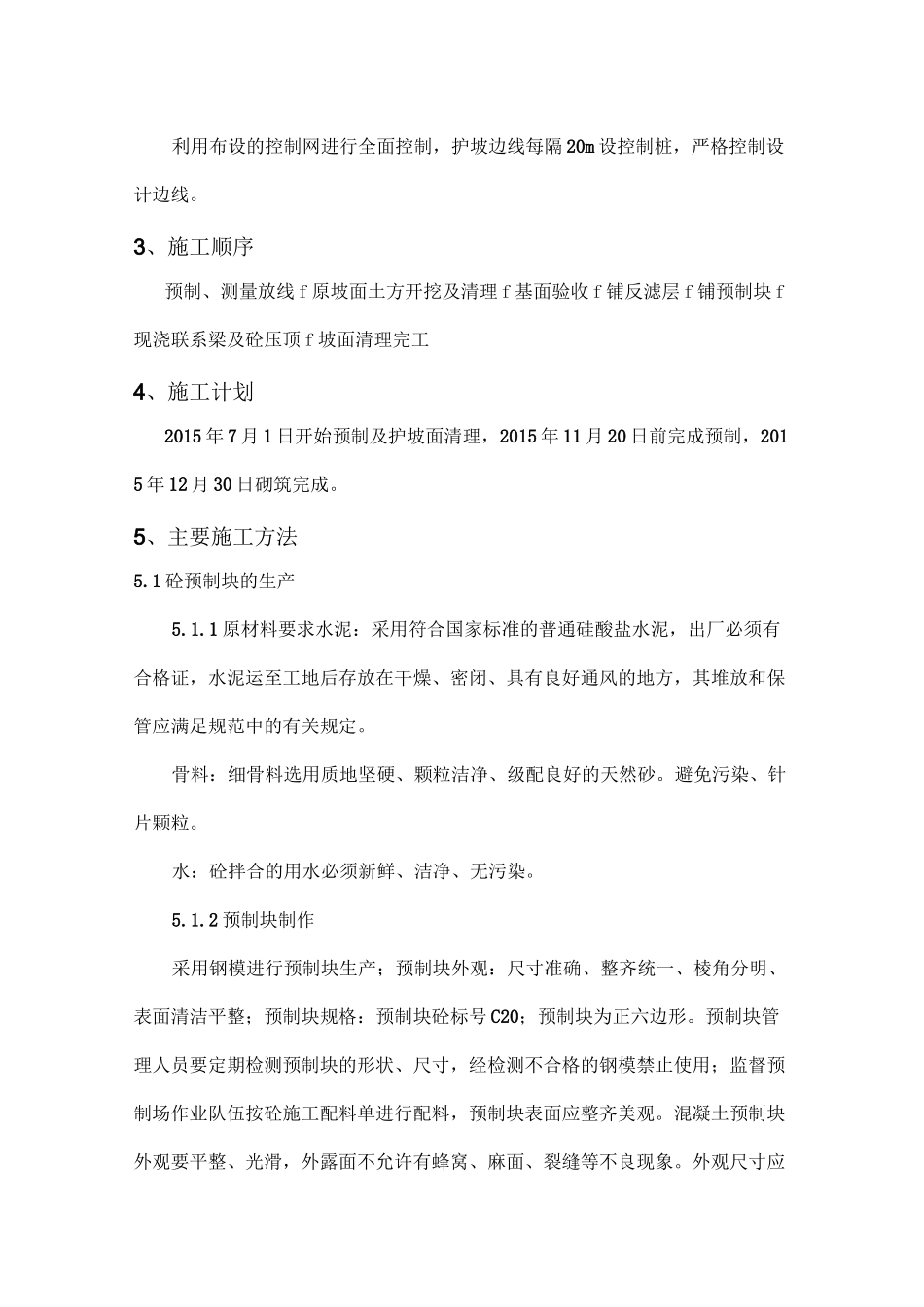

7 测量准备利用布设的控制网进行全面控制,护坡边线每隔 20m 设控制桩,严格控制设计边线
3、施工顺序预制、测量放线 f 原坡面土方开挖及清理 f 基面验收 f 铺反滤层 f 铺预制块 f现浇联系梁及砼压顶 f 坡面清理完工4、施工计划2015 年 7 月 1 日开始预制及护坡面清理,2015 年 11 月 20 日前完成预制,2015 年 12 月 30 日砌筑完成
5、主要施工方法5
1 砼预制块的生产5
1 原材料要求水泥:采用符合国家标准的普通硅酸盐水泥,出厂必须有合格证,水泥运至工地后存放在干燥、密闭、具有良好通风的地方,其堆放和保管应满足规范中的有关规定
骨料:细骨料选用质地坚硬、颗粒洁净、级配良好的天然砂
