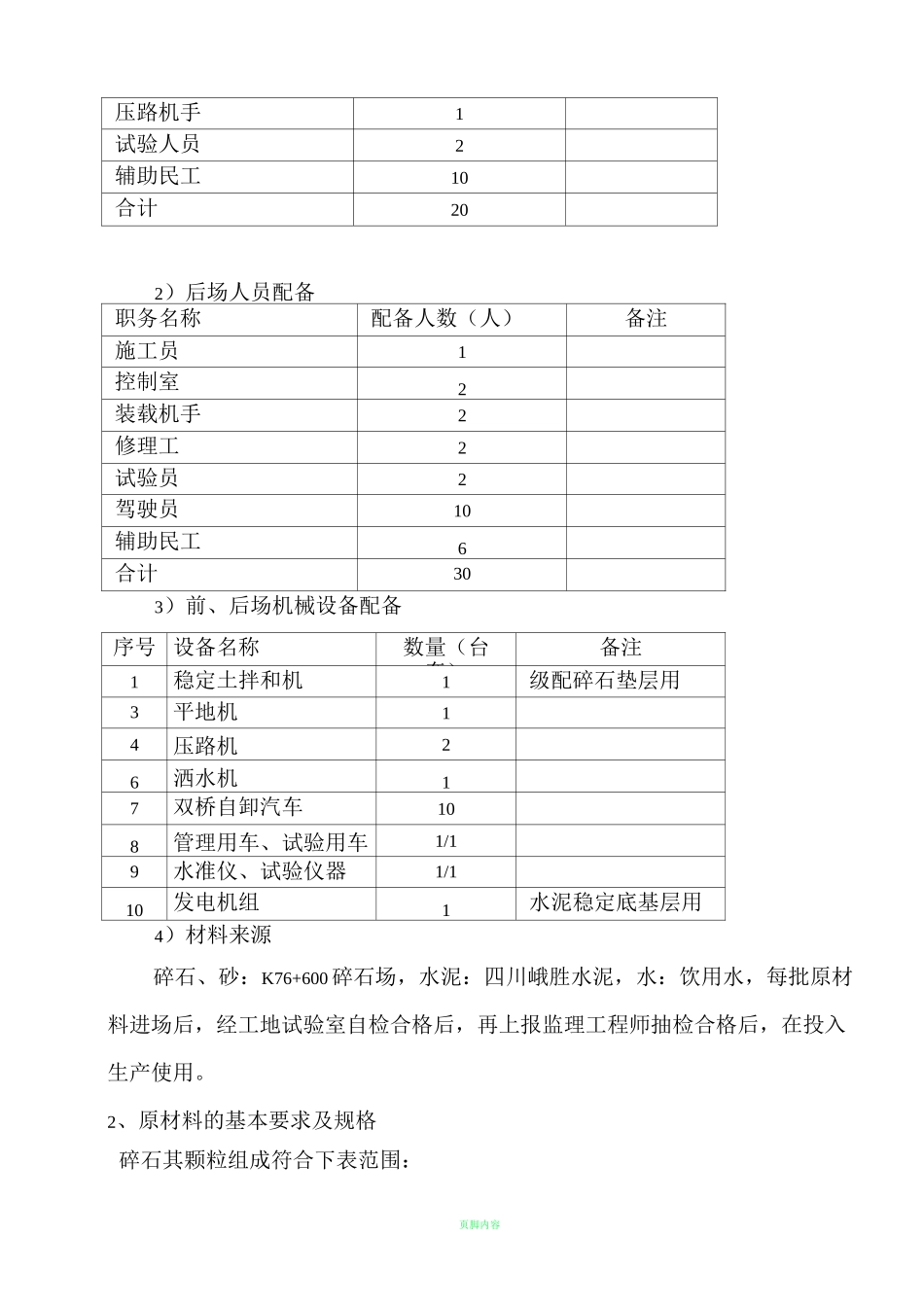

页脚内容省道 455 线色达亚龙至甘孜县锣锅梁子段公路改建工程级配碎石专项施工方案编制:审核:四川川交路桥工程有限公司色锣路 B 标项目部二零一^年七月三-一日页脚内容级配碎石垫层专项施工方案一、工程概况省道 455 线色达亚龙至甘孜县锣锅梁子段公路改建工程,位于甘孜州色达县和甘孜县境内,是甘孜县至色达县的重要连接通道。本项目路线起于甘孜县奶龙山与 A 合同段段路(K54+700)相接,路线途经甘孜县奶龙山、四通达乡、炉霍县充古乡,止于甘孜县下雄乡锣锅梁子。路线全长 46.81 公里。该工程主要由路基工程、涵洞工程、砌筑防护工程、路面工程、桥梁工程组成,其中路面结构采用 3.5cm 厚 SBS-13C 上面层+4cm 厚 AC-16C 下面层+18cm 厚水泥稳定碎石基层+18cm 厚水泥稳定碎石底基层+15cm 厚级配碎石垫层,级配碎石工程量:488259m2,。二、施工准备1、准备工作组织工程,试验人员分组进行路基交验工作,在路基表面应无离析及弹簧现象,同时路基宽度、高程、压实度、弯沉、横坡等各项检测指标应符合设计要求,软土地基地段应对工后沉降进行评定,结合沉降观测资料,确保路基连续两个月沉降速率小于规定值。1)前场人员配备:职务名称配备人数(人)备注施工员2水准司仪2记录、计算1立尺1指挥卸料1平地机手1页脚内容压路机手1试验人员2辅助民工10合计202)后场人员配备职务名称配备人数(人)备注施工员1控制室2装载机手2修理工2试验员2驾驶员10辅助民工6合计303)前、后场机械设备配备序号 设备名称数量(台套)备注1稳定土拌和机1级配碎石垫层用3平地机14压路机26洒水机17双桥自卸汽车108管理用车、试验用车1/19水准仪、试验仪器1/110发电机组1水泥稳定底基层用4)材料来源碎石、砂:K76+600 碎石场,水泥:四川峨胜水泥,水:饮用水,每批原材料进场后,经工地试验室自检合格后,再上报监理工程师抽检合格后,在投入生产使用。2、原材料的基本要求及规格碎石其颗粒组成符合下表范围:页脚内容级配碎石垫层颗粒组成范围结构通过下列筛孔(mm)的质量百分(%)液限(%)塑性指数31.531.5199.54.752.360.60.075级配碎石垫层10095.080.559.041.527.014.03.5//三、施工方案1、级配碎石施工工艺级配碎石施工工艺:2、后场施工后场所进原材料(卵石、砂)均应是经过检验合格的,计算出、碎石、水的需用量,碎石以立方计,水以立方计,在冷拌场依顺序堆码准备好。拌和机开拌前,将冷料斗出料口开到最大,启动调速电机开关记录...
