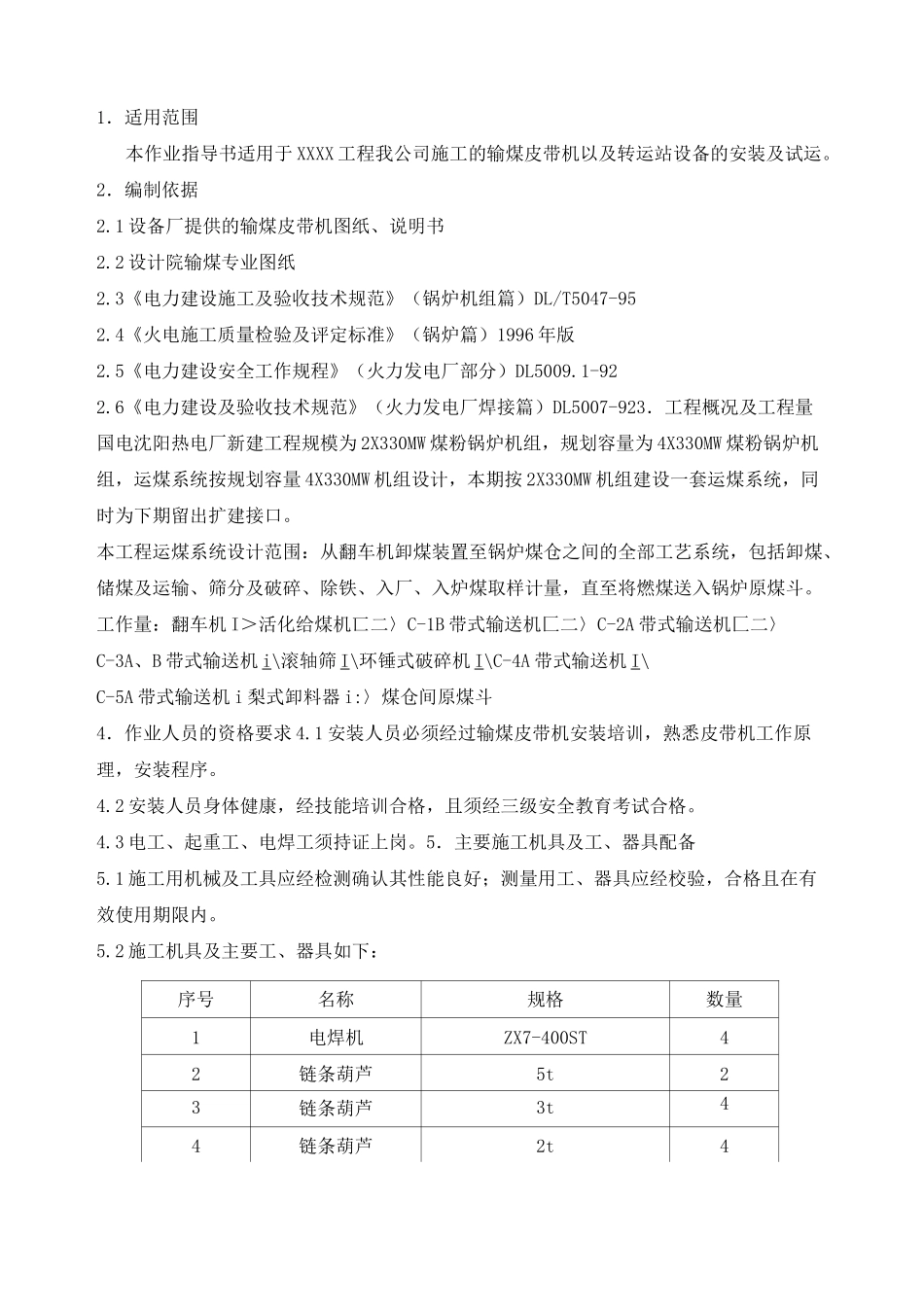

1适用范围2编制依据3工程概况及主要工程量4作业人员资格和要求5主要施工机具、工器具配备6施工准备7作业程序8施工技术措施及工艺要求9工序交接及成品保护10 安全文明施工11 技术记录12 附录1.适用范围本作业指导书适用于 XXXX 工程我公司施工的输煤皮带机以及转运站设备的安装及试运
2.编制依据2
1 设备厂提供的输煤皮带机图纸、说明书2
2 设计院输煤专业图纸2
3《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-952
4《火电施工质量检验及评定标准》(锅炉篇)1996 年版2
5《电力建设安全工作规程》(火力发电厂部分)DL5009
6《电力建设及验收技术规范》(火力发电厂焊接篇)DL5007-923.工程概况及工程量国电沈阳热电厂新建工程规模为 2X330MW 煤粉锅炉机组,规划容量为 4X330MW 煤粉锅炉机组,运煤系统按规划容量 4X330MW 机组设计,本期按 2X330MW 机组建设一套运煤系统,同时为下期留出扩建接口
本工程运煤系统设计范围:从翻车机卸煤装置至锅炉煤仓之间的全部工艺系统,包括卸煤、储煤及运输、筛分及破碎、除铁、入厂、入炉煤取样计量,直至将燃煤送入锅炉原煤斗
工作量:翻车机 I>活化给煤机匸二〉C-1B 带式输送机匚二〉C-2A 带式输送机匚二〉C-3A、B 带式输送机 i\滚轴筛 I\环锤式破碎机 I\C-4A 带式输送机 I\C-5A 带式输送机 i 梨式卸料器 i:〉煤仓间原煤斗4.作业人员的资格要求 4
1 安装人员必须经过输煤皮带机安装培训,熟悉皮带机工作原理,安装程序
2 安装人员身体健康,经技能培训合格,且须经三级安全教育考试合格
3 电工、起重工、电焊工须持证上岗
5.主要施工机具及工、器具配备5
1 施工用机械及工具应经检测确认其性能良好;测量用工、器具应经校验,合格且在有效使用期限内
