雨水管更换专项方案1武警机动第四支队屋顶防水修缮项目DY—()建—()—()编制人:初审人:审核人:审批人:XX 建筑有限公司年月日一、工程概况 3二、施工准备 3三、原有雨水管拆除 4四、材料准备 5五、技术准备 6六、人员准备 6七、安全措施 7八、管道安装 8 一、工程概况1、建设单位:武警第一机动总队机动第四支队22、工程名称:武警机动第四支队屋顶防水修缮项目3、建设地点:天津市津南区4、主要工作内容:一到二十中队宿舍楼、防暴装甲车(防暴巡逻车)大队宿舍楼、警官训练中心、东院浴室、东院加油站、东院加油站、火力、工兵中队宿舍楼、东院配电室、东院车场、东院服务中心雨棚及配电室、西院车场、东院锅炉房及水电值班室、东院南大门、犬舍、弹药库值班室、公寓南楼、公寓北楼、东院礼堂前厅及阅兵台等原屋面油毡防水层拆除,拆至保温层上找平层,并清理干净后重做 SBS 及聚乙烯膜防水后加保护层
雨水管更换,屋面彩钢板更换,内外墙面维修
卫生间地面、吊顶、灯具、管道等维修更换
5、质量标准:达到国家施工验收规范合格标准6、工期要求:自合同签订之日起 30 日历天
二、施工准备1、设计图纸及其它文件齐全
2、具有经批准的施工方案或施工组织设计,并已进行技术交底
3、材料、施工力量、施工机具及施工现场的用水、用电、材料贮存场地等条件能满足施工需要,保证正常施工
4、施工安装前应了解建筑物的结构,并根据设计图纸和施工方案制定与土建工程及其他工种的配合措施
安装人员必须熟悉硬聚氯乙烯内螺旋管及其配套管材管件的性能,掌握其基本操作要求,严禁盲目施工
5、在整个建筑结构施工过程中,应配合土建作好管道穿越墙壁、楼板等结构3的预留孔、预埋套管、预埋件及凿洞等工序
孔洞尺寸按设计规定做到标高和位置正确
6、应对管材、管件的外观和接头配合公差进行仔细检查,应清除管材、管件外的污垢和杂物

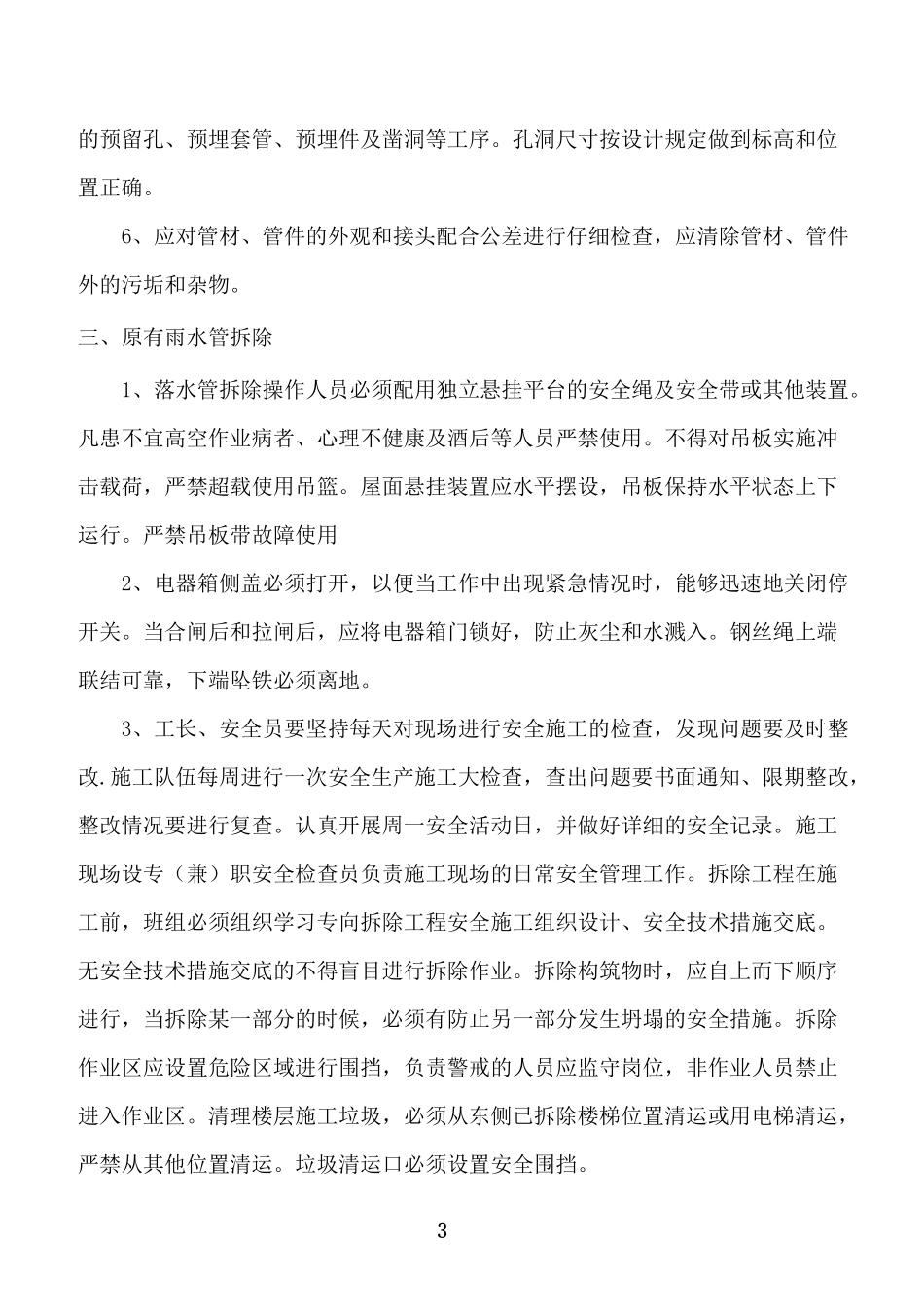

三、原有雨水管拆除1、落
