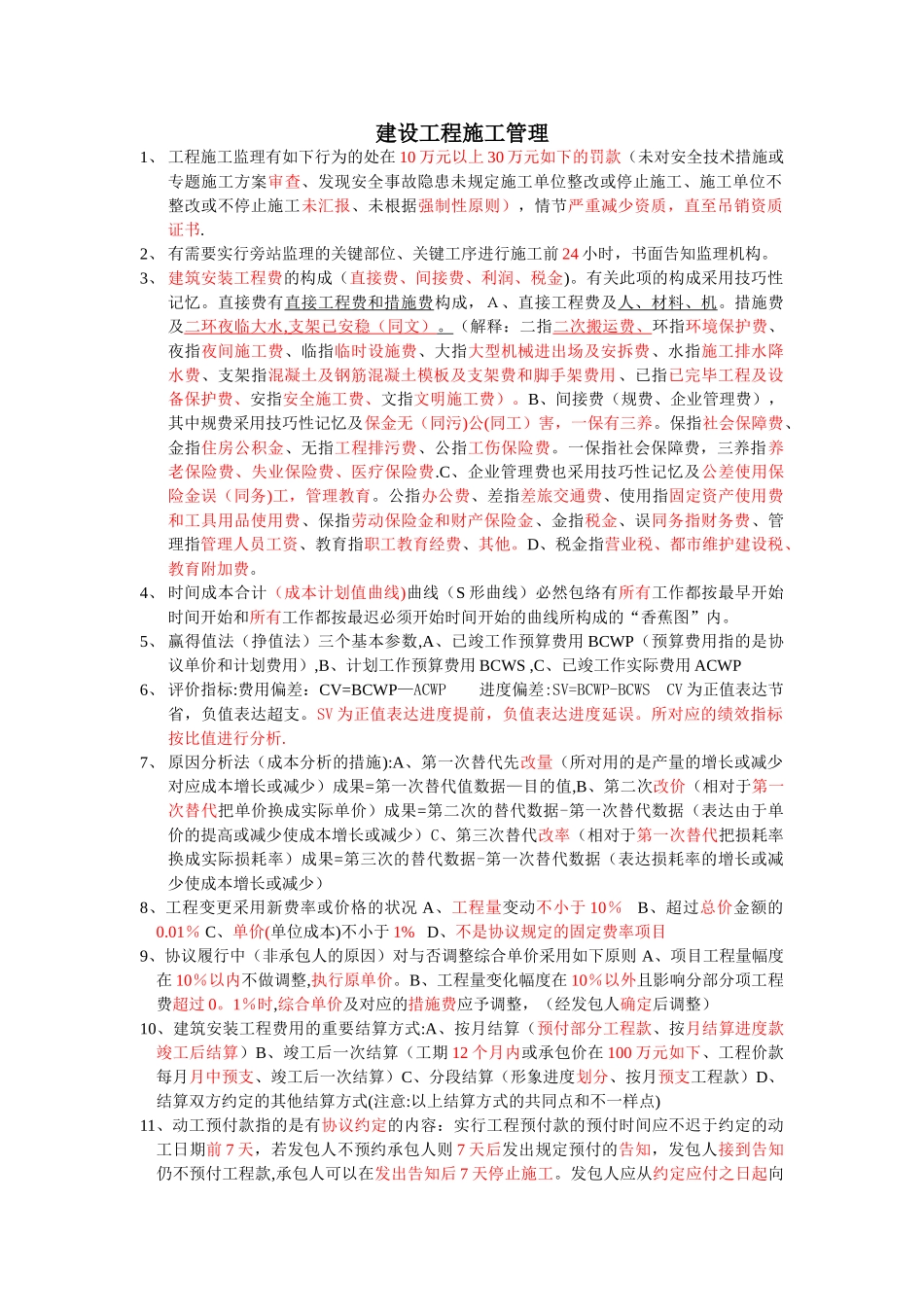

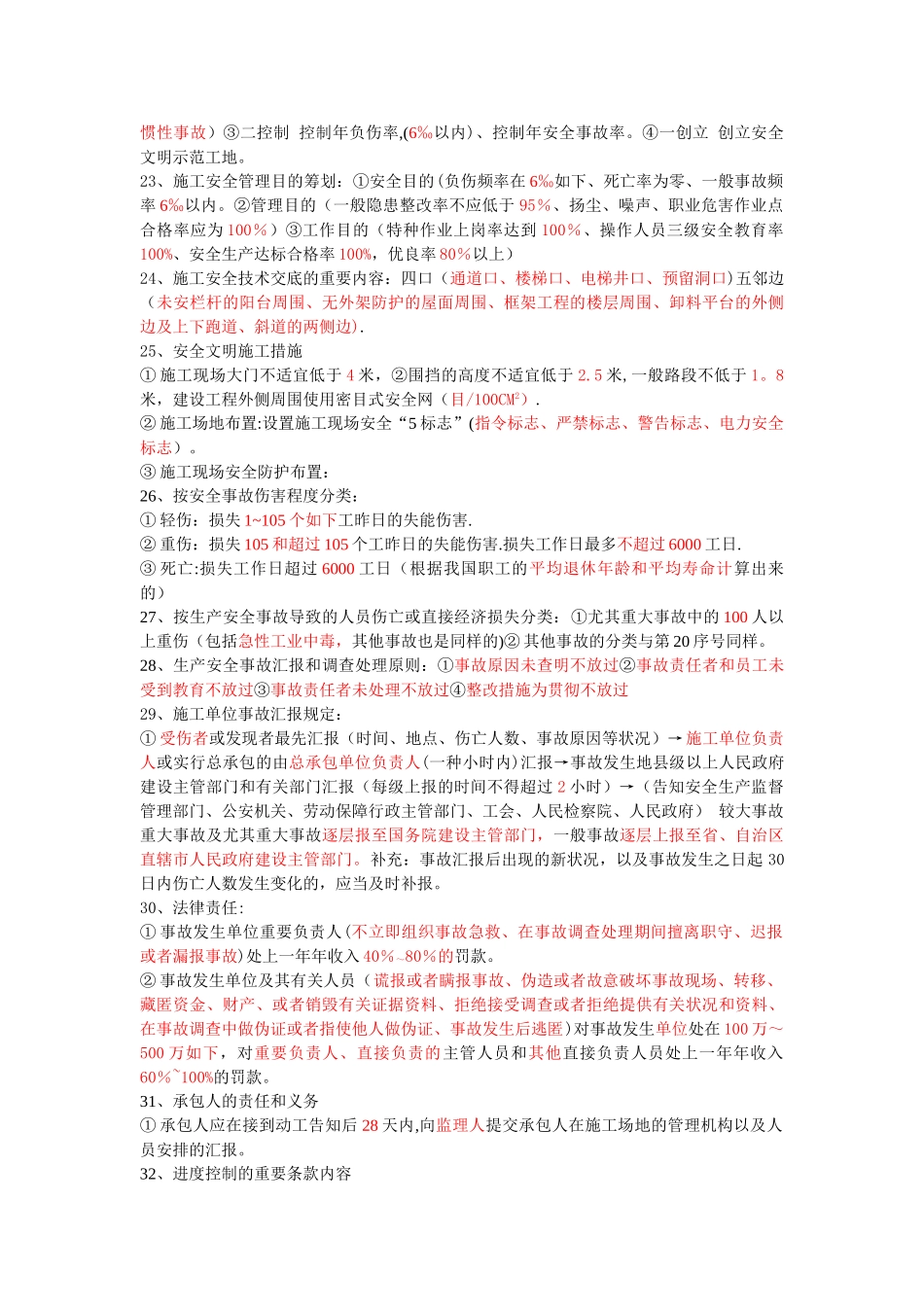

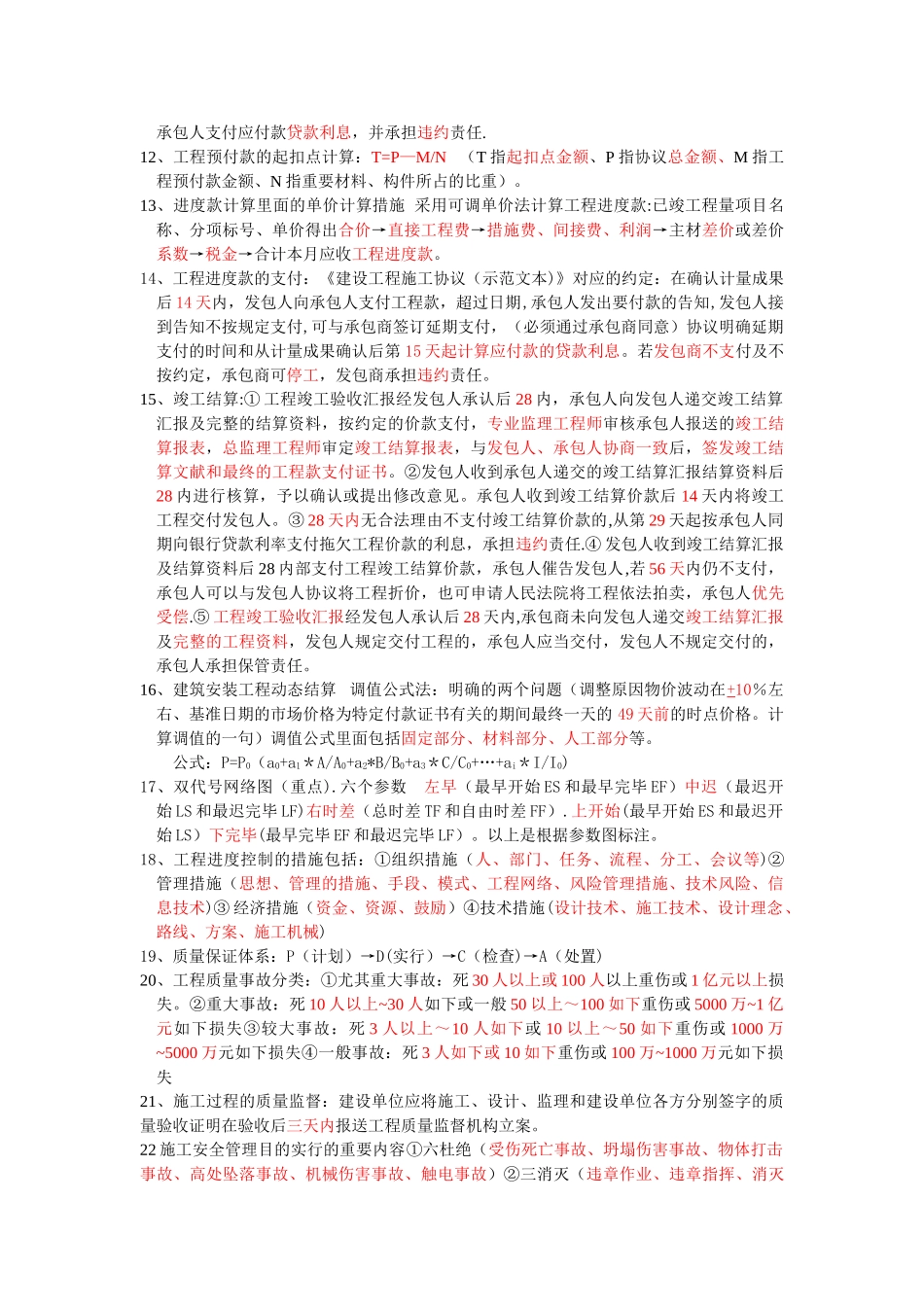

建设工程施工管理1、 工程施工监理有如下行为的处在 10 万元以上 30 万元如下的罚款(未对安全技术措施或专题施工方案审查、发现安全事故隐患未规定施工单位整改或停止施工、施工单位不整改或不停止施工未汇报、未根据强制性原则),情节严重减少资质,直至吊销资质证书.2、 有需要实行旁站监理的关键部位、关键工序进行施工前 24 小时,书面告知监理机构。3、 建筑安装工程费的构成(直接费、间接费、利润、税金)。有关此项的构成采用技巧性记忆。直接费有直接工程费和措施费构成,A、直接工程费及人、材料、机。措施费及二环夜临大水 , 支架已安稳(同文) 。 (解释:二指二次搬运费、环指环境保护费、夜指夜间施工费、临指临时设施费、大指大型机械进出场及安拆费、水指施工排水降水费、支架指混凝土及钢筋混凝土模板及支架费和脚手架费用、已指已完毕工程及设备保护费、安指安全施工费、文指文明施工费)。B、间接费(规费、企业管理费),其中规费采用技巧性记忆及保金无(同污)公(同工)害,一保有三养。保指社会保障费、金指住房公积金、无指工程排污费、公指工伤保险费。一保指社会保障费,三养指养老保险费、失业保险费、医疗保险费.C、企业管理费也采用技巧性记忆及公差使用保险金误(同务)工,管理教育。公指办公费、差指差旅交通费、使用指固定资产使用费和工具用品使用费、保指劳动保险金和财产保险金、金指税金、误同务指财务费、管理指管理人员工资、教育指职工教育经费、其他。D、税金指营业税、都市维护建设税、教育附加费。4、 时间成本合计(成本计划值曲线)曲线(S 形曲线)必然包络有所有工作都按最早开始时间开始和所有工作都按最迟必须开始时间开始的曲线所构成的“香蕉图”内。5、 赢得值法(挣值法)三个基本参数,A、已竣工作预算费用 BCWP(预算费用指的是协议单价和计划费用),B、计划工作预算费用 BCWS ,C、已竣工作实际费用 ACWP6、 评价指标:费用偏差:CV=BCWP—ACWP 进度偏差:SV=BCWP-BCWS CV 为正值表达节省,负值表达超支。SV 为正值表达进度提前,负值表达进度延误。所对应的绩效指标按比值进行分析.7、 原因分析法(成本分析的措施):A、第一次替代先改量(所对用的是产量的增长或减少对应成本增长或减少)成果=第一次替代值数据—目的值,B、第二次改价(相对于第一次替代把单价换成实际单价)成果=第二次的替代数据-第一次替代数据(表达由于单价的提高或减少使成本增长或减少)C...
