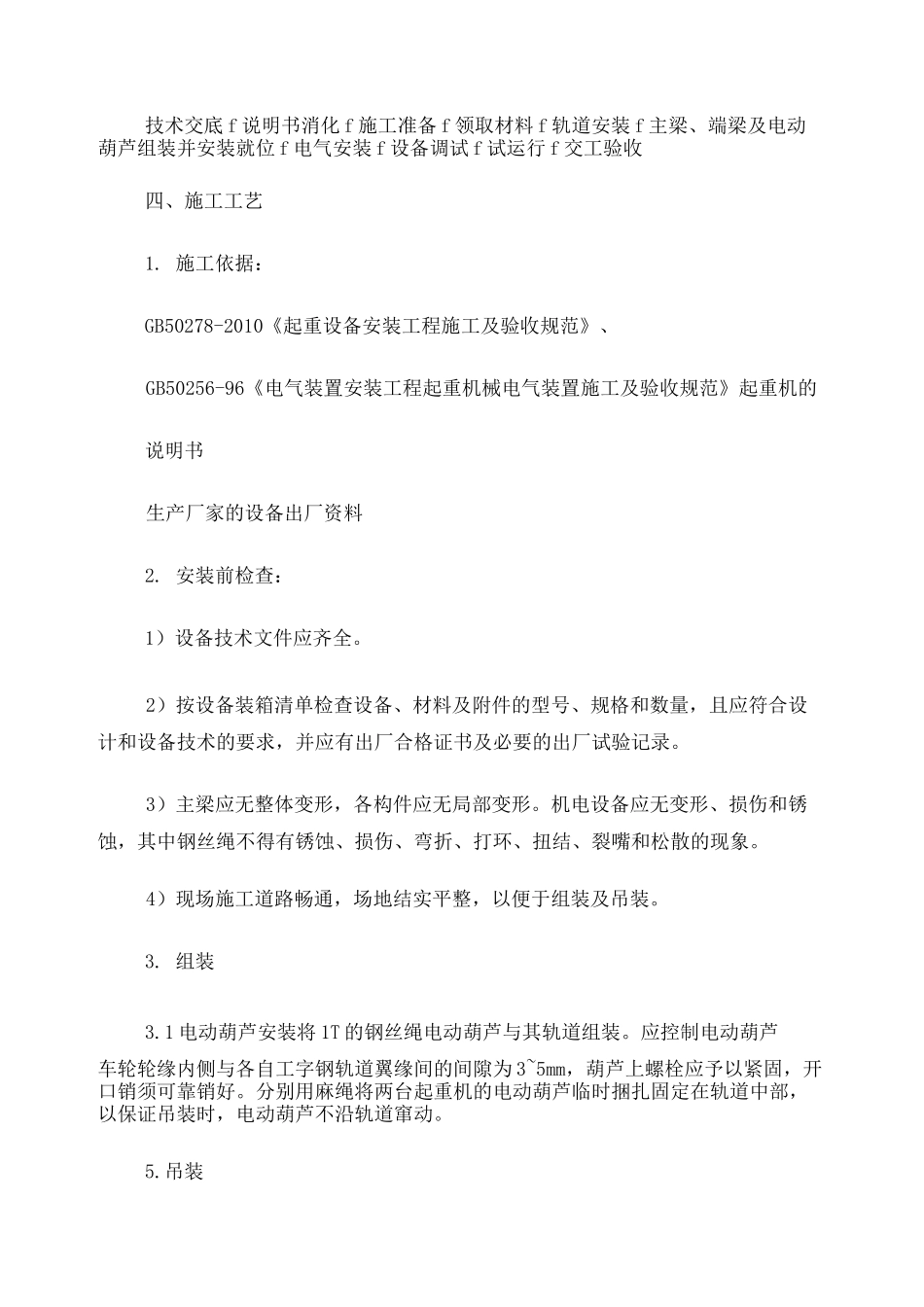

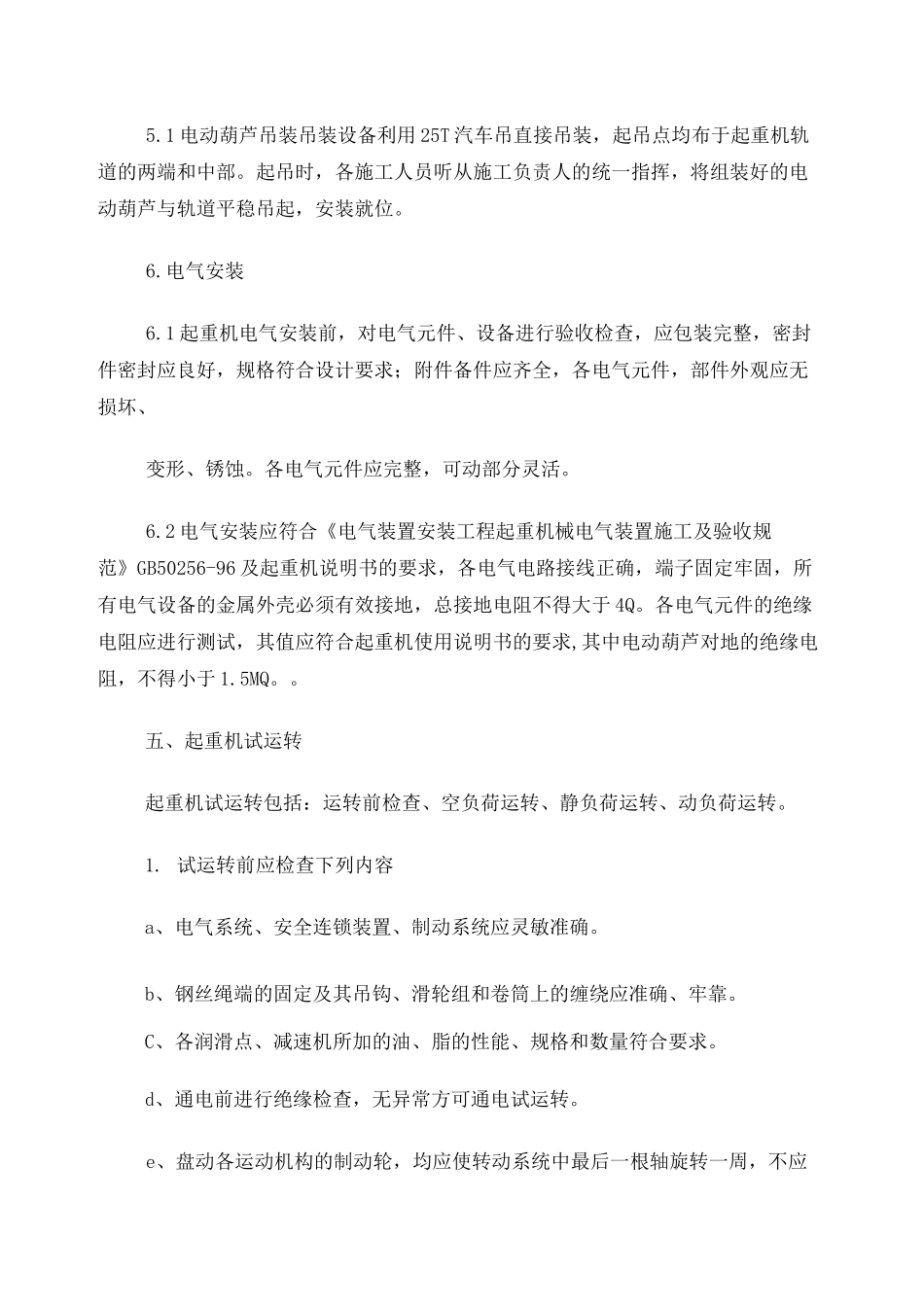

、工程概况本工程为有限公司制备装置安装工程中台起重机械安装,均为钢丝绳式电动葫芦,其中安装于装置(单元),一台安装于装置(单元)。单元区中四台型号规格为 BCD11-18,起重量 1 吨,安装高度 10.8 米;另一台型号规格为 BH22B3d,起重量 1 吨,安装高度 15 米。单元区的一台规格型号为 BCD11-18,起重量 1 吨,安装高度 10.55 米。根据本工程特点采取集中领导、分点作业、先拼装后组装。强调质量,重视安全,保证按期完成。二、施工人员要求1、为加强施工中的质量和管理,本工程配备下列质保体系人员:工艺责任人:---材料责任人:---电气责任人:---设备(兼计量)责任人:---质量检验责任人:---2、安装人员要身体健康,持证上岗,严格按照起重机安装施工方案操作。本工程操作人员均具有特种设备安装维修证,具体安排如下:操作工:------安全员:--质检员:--三、施工程序技术交底 f 说明书消化 f 施工准备 f 领取材料 f 轨道安装 f 主梁、端梁及电动葫芦组装并安装就位 f 电气安装 f 设备调试 f 试运行 f 交工验收四、施工工艺1. 施工依据:GB50278-2010《起重设备安装工程施工及验收规范》、GB50256-96《电气装置安装工程起重机械电气装置施工及验收规范》起重机的说明书生产厂家的设备出厂资料2. 安装前检查:1)设备技术文件应齐全。2)按设备装箱清单检查设备、材料及附件的型号、规格和数量,且应符合设计和设备技术的要求,并应有出厂合格证书及必要的出厂试验记录。3)主梁应无整体变形,各构件应无局部变形。机电设备应无变形、损伤和锈蚀,其中钢丝绳不得有锈蚀、损伤、弯折、打环、扭结、裂嘴和松散的现象。4)现场施工道路畅通,场地结实平整,以便于组装及吊装。3. 组装3.1 电动葫芦安装将 1T 的钢丝绳电动葫芦与其轨道组装。应控制电动葫芦车轮轮缘内侧与各自工字钢轨道翼缘间的间隙为 3~5mm,葫芦上螺栓应予以紧固,开口销须可靠销好。分别用麻绳将两台起重机的电动葫芦临时捆扎固定在轨道中部,以保证吊装时,电动葫芦不沿轨道窜动。5.吊装5.1 电动葫芦吊装吊装设备利用 25T 汽车吊直接吊装,起吊点均布于起重机轨道的两端和中部。起吊时,各施工人员听从施工负责人的统一指挥,将组装好的电动葫芦与轨道平稳吊起,安装就位。6.电气安装6.1 起重机电气安装前,对电气元件、设备进行验收检查,应包装完整,密封件密封应良好,规格符合设计要求;附件备件应齐全,各电气元件,部...
