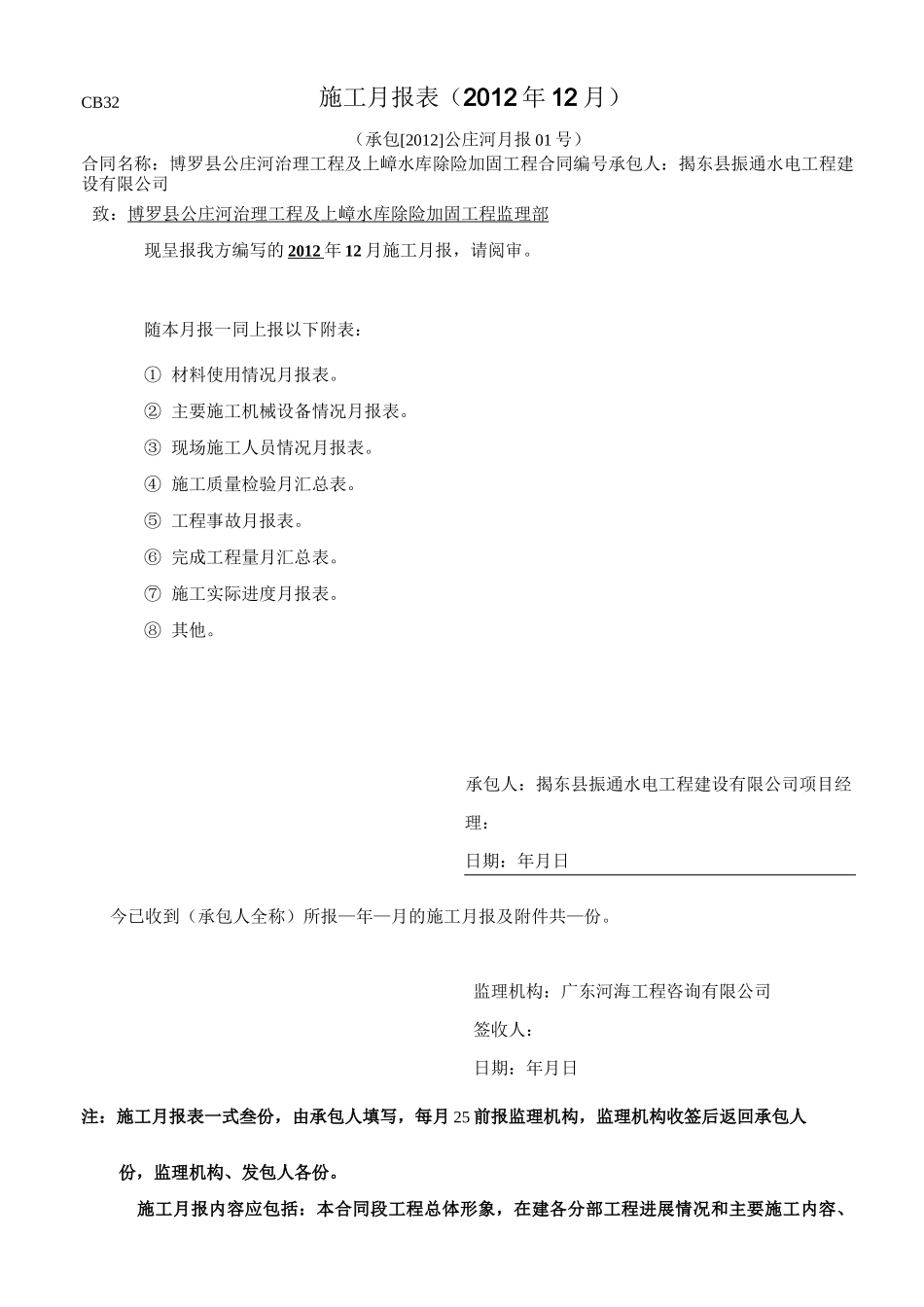

CB32施工月报表(2012 年 12 月)(承包[2012]公庄河月报 01 号)合同名称:博罗县公庄河治理工程及上嶂水库除险加固工程合同编号承包人:揭东县振通水电工程建设有限公司致:博罗县公庄河治理工程及上嶂水库除险加固工程监理部现呈报我方编写的 2012 年 12 月施工月报,请阅审。随本月报一同上报以下附表:① 材料使用情况月报表。② 主要施工机械设备情况月报表。③ 现场施工人员情况月报表。④ 施工质量检验月汇总表。⑤ 工程事故月报表。⑥ 完成工程量月汇总表。⑦ 施工实际进度月报表。⑧ 其他。承包人:揭东县振通水电工程建设有限公司项目经理:日期:年月日今已收到(承包人全称)所报—年—月的施工月报及附件共—份。监理机构:广东河海工程咨询有限公司签收人:日期:年月日注:施工月报表一式叁份,由承包人填写,每月 25 前报监理机构,监理机构收签后返回承包人份,监理机构、发包人各份。施工月报内容应包括:本合同段工程总体形象,在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。施工月报一、本月天气:晴天 7 天,阴天 3 天,雨天 2 天,平均气温 17°C,最高气温 26°C,最低气温 4°C。二、工程大事记:1、2012 年 12 月 14 日,博罗县水务局测量队移交测量控制坐标点;2、2012 年 12 月 17 日,杨村镇张副镇长、杨村水利所王所长及宝潭村村干部等人,到马岭堤了解该段堤围加固是否涉及到征地的问题;3、2012 年 12 月 24 日,建设单位陈永强所长、公庄镇刘副镇长及公庄镇水利所王所长等人,到灰炉潭险段了解该险段的施工临时道路需占用多少临时用地面积;4、2012 年 12 月 25 日,建设单位陈永强所长与杨村水利所王所长到施工现场了解征地情况,要求施工单位将三段堤围的施工堤边线进行放样,并强调需加快征地工作,保证工程按期完工。5、2012 年 12 月 30 日,建设单位陈永强、设计室肖华明、总监理工程李文田等验收福田水闸基础。三、安全管理和文明施工:1、建立了健全的安全生产保证体系,层层签订了安全责任书。建立健全了各项安全制度及防护措施,抓好现场管理,搞好文明施工,深化安全教育,强化安全意识;各种警示牌、标语按规定摆放,施工现场材料堆放较整齐,机械停放有序。2、对作业人员进行安全技术交底,包括作业规范及设备间的协调。四、工程进展:本月主要进行以下...
