施工技术方案申报表 (太平建司[2010]技案 号 ) CB01— 合同名称:太湖县江塘乡土地整理项目Ⅳ标段 合同编号:太土整施2009-Ⅳ 致 安庆思成建设监理有限责任公司第二监理部: 我方今提交太湖县江塘乡土地整理项目Ⅳ标段(太土整施2009-Ⅳ)工程的: □ 田间道路工程施工技术方案 请贵方审批
承 包 人:太湖县太平建筑安装有限责任公司 项目经理:(签名) 日 期: 年 月 日 监理机构审批意见: 监理机构:安庆思成建设监理有限责任公司第二监理部 总 监:(签名) 日 期: 年 月 日 说明:1、此表一式四份,由承包人填写
监理机构审批后,承包人2 份、监理机构、发包人、各1 份

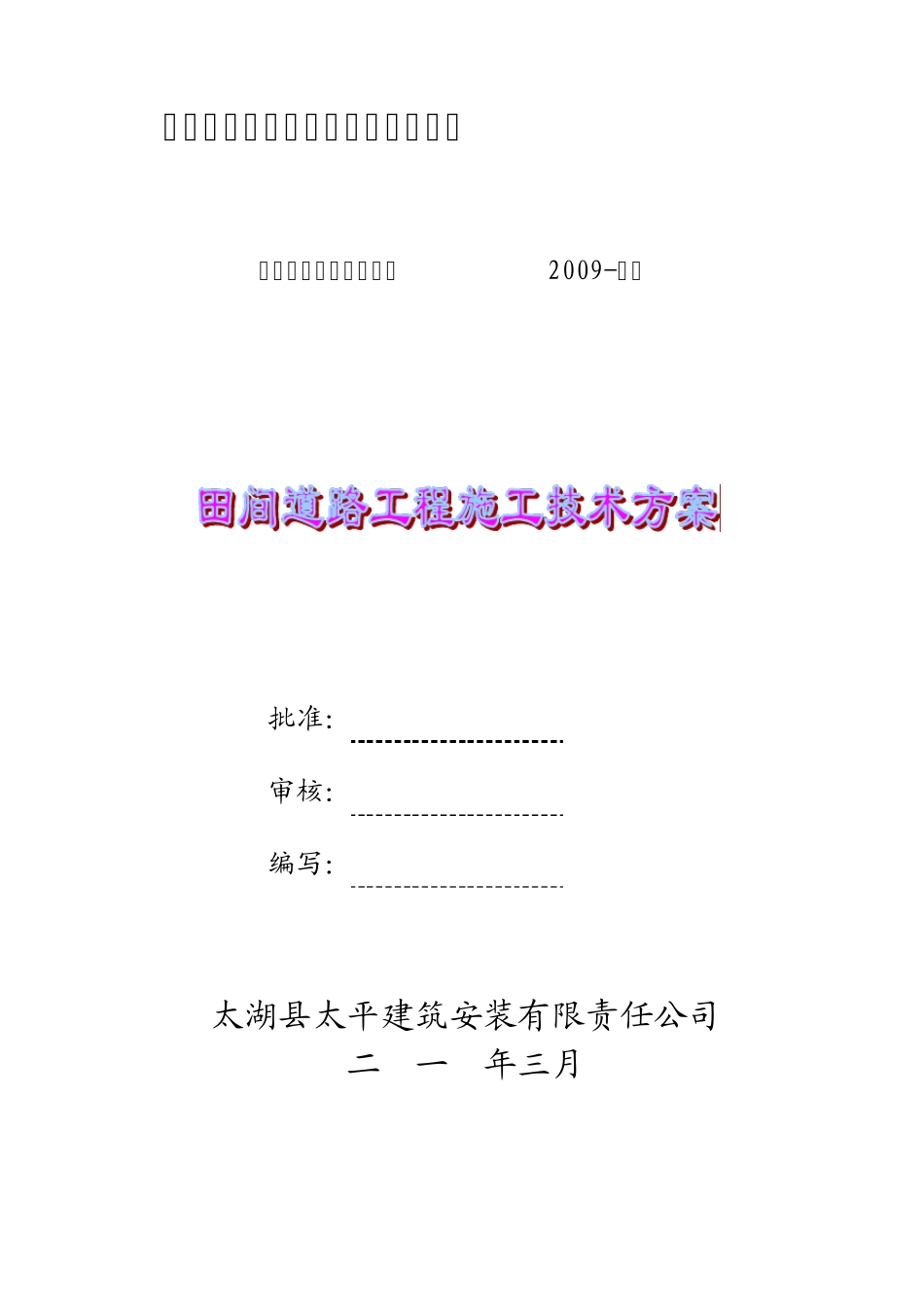

太湖县江塘乡土地整理项目Ⅳ标段 (合同编号:太土整施2009-Ⅳ) 批准: 审核: 编写: 太湖县太平建筑安装有限责任公司 二0一 0年三月 一、施工准备 田间道路工程是本工程项目的主要组成部分,直接关系到本标段的质量与进度
其施工准备工作包括组织准备、物资准备和技术准备
1、建立健全的施工组织管理机构,制定施工管理制度,明确分工,要求技术负责人带头负责; 2、做到建筑材料、机械设备等全面落实、充足够用; 3、施工技术人员要熟悉设计图件和相关施工规范,勘查现场,了解工程特点和性质,拟定针对性计划并按计划实施

1、工艺流程 测量放样 验收合格 施工准备 路床碾压 素土夯实 砂砾石 垫层铺压 泥结石面原材料准备 碎石、砂运输 道路验收,开放交通 3、路床碾压、素土路基夯实、砂砾石垫层铺压 路床碾压、素土路基土方夯实均采用推土机平整,碾压采用压路机碾压基层,压实度为≧0
93(重型)或≧0
95(轻型)
碾压后的路床、路基面应有1
5%的横坡,基面平整
素土路基回填土的施工方法同土方工程土方回填
3 砂砾石垫层、泥结碎石路面 3
1 施工准备 3
1 备料 ( 1)计算材料用量根
