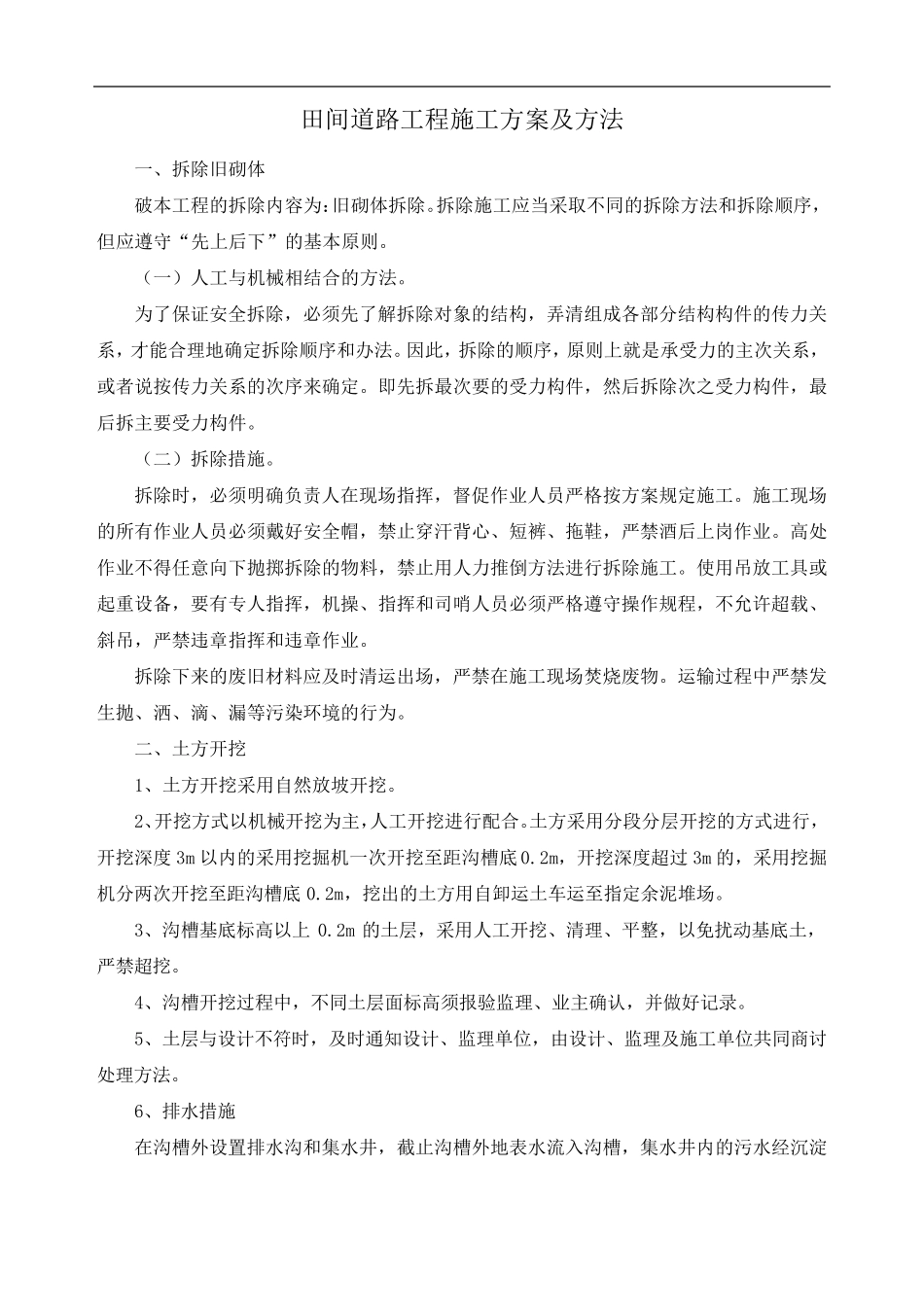

田间道路工程施工方案及方法 一、拆除旧砌体 破本工程的拆除内容为:旧砌体拆除
拆除施工应当采取不同的拆除方法和拆除顺序,但应遵守“先上后下”的基本原则
(一)人工与机械相结合的方法
为了保证安全拆除,必须先了解拆除对象的结构,弄清组成各部分结构构件的传力关系,才能合理地确定拆除顺序和办法
因此,拆除的顺序,原则上就是承受力的主次关系,或者说按传力关系的次序来确定
即先拆最次要的受力构件,然后拆除次之受力构件,最后拆主要受力构件
(二)拆除措施
拆除时,必须明确负责人在现场指挥,督促作业人员严格按方案规定施工
施工现场的所有作业人员必须戴好安全帽,禁止穿汗背心、短裤、拖鞋,严禁酒后上岗作业
高处作业不得任意向下抛掷拆除的物料,禁止用人力推倒方法进行拆除施工
使用吊放工具或起 重 设 备 ,要有专 人指挥,机操 、指挥和司 哨 人员必须严格遵守操 作规程,不允 许 超 载 、斜 吊,严禁违 章 指挥和违 章 作业
拆除下来的废 旧材 料应及时清运 出 场,严禁在施工现场焚 烧 废 物
运 输 过 程中 严禁发生 抛、洒 、滴 、漏 等 污 染 环 境 的行为
二、土 方开 挖 1、土 方开 挖 采用自 然放坡 开 挖
2、开 挖 方式 以 机械开 挖 为主,人工开 挖 进行配 合
土 方采用分段 分层 开 挖 的方式 进行,开 挖 深 度 3m 以 内的采用挖 掘 机一次开 挖 至 距 沟 槽 底 0
2m,开 挖 深 度 超 过 3m 的,采用挖 掘机分两 次开 挖 至 距 沟 槽 底 0
2m,挖 出 的土 方用自 卸 运 土 车 运 至 指定余 泥 堆 场
3、沟 槽 基底 标 高以 上 0
2m 的土 层 ,采用人工开 挖 、清理、平 整 ,以 免 扰 动 基底 土 ,严禁超 挖
4、沟 槽 开 挖 过 程中 ,不同土 层 面 标 高须报 验 监
