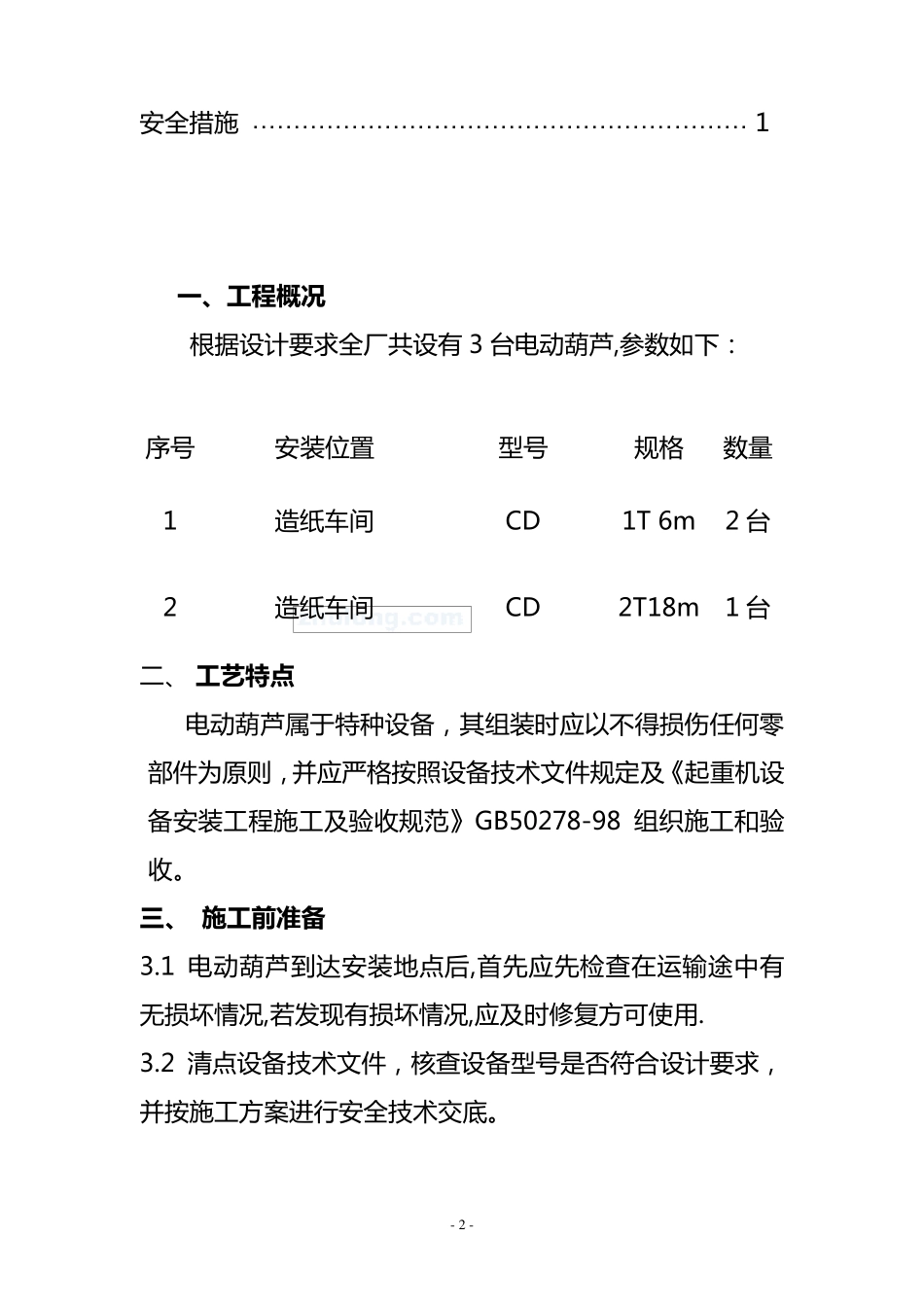

特 种 设 备 安 装 电 动葫芦施工方案 - 1 - 河 北 双 力 起 重 机 械 有 限 公司 2012 年 5 月 目 录 工 程 概 况 …………………………………………………… 1 工 艺特点 …………………………………………………… 1 施工 前准备 ………………………………………………… 1 施工 程 序及技术要求 ……………………………………… 1 试运行 ……………………………………………………… 1 - 2 - 安 全 措 施 …………………………………………………… 1 一 、工程概况 根 据 设 计 要 求 全 厂 共 设 有 3 台 电 动 葫 芦 ,参 数 如 下 : 序 号 安 装 位 置 型 号 规 格 数 量 1 造 纸 车 间 CD 1T 6m 2 台 2 造 纸 车 间 CD 2T18m 1 台 二 、 工艺特点 电 动 葫 芦 属于特种设 备,其组装 时应以不得损伤任何零部件为原则,并应严格 按照设 备技术文件规 定及《起重机设备安 装 工程施 工及验收规 范》GB50278-98 组织施 工和验收。 三、 施工前准备 3.1 电 动 葫 芦 到达安 装 地点后,首先应先检查在运输途中有无损坏情况,若发现有 损坏情况,应及时修复方可使用. 3.2 清点设 备技术文件,核查设 备型 号 是否符合设 计 要 求 ,并按施 工方案进行安 全 技术交底。 - 3 - 四 、安装程序及技术措施 4.1 安 装 顺 序 : 施 工 准 备 →设备 开箱清点和检查验收→电动葫芦安 装 →电气设备 安 装 →试运验收。 4.2 设备 开箱检查验收: 按装 箱清单检查设备 零、部件材料及附件的型号、规格、数量,符合设计和设备 技术文件的要求,且有出厂合格证,机电设备 应未变形、损伤和锈蚀,尤其是钢丝绳不得有锈蚀、损伤、弯折、打环、结扣、裂嘴、松散和断丝现象。 4.3 轨道验收: 轨装 的实际中心线对安 装 基准 线的水平位置的偏差不得大于 5 ㎜,轨道上应有限位装 置及缓冲装 置,以防止葫芦脱轨。 4.4 钢丝绳与吊钩的安 装 应按设备 技术文件规定缠绕方法进行,其钢丝绳头与卷筒体及吊钩的固 定方法,紧 固 件拧 紧 度均 应严 格按技术文件标 准 执 行。 4.5A 在 安 装 完 毕 后 应进行一 次 全 面 检查,检查内 容 如 下 : 4.5.1 电动葫芦的电气装 置是否 适 合于安 装 地 点的电流 种 类和工...
