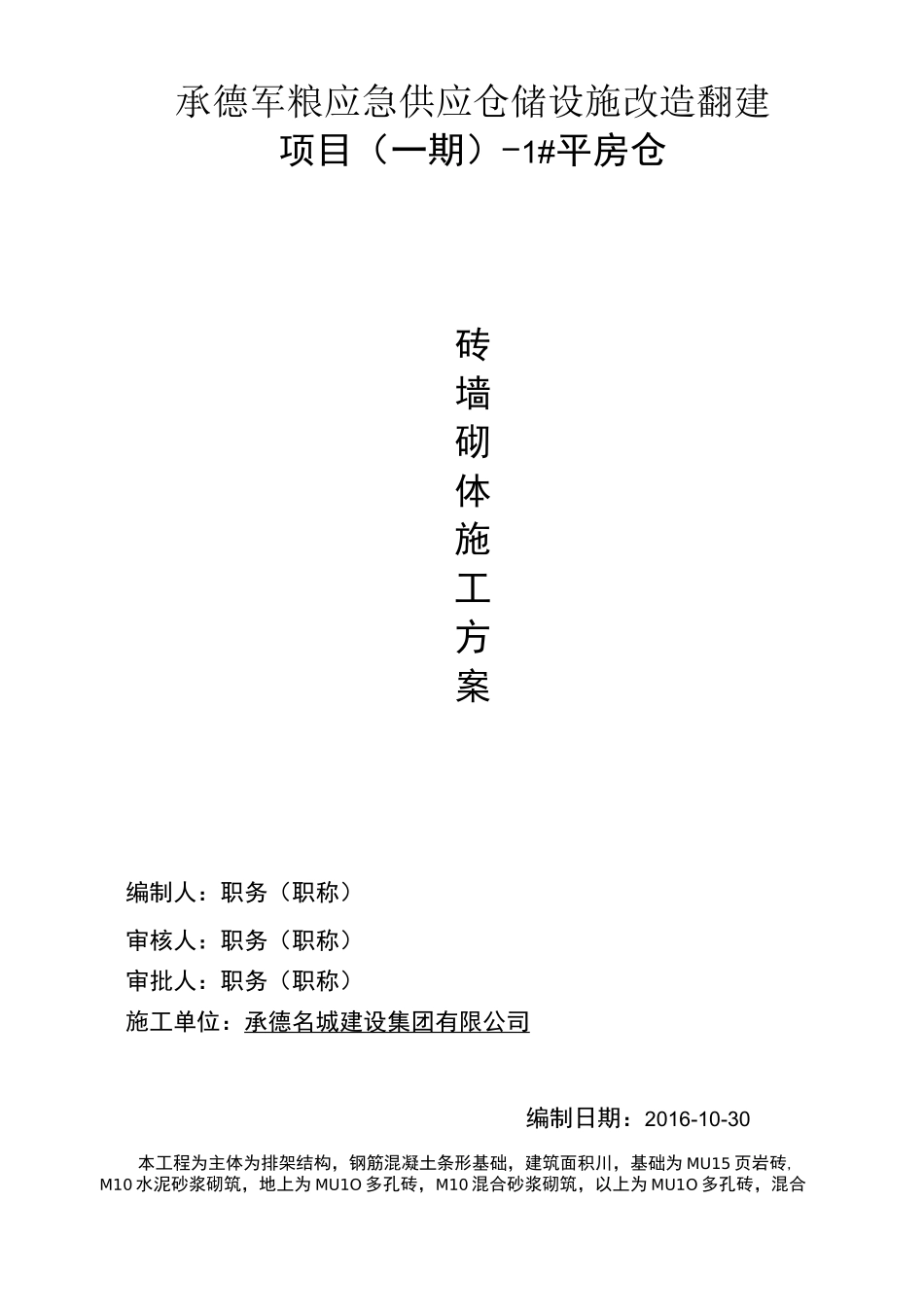

承德军粮应急供应仓储设施改造翻建项目(一期)-1#平房仓砖墙砌体施工方案编制人:职务(职称)审核人:职务(职称)审批人:职务(职称)施工单位:承德名城建设集团有限公司编制日期:2016-10-30本工程为主体为排架结构,钢筋混凝土条形基础,建筑面积川,基础为 MU15 页岩砖,M10 水泥砂浆砌筑,地上为 MU1O 多孔砖,M10 混合砂浆砌筑,以上为 MU1O 多孔砖,混合砂浆砌筑,墙体厚度为 500(局部 620)mm

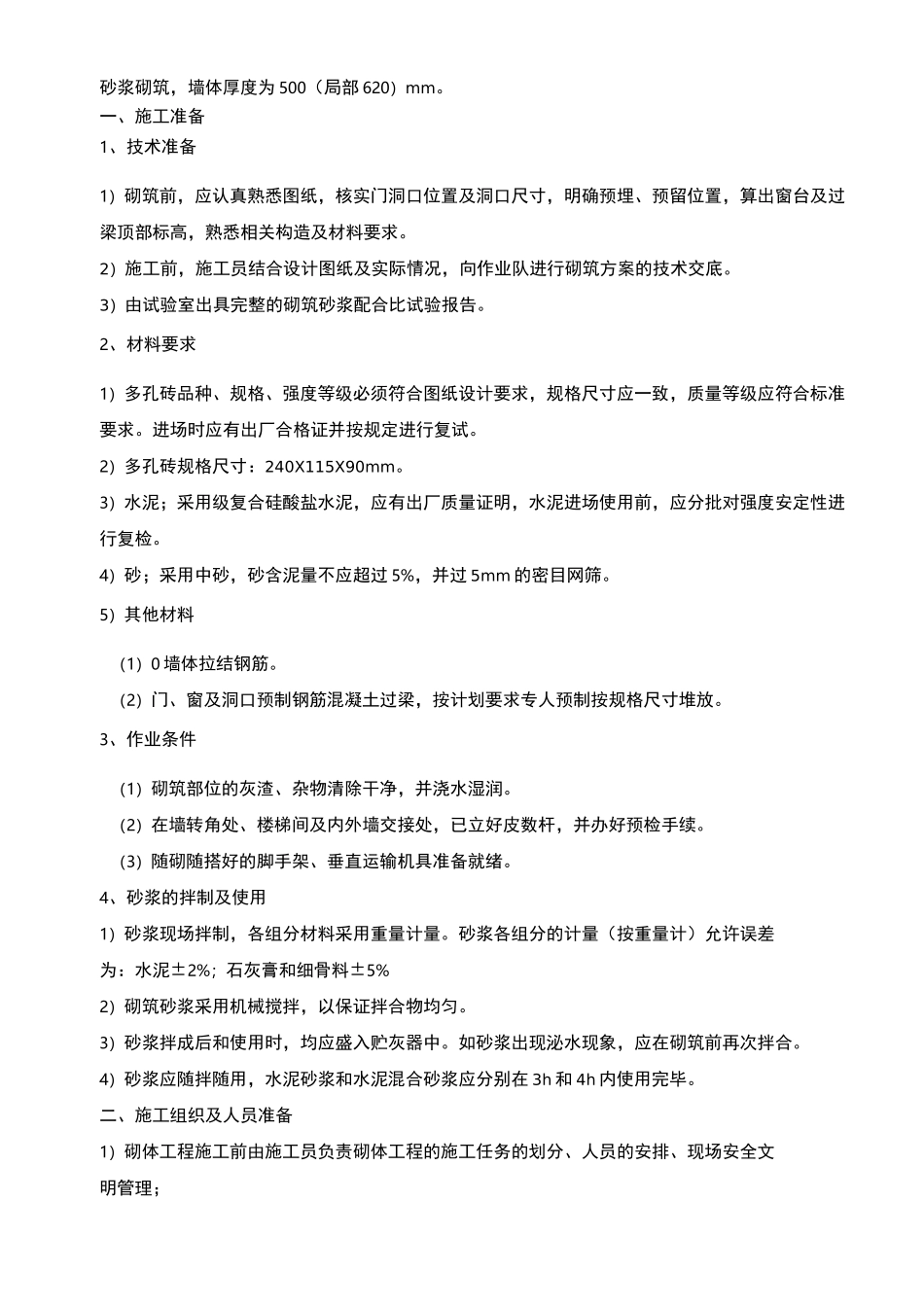

一、施工准备1、技术准备1)砌筑前,应认真熟悉图纸,核实门洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求
2)施工前,施工员结合设计图纸及实际情况,向作业队进行砌筑方案的技术交底
3)由试验室出具完整的砌筑砂浆配合比试验报告
2、材料要求1)多孔砖品种、规格、强度等级必须符合图纸设计要求,规格尺寸应一致,质量等级应符合标准要求
进场时应有出厂合格证并按规定进行复试
2)多孔砖规格尺寸:240X115X90mm
3)水泥;采用级复合硅酸盐水泥,应有出厂质量证明,水泥进场使用前,应分批对强度安定性进行复检
4)砂;采用中砂,砂含泥量不应超过 5%,并过 5mm 的密目网筛
5)其他材料(1)0 墙体拉结钢筋
(2)门、窗及洞口预制钢筋混凝土过梁,按计划要求专人预制按规格尺寸堆放
3、作业条件(1)砌筑部位的灰渣、杂物清除干净,并浇水湿润
(2)在墙转角处、楼梯间及内外墙交接处,已立好皮数杆,并办好预检手续
(3)随砌随搭好的脚手架、垂直运输机具准备就绪
4、砂浆的拌制及使用1)砂浆现场拌制,各组分材料采用重量计量
砂浆各组分的计量(按重量计)允许误差为:水泥±2%;石灰膏和细骨料±5%2)砌筑砂浆采用机械搅拌,以保证拌合物均匀
3)砂浆拌成后和使用时,均应盛入贮灰器中
如砂浆出现泌水现象,应在砌筑前再次拌合
