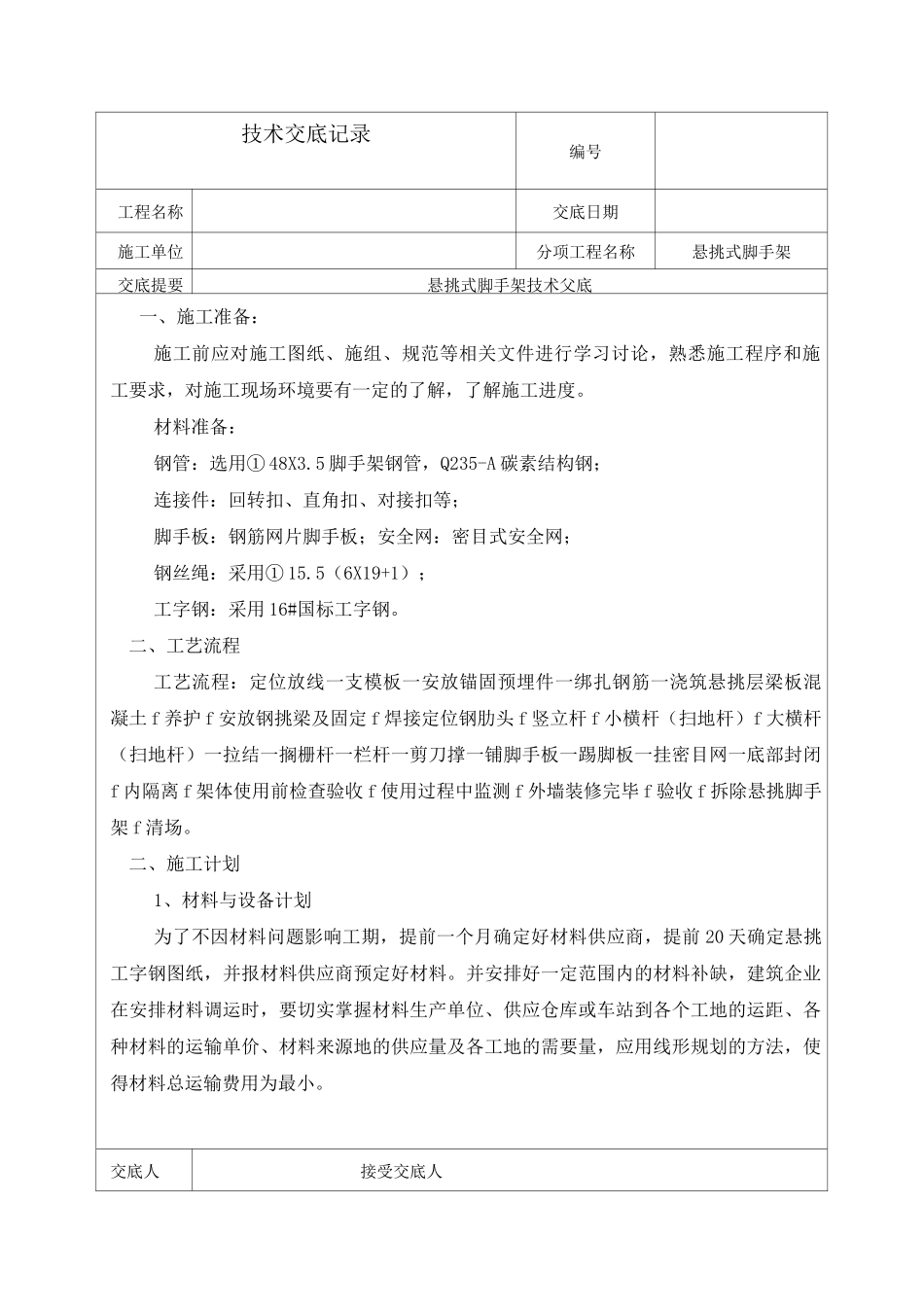

技术交底记录编号工程名称交底日期施工单位分项工程名称悬挑式脚手架交底提要悬挑式脚手架技术父底一、施工准备:施工前应对施工图纸、施组、规范等相关文件进行学习讨论,熟悉施工程序和施工要求,对施工现场环境要有一定的了解,了解施工进度
材料准备:钢管:选用① 48X3
5 脚手架钢管,Q235-A 碳素结构钢;连接件:回转扣、直角扣、对接扣等;脚手板:钢筋网片脚手板;安全网:密目式安全网;钢丝绳:采用① 15
5(6X19+1);工字钢:采用 16#国标工字钢
二、工艺流程工艺流程:定位放线一支模板一安放锚固预埋件一绑扎钢筋一浇筑悬挑层梁板混凝土 f 养护 f 安放钢挑梁及固定 f 焊接定位钢肋头 f 竖立杆 f 小横杆(扫地杆)f 大横杆(扫地杆)一拉结一搁栅杆一栏杆一剪刀撑一铺脚手板一踢脚板一挂密目网一底部封闭f 内隔离 f 架体使用前检查验收 f 使用过程中监测 f 外墙装修完毕 f 验收 f 拆除悬挑脚手架 f 清场
二、施工计划1、材料与设备计划为了不因材料问题影响工期,提前一个月确定好材料供应商,提前 20 天确定悬挑工字钢图纸,并报材料供应商预定好材料
并安排好一定范围内的材料补缺,建筑企业在安排材料调运时,要切实掌握材料生产单位、供应仓库或车站到各个工地的运距、各种材料的运输单价、材料来源地的供应量及各工地的需要量,应用线形规划的方法,使得材料总运输费用为最小
交底人接受交底人技术交底记录编号工程名称交底日期施工单位分项工程名称悬挑式脚手架交底提要悬挑式脚手架技术父底2、实施操作计划计划 1—6 层直接搭设落地式双排脚手架(共 19
6m 高、其中基础-1 层为车库结构比主楼突出)
其次从 7 层开始每 4 层分一挑(层高 2
第①挑 7-10 层、起止高度为 17
54m、架体高度 11
6m;第②挑 11-14 层起止高度 29
