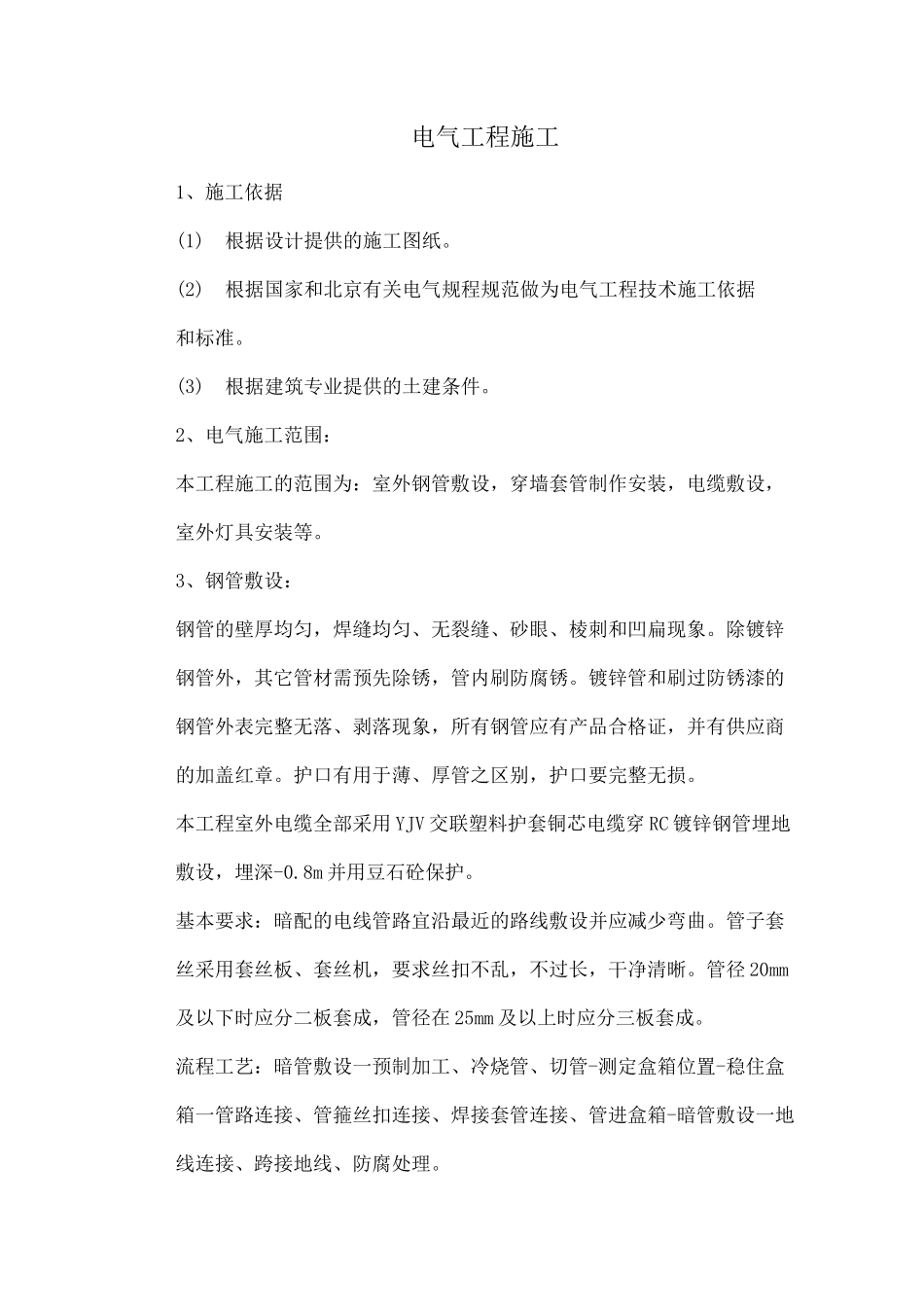

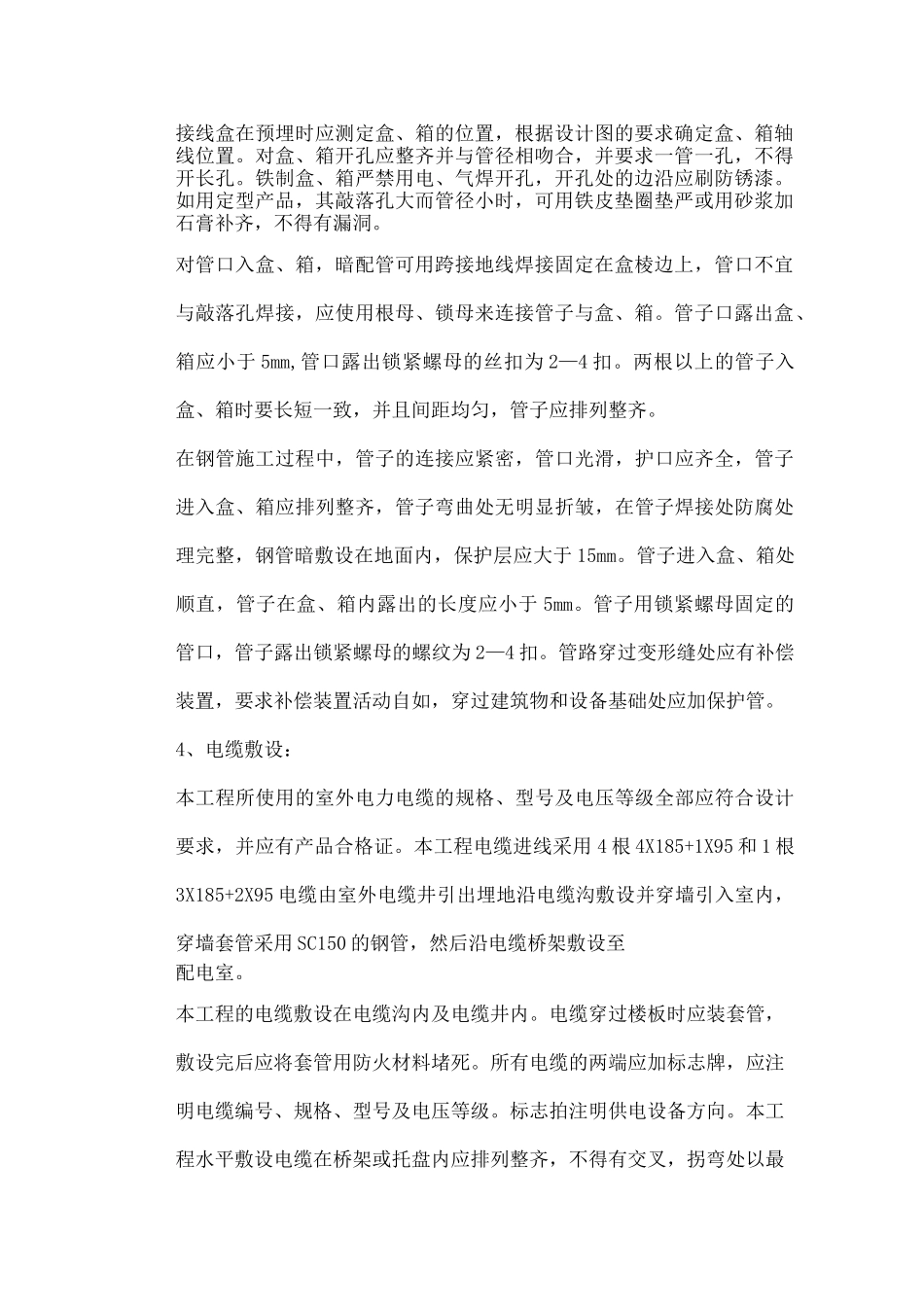

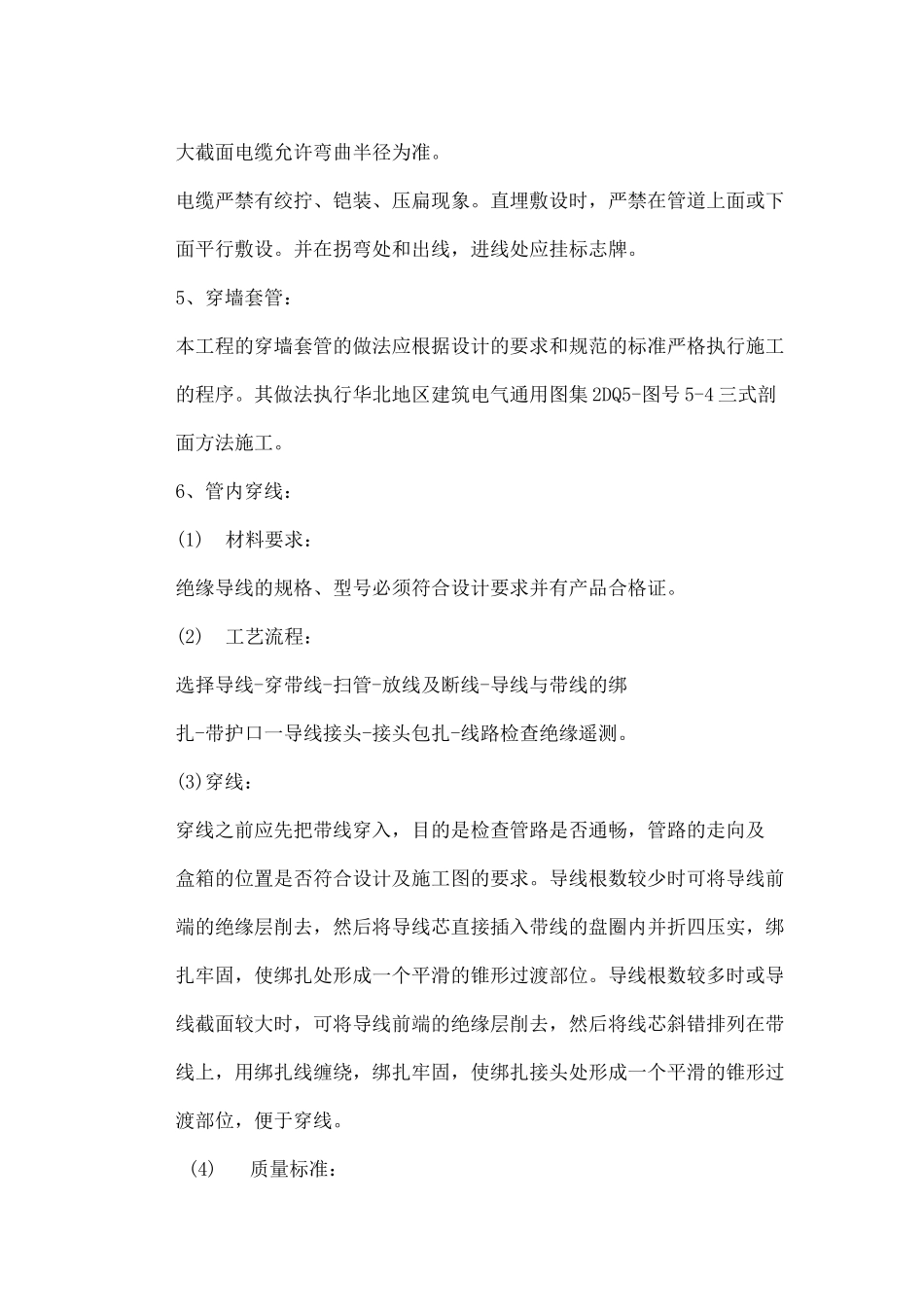

电气工程施工1、施工依据(1)根据设计提供的施工图纸。(2)根据国家和北京有关电气规程规范做为电气工程技术施工依据和标准。(3)根据建筑专业提供的土建条件。2、电气施工范围:本工程施工的范围为:室外钢管敷设,穿墙套管制作安装,电缆敷设,室外灯具安装等。3、钢管敷设:钢管的壁厚均匀,焊缝均匀、无裂缝、砂眼、棱刺和凹扁现象。除镀锌钢管外,其它管材需预先除锈,管内刷防腐锈。镀锌管和刷过防锈漆的钢管外表完整无落、剥落现象,所有钢管应有产品合格证,并有供应商的加盖红章。护口有用于薄、厚管之区别,护口要完整无损。本工程室外电缆全部采用 YJV 交联塑料护套铜芯电缆穿 RC 镀锌钢管埋地敷设,埋深-0.8m 并用豆石砼保护。基本要求:暗配的电线管路宜沿最近的路线敷设并应减少弯曲。管子套丝采用套丝板、套丝机,要求丝扣不乱,不过长,干净清晰。管径 20mm及以下时应分二板套成,管径在 25mm 及以上时应分三板套成。流程工艺:暗管敷设一预制加工、冷烧管、切管-测定盒箱位置-稳住盒箱一管路连接、管箍丝扣连接、焊接套管连接、管进盒箱-暗管敷设一地线连接、跨接地线、防腐处理。接线盒在预埋时应测定盒、箱的位置,根据设计图的要求确定盒、箱轴线位置。对盒、箱开孔应整齐并与管径相吻合,并要求一管一孔,不得开长孔。铁制盒、箱严禁用电、气焊开孔,开孔处的边沿应刷防锈漆。如用定型产品,其敲落孔大而管径小时,可用铁皮垫圈垫严或用砂浆加石膏补齐,不得有漏洞。对管口入盒、箱,暗配管可用跨接地线焊接固定在盒棱边上,管口不宜与敲落孔焊接,应使用根母、锁母来连接管子与盒、箱。管子口露出盒、箱应小于 5mm,管口露出锁紧螺母的丝扣为 2—4 扣。两根以上的管子入盒、箱时要长短一致,并且间距均匀,管子应排列整齐。在钢管施工过程中,管子的连接应紧密,管口光滑,护口应齐全,管子进入盒、箱应排列整齐,管子弯曲处无明显折皱,在管子焊接处防腐处理完整,钢管暗敷设在地面内,保护层应大于 15mm。管子进入盒、箱处顺直,管子在盒、箱内露出的长度应小于 5mm。管子用锁紧螺母固定的管口,管子露出锁紧螺母的螺纹为 2—4 扣。管路穿过变形缝处应有补偿装置,要求补偿装置活动自如,穿过建筑物和设备基础处应加保护管。4、电缆敷设:本工程所使用的室外电力电缆的规格、型号及电压等级全部应符合设计要求,并应有产品合格证。本工程电缆进线采用 4 根 4X185+1X95 和 1 根3X185+2X95 电缆由室外电缆...
