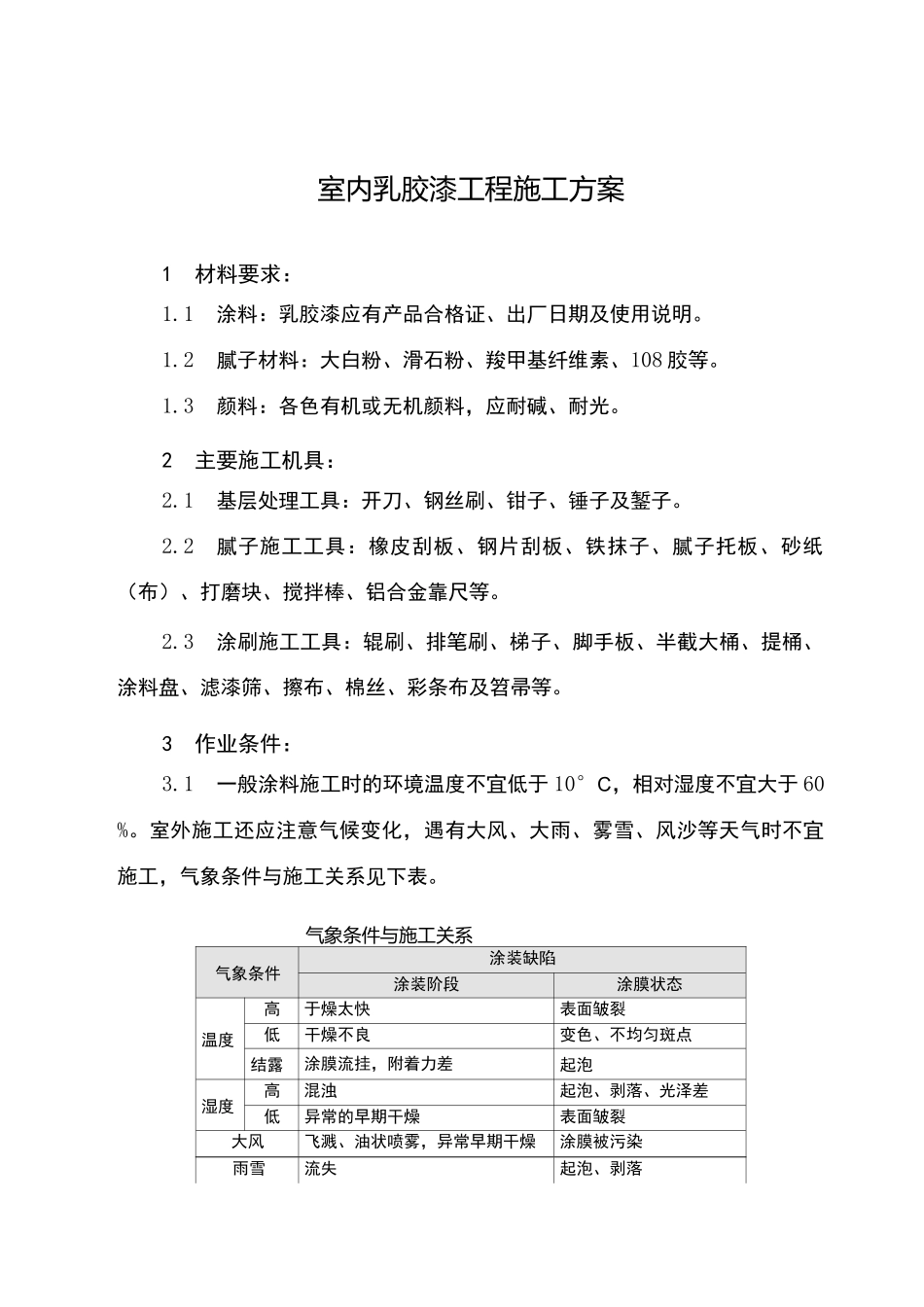

室内乳胶漆工程施工方案1材料要求:1
1涂料:乳胶漆应有产品合格证、出厂日期及使用说明
2腻子材料:大白粉、滑石粉、羧甲基纤维素、108 胶等
3颜料:各色有机或无机颜料,应耐碱、耐光
2主要施工机具:2
1基层处理工具:开刀、钢丝刷、钳子、锤子及錾子
2腻子施工工具:橡皮刮板、钢片刮板、铁抹子、腻子托板、砂纸(布)、打磨块、搅拌棒、铝合金靠尺等
3涂刷施工工具:辊刷、排笔刷、梯子、脚手板、半截大桶、提桶、涂料盘、滤漆筛、擦布、棉丝、彩条布及笤帚等
3作业条件:3
1一般涂料施工时的环境温度不宜低于 10°C,相对湿度不宜大于 60%
室外施工还应注意气候变化,遇有大风、大雨、雾雪、风沙等天气时不宜施工,气象条件与施工关系见下表
气象条件与施工关系气象条件涂装缺陷涂装阶段涂膜状态温度高于燥太快表面皱裂低干燥不良变色、不均匀斑点结露涂膜流挂,附着力差起泡湿度高混浊起泡、剥落、光泽差低异常的早期干燥表面皱裂大风飞溅、油状喷雾,异常早期干燥涂膜被污染雨雪流失起泡、剥落阳光异常早期干燥耐光性、耐久性差3

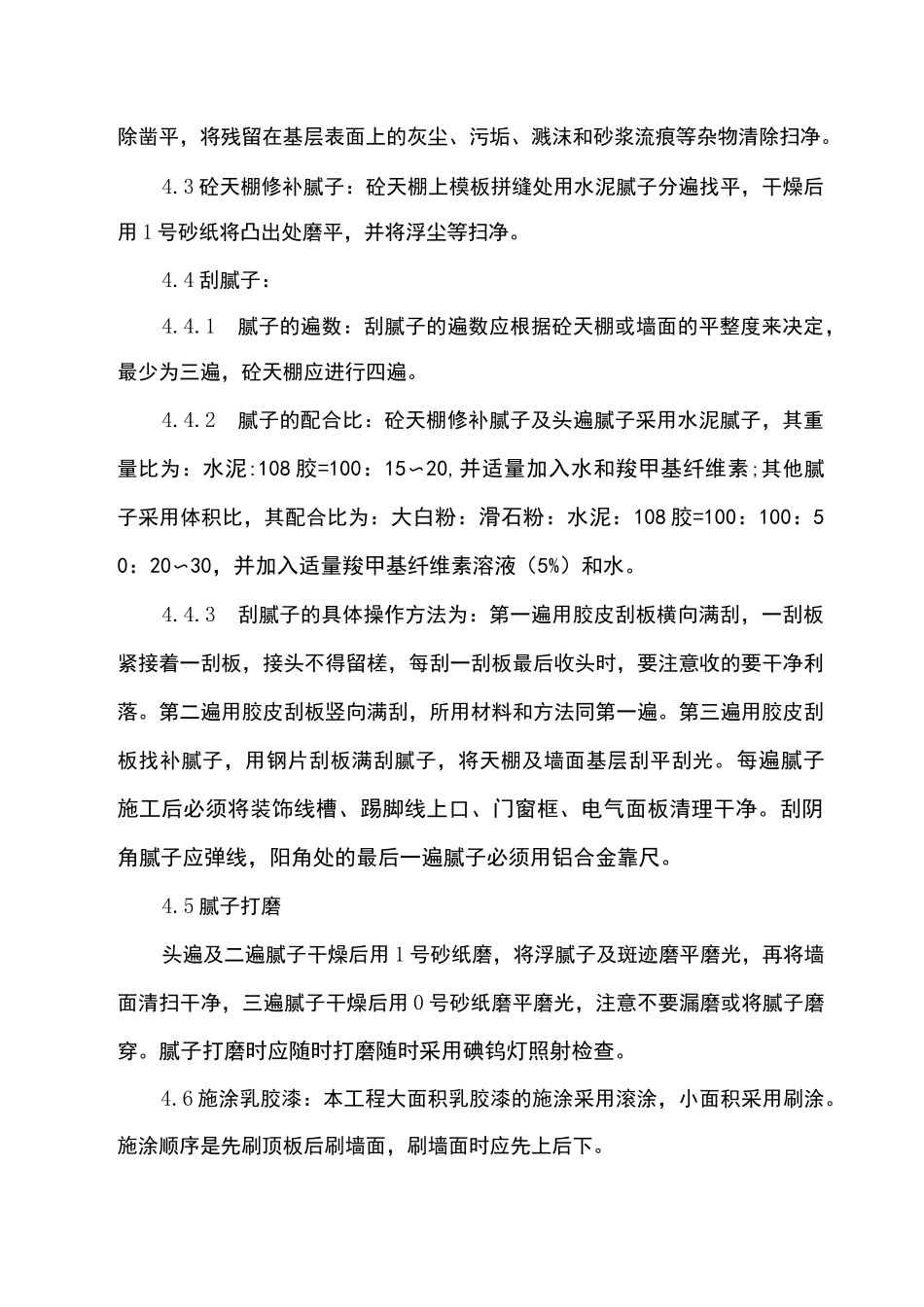

2 墙面应基本干燥,基层含水率不得大于 8%3

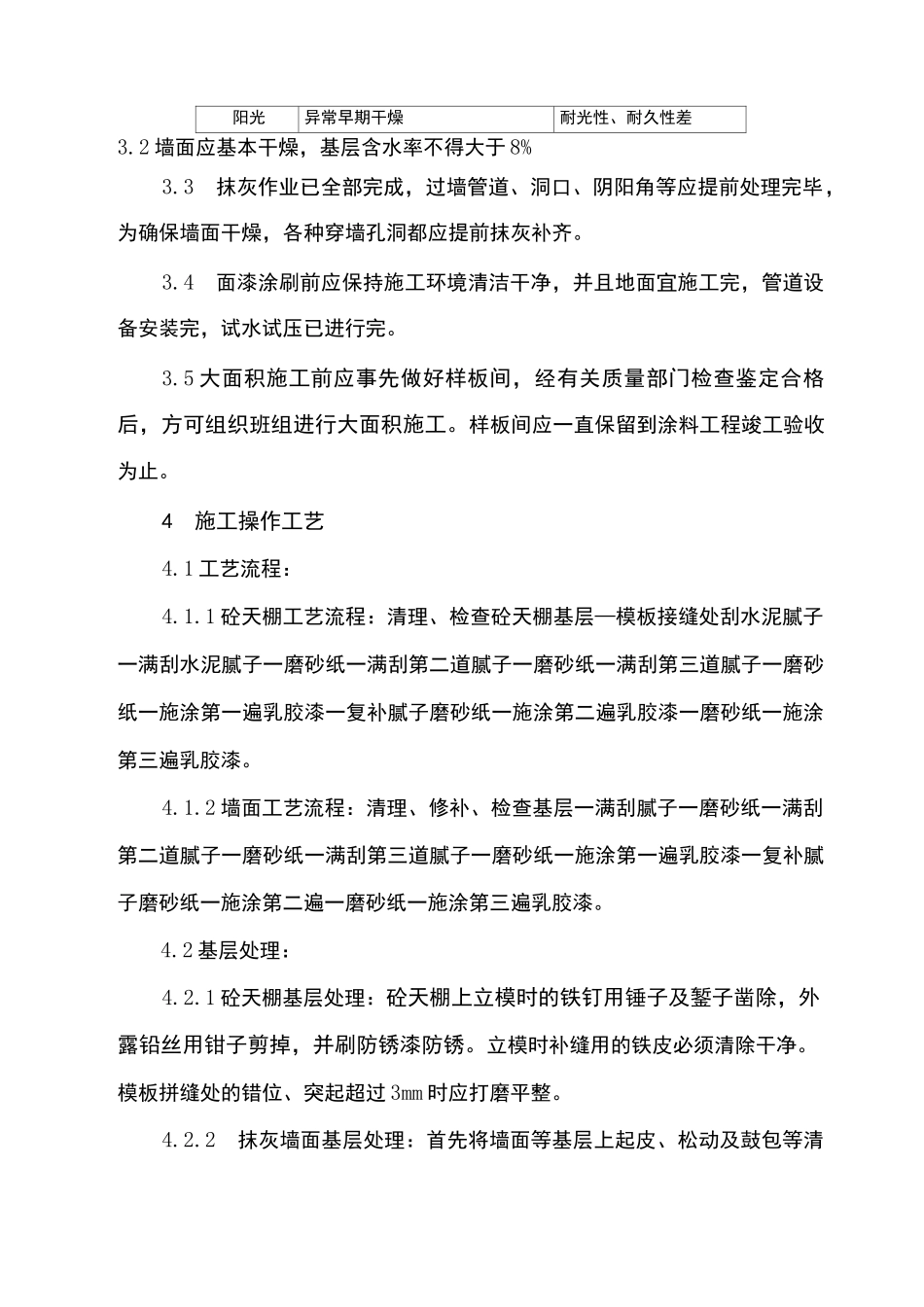

3抹灰作业已全部完成,过墙管道、洞口、阴阳角等应提前处理完毕,为确保墙面干燥,各种穿墙孔洞都应提前抹灰补齐
4面漆涂刷前应保持施工环境清洁干净,并且地面宜施工完,管道设备安装完,试水试压已进行完
5 大面积施工前应事先做好样板间,经有关质量部门检查鉴定合格后,方可组织班组进行大面积施工
样板间应一直保留到涂料工程竣工验收为止
4施工操作工艺4
1 工艺流程:4
1 砼天棚工艺流程:清理、检查砼天棚基层—模板接缝处刮水泥腻子一满刮水泥腻子一磨砂纸一满刮第二道腻子一磨砂纸一满刮第三道腻子一磨砂纸一施涂第一遍乳胶漆一复补腻子磨砂纸一施涂第二遍乳胶漆一磨砂纸一施涂第三遍乳胶漆
2 墙面工艺流程:清理、修补、
