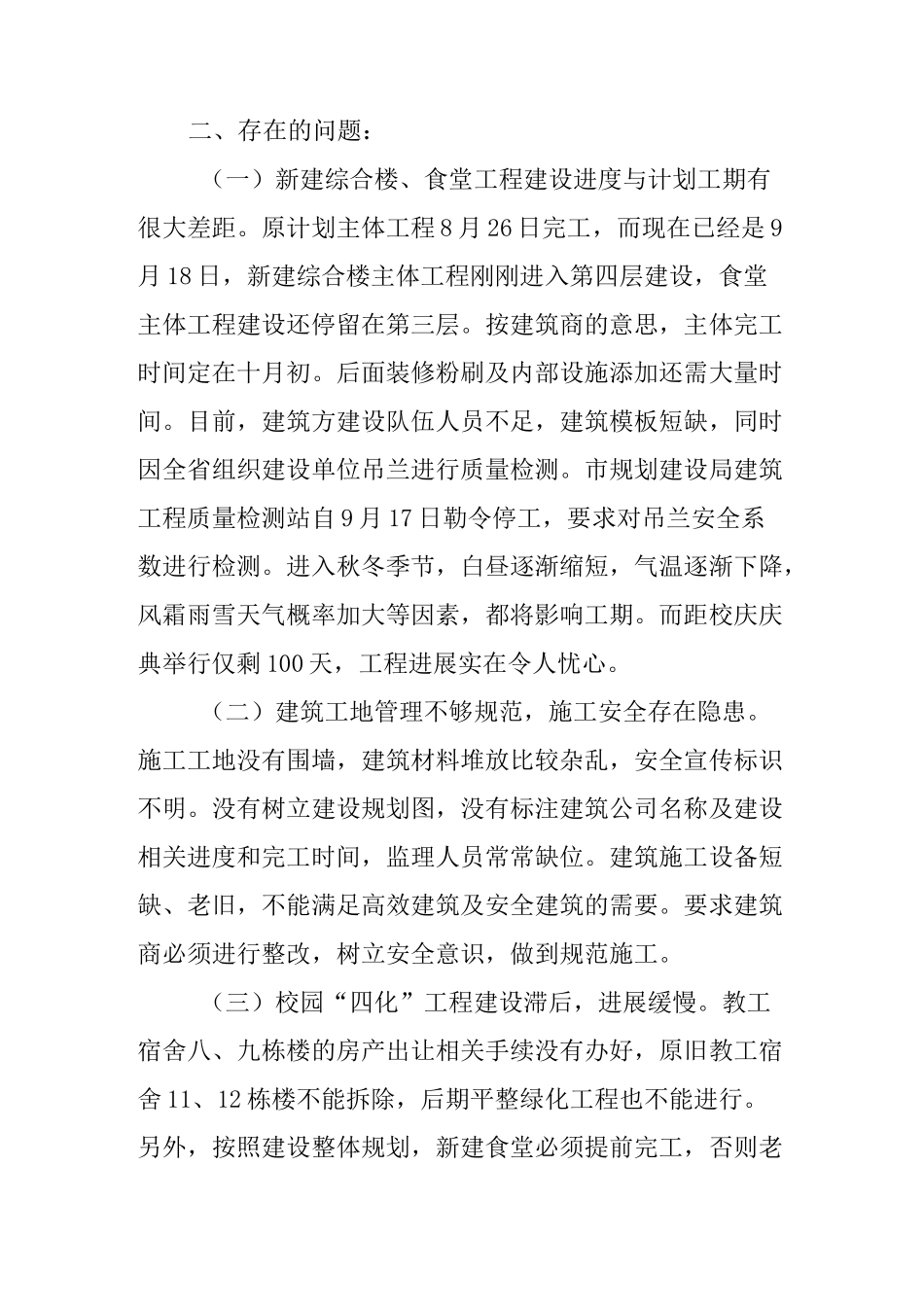

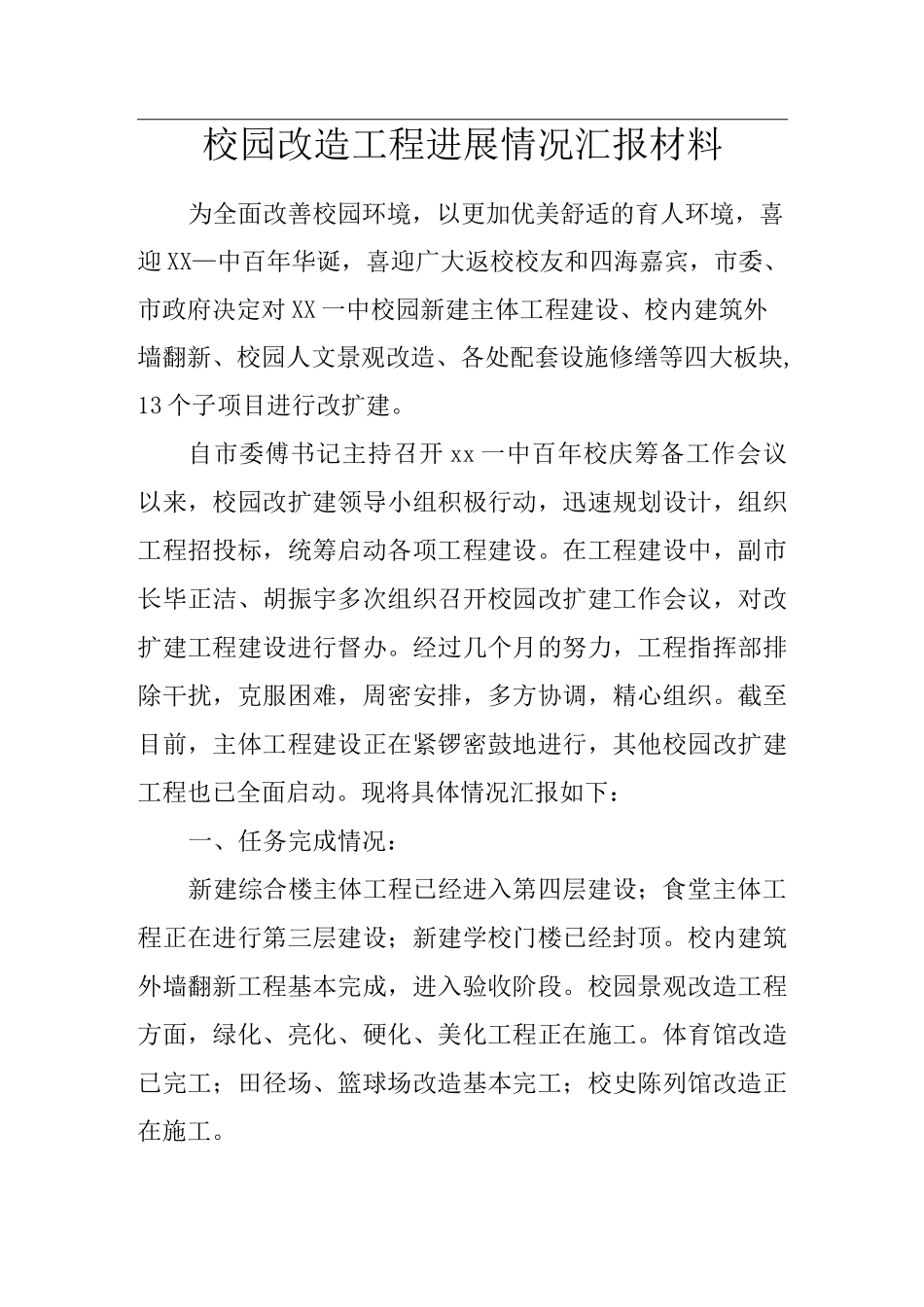

校园改造工程进展情况汇报材料为全面改善校园环境,以更加优美舒适的育人环境,喜迎 XX—中百年华诞,喜迎广大返校校友和四海嘉宾,市委、市政府决定对 XX 一中校园新建主体工程建设、校内建筑外墙翻新、校园人文景观改造、各处配套设施修缮等四大板块,13 个子项目进行改扩建。自市委傅书记主持召开 xx 一中百年校庆筹备工作会议以来,校园改扩建领导小组积极行动,迅速规划设计,组织工程招投标,统筹启动各项工程建设。在工程建设中,副市长毕正洁、胡振宇多次组织召开校园改扩建工作会议,对改扩建工程建设进行督办。经过几个月的努力,工程指挥部排除干扰,克服困难,周密安排,多方协调,精心组织。截至目前,主体工程建设正在紧锣密鼓地进行,其他校园改扩建工程也已全面启动。现将具体情况汇报如下:一、任务完成情况:新建综合楼主体工程已经进入第四层建设;食堂主体工程正在进行第三层建设;新建学校门楼已经封顶。校内建筑外墙翻新工程基本完成,进入验收阶段。校园景观改造工程方面,绿化、亮化、硬化、美化工程正在施工。体育馆改造已完工;田径场、篮球场改造基本完工;校史陈列馆改造正在施工。二、存在的问题:(一)新建综合楼、食堂工程建设进度与计划工期有很大差距。原计划主体工程 8 月 26 日完工,而现在已经是 9月 18 日,新建综合楼主体工程刚刚进入第四层建设,食堂主体工程建设还停留在第三层。按建筑商的意思,主体完工时间定在十月初。后面装修粉刷及内部设施添加还需大量时间。目前,建筑方建设队伍人员不足,建筑模板短缺,同时因全省组织建设单位吊兰进行质量检测。市规划建设局建筑工程质量检测站自 9 月 17 日勒令停工,要求对吊兰安全系数进行检测。进入秋冬季节,白昼逐渐缩短,气温逐渐下降,风霜雨雪天气概率加大等因素,都将影响工期。而距校庆庆典举行仅剩 100 天,工程进展实在令人忧心。(二)建筑工地管理不够规范,施工安全存在隐患。施工工地没有围墙,建筑材料堆放比较杂乱,安全宣传标识不明。没有树立建设规划图,没有标注建筑公司名称及建设相关进度和完工时间,监理人员常常缺位。建筑施工设备短缺、老旧,不能满足高效建筑及安全建筑的需要。要求建筑商必须进行整改,树立安全意识,做到规范施工。(三)校园“四化”工程建设滞后,进展缓慢。教工宿舍八、九栋楼的房产出让相关手续没有办好,原旧教工宿舍 11、12 栋楼不能拆除,后期平整绿化工程也不能进行。另外,按照建...
