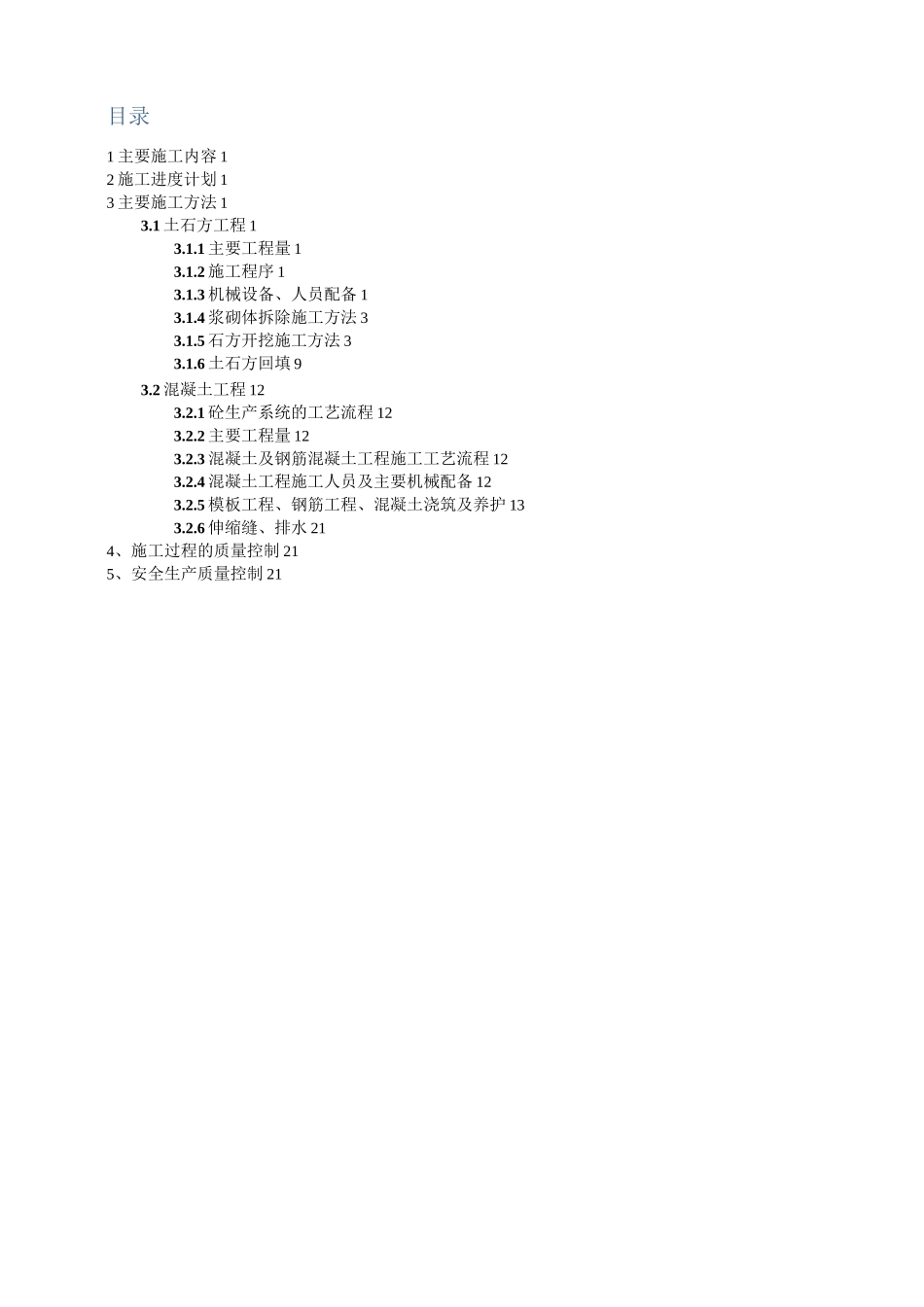

溢洪道 工程施工方案目录1 主要施工内容 12 施工进度计划 13 主要施工方法 13
1 土石方工程 13
1 主要工程量 13
2 施工程序 13
3 机械设备、人员配备 13
4 浆砌体拆除施工方法 33
5 石方开挖施工方法 33
6 土石方回填 93
2 混凝土工程 123
1 砼生产系统的工艺流程 123
2 主要工程量 123
3 混凝土及钢筋混凝土工程施工工艺流程 123
4 混凝土工程施工人员及主要机械配备 123
5 模板工程、钢筋工程、混凝土浇筑及养护 133
6 伸缩缝、排水 214、施工过程的质量控制 215、安全生产质量控制 211溢洪道工程施工方案1 主要施工内容XX 水库除险加固工程为溢洪道工程,其主要内容包括:溢洪道底板土石方开挖及代替料回填工程;底板、边墙钢筋混凝土等工作
2 施工进度计划一、开工日期:0XX 年 11 月 4 日
二、溢洪道工程:20XX 年 11 月 4 日〜20XX 年 3 月 18 日
1、土石方工程:20XX 年 11 月 4 日~20XX 年 12 月 25 日
2、混凝土工程:20XX 年 12 月 26 日~20XX 年 3 月 18 日
三、竣工整理:20XX 年 3 月 19 日~20XX 年 3 月 30 日
1、资料、场地整理:20XX 年 3 月 19 日〜20XX 年 3 月 24 日
2、竣工验收:20XX 年 3 月 25 日〜20XX 年 3 月 30 日
四、竣工日期:20XX 年 3 月 30 日
3 主要施工方法3
1 土石方工程3
1 主要工程量主要工程量表工程名称石方开挖(m3)土方回填(m3)浆砌体拆除(m3)溢洪道43960683
2 施工程序1)土方开挖施工程序3)浆砌体拆除开挖施工程序挖掘机开挖(人工配合)—>利用方
