电机吊装方案 1 万能轧机U R/U F 电机吊装方案 1 工程概况 重轨2#主轧线布置有3 台主电机,分别为UR 轧机主电机、E 轧边机主电机、UF 轧机主电机
UR 轧机和UF 轧机电机相同,整体重量都为100 吨,其中转子重量约为48 吨,定子重量为34 吨(现场实测);E 轧边机电机为一整体,重量为45 吨
2 电机吊装方案 2、1 电机吊装前的准备工作 由于电机的转子重量为48t,定子重量为34t,因此可以直接利用厂房内行车进行吊装
厂房内行车为75/20t,在电机的转子和定子吊装之前,必须先对行车进行重负荷试验,试验合格后才能进行电机的吊装
在电机吊装之前,还必须先对电机转子进行穿心
电机穿心有两种方法,第一种是将转子固定,穿定子;第二种是将定子固定,穿转子

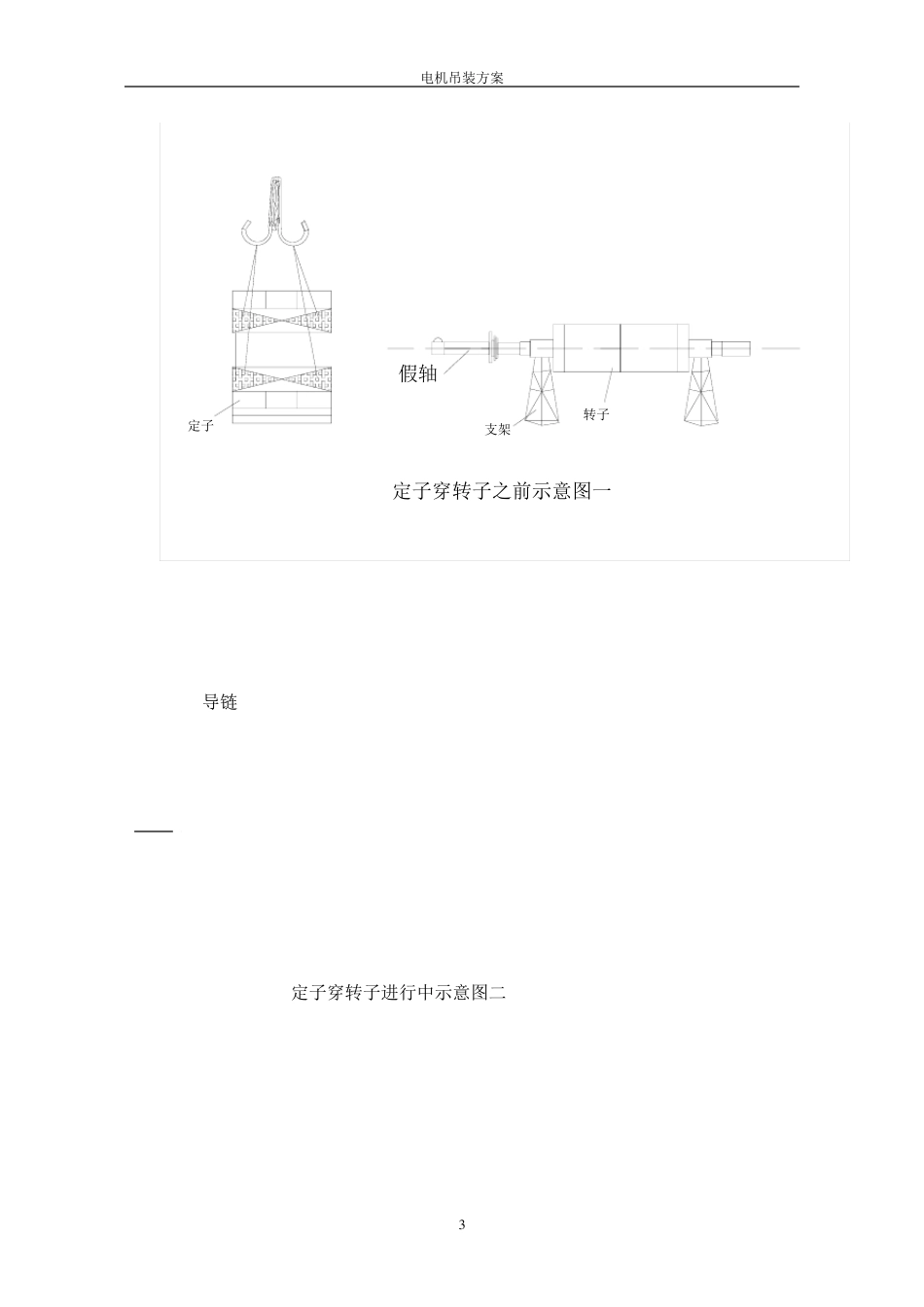

我部采用第一种方法进行施工,将转子用事先制作好的支架进行固定,在接触面用软性材料进行保护,再把随设备带来的假轴安装在转子的一端,安装好假轴后,即可进行定子的穿心工作
由于定子重34t,穿心时使用行车大钩进行吊装定子,另用一对Φ38-6*19 的钢丝绳配 2 台20 吨导链进行
Φ38-6*19 吊装时容许拉力 P容=P破/5,P破=50*d2
电机吊装方案 2 P1破=50*38*38=72200kg
根据吊装时钢丝绳的绑扎方式, 取安全系数K=5,每根钢丝绳实际受拉力为 P2破=35000*5/4=43750kg,P1破>P2破,所以钢丝绳是安全的
当电机定子全部穿过假轴时即可放下定子,然后用行车吊起转子一端,把此端的支架移至假轴下面,再把转子放在支架上,继续用行车吊装定子进行穿心,直到定子全部穿入为止,即完成了定子的穿心工作,此时可以拆下假轴
下步即可进行电机的转子和定子的就位工作
由于电机底座离厂房柱子、柱间支撑和安装好管道距离太近,无法用扁担进行吊装电机,我部利用行车小车上的两根H 型钢两端
