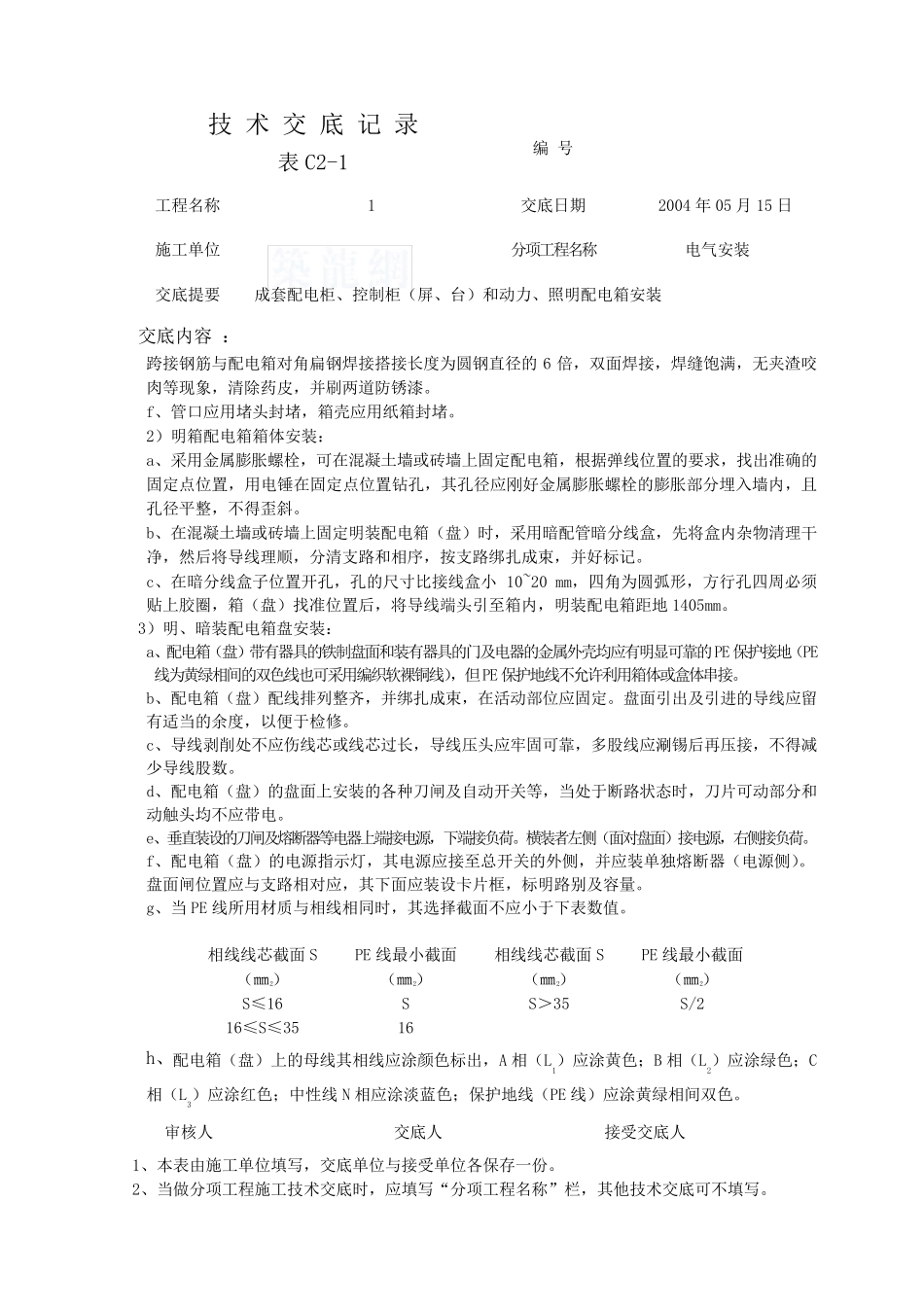

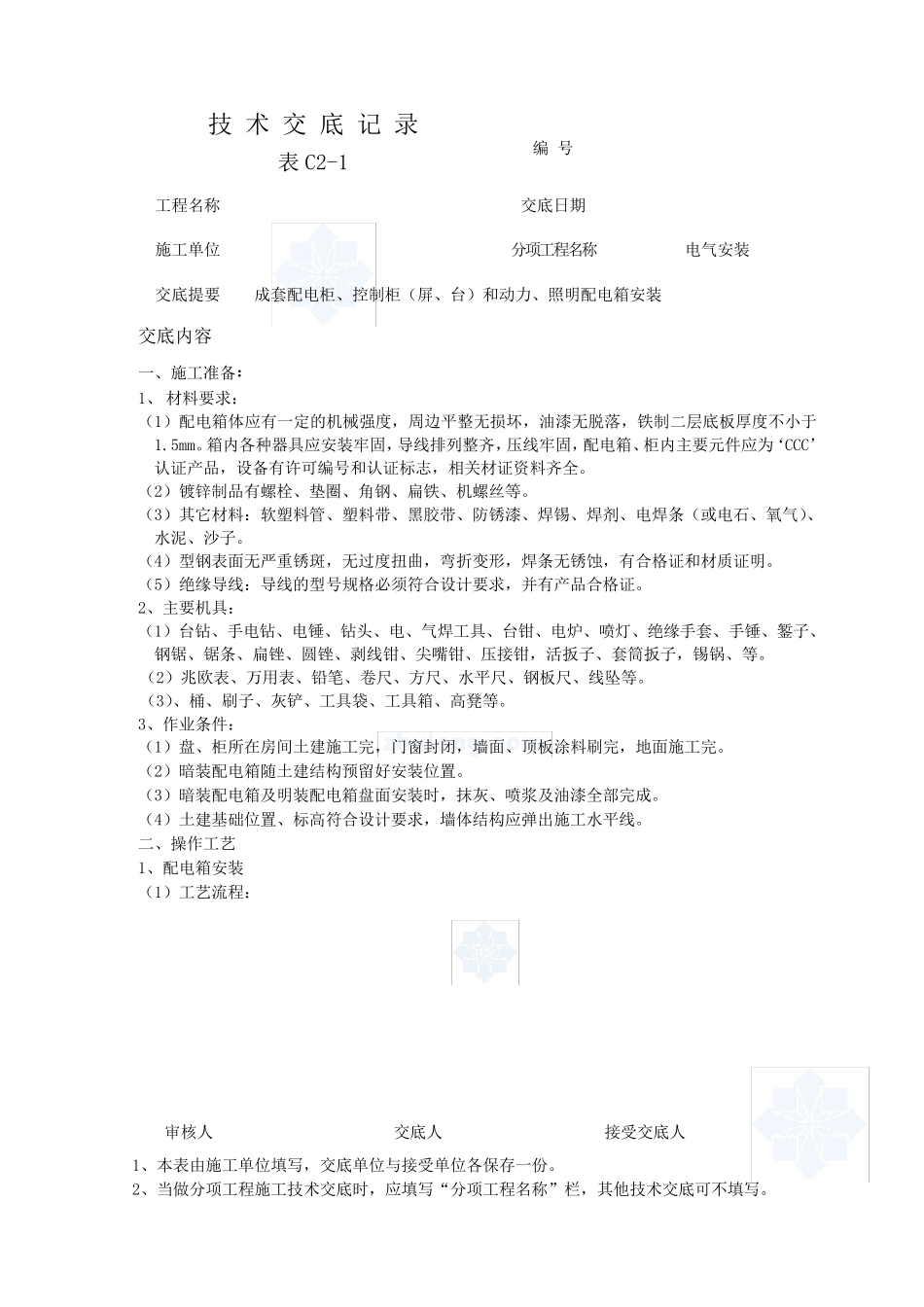

技 术 交 底 记 录 表C2-1 编 号 工程名称 交底日期 施工单位 分项工程名称 电气安装 交底提要 成套配电柜、控制柜(屏、台)和动力、照明配电箱安装 交底内容 一、施工准备: 1、 材料要求: (1)配电箱体应有一定的机械强度,周边平整无损坏,油漆无脱落,铁制二层底板厚度不小于1.5mm。箱内各种器具应安装牢固,导线排列整齐,压线牢固,配电箱、柜内主要元件应为‘CCC’ 认证产品,设备有许可编号和认证标志,相关材证资料齐全。 (2)镀锌制品有螺栓、垫圈、角钢、扁铁、机螺丝等。 (3)其它材料:软塑料管、塑料带、黑胶带、防锈漆、焊锡、焊剂、电焊条(或电石、氧气)、水泥、沙子。 (4)型钢表面无严重锈斑,无过度扭曲,弯折变形,焊条无锈蚀,有合格证和材质 证明。 (5)绝 缘 导线:导线的型号规 格必 须 符 合设计 要求,并 有产品合格证。 2、主要机具: (1)台钻 、手 电钻 、电锤 、钻 头 、电、气焊工具、台钳 、电炉 、喷 灯 、绝 缘 手 套、手 锤 、錾 子、钢锯 、锯 条、扁锉 、圆 锉 、剥 线钳 、尖 嘴 钳 、压接 钳 ,活 扳 子、套筒 扳 子,锡锅 、等。 (2)兆 欧 表、万 用 表、铅 笔 、卷 尺 、方 尺 、水平尺 、钢板尺 、线坠 等。 (3)、桶 、刷 子、灰 铲 、工具袋 、工具箱、高 凳 等。 3、作 业 条件: (1)盘 、柜所 在 房 间 土 建 施工完 ,门 窗 封 闭 ,墙 面、顶 板涂 料刷 完 ,地 面施工完 。 (2)暗 装配电箱随 土 建 结 构 预 留 好 安装位置 。 (3)暗 装配电箱及 明装配电箱盘 面安装时 ,抹 灰 、喷 浆 及 油漆全部 完 成。 (4)土 建 基 础 位置 、标高 符 合设计 要求,墙 体结 构 应弹 出 施工水平线。 二、操 作 工艺 1、配电箱安装 (1)工艺 流 程: 审 核 人 交底人 接 受 交底人 1、本 表由 施工单位填 写 ,交底单位与 接 受 单位各保 存 一份 。 2、当 做 分项工程施工技术交底时 ,应填 写 “ 分项工程名称” 栏 ,其他 技术交底可不填 写 。 技 术 交 底 记 录 表 C2-1 编 号 工 程 名 称 交 底 日 期 施 工 单 位 分 项 工 程 名 称 电 气 安 装 交 底 提 要 成 套 配 电 柜 、 控 制 柜 ( 屏 、 台 ) 和 动 力 、...
