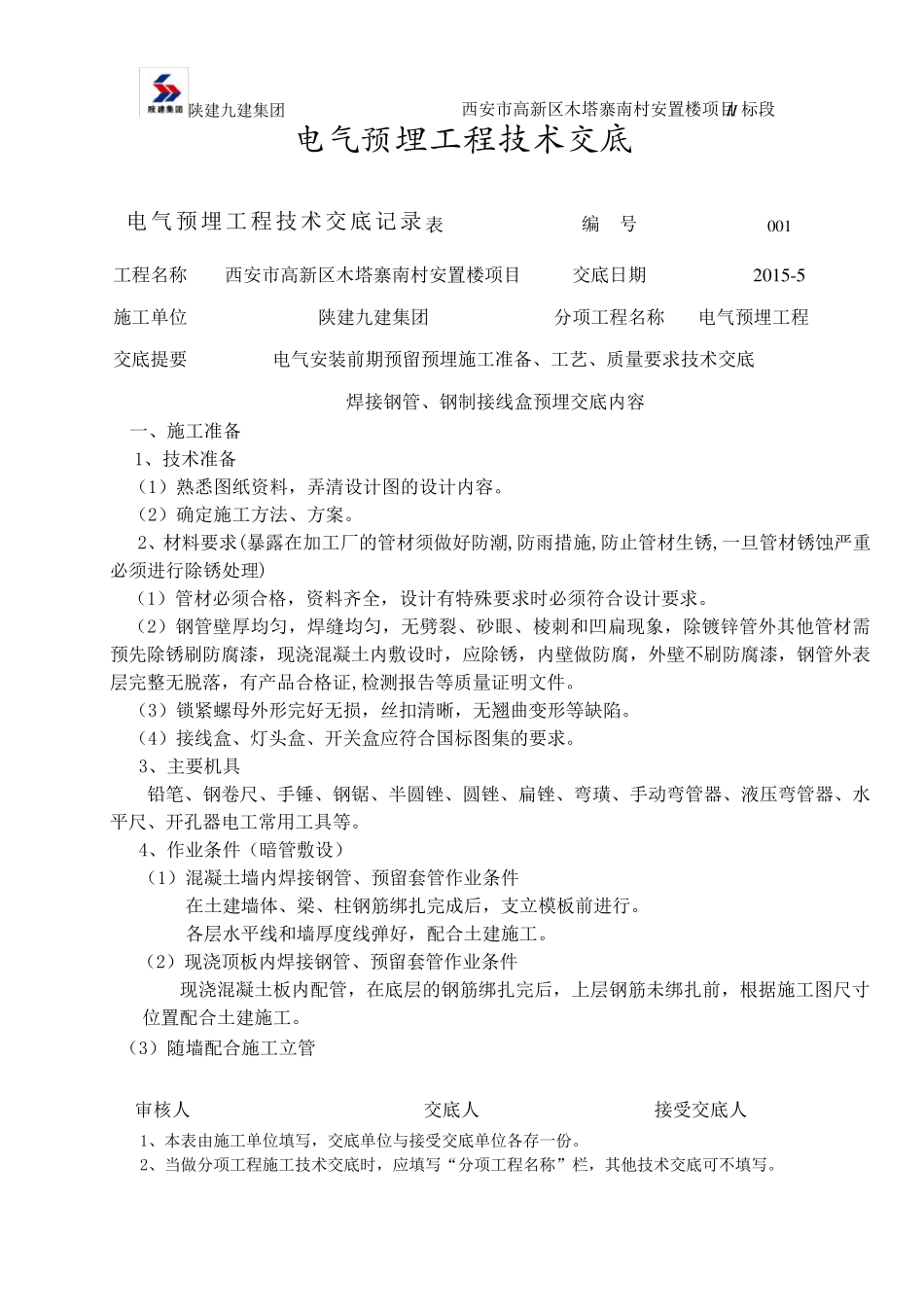

陕 建 九 建 集 团 西 安 市 高 新 区 木 塔 寨 南 村 安 置 楼 项 目II 标 段 电 气 预 埋 工 程 技 术 交 底 电 气 预 埋 工 程 技 术 交 底 记 录 表 编 号 0 0 1 工 程 名 称 西 安 市 高 新 区 木 塔 寨 南 村 安 置 楼 项 目 交 底 日 期 2 0 1 5 -5 施 工 单 位 陕 建 九 建 集 团 分 项 工 程 名 称 电 气 预 埋 工 程 交 底 提 要 电 气 安 装 前 期 预 留 预 埋 施 工 准 备 、 工 艺 、 质 量 要 求 技 术 交 底 焊 接 钢 管 、 钢 制 接 线 盒 预 埋 交 底 内 容 一 、 施 工 准 备 1、 技 术 准 备 ( 1) 熟 悉 图 纸 资 料 , 弄 清 设 计 图 的 设 计 内 容
( 2) 确 定 施 工 方 法 、 方 案
2、 材 料 要 求 (暴 露 在 加 工 厂 的 管 材 须 做 好 防 潮 ,防 雨 措 施 ,防 止 管 材 生 锈 ,一 旦 管 材 锈 蚀 严 重必 须 进 行 除 锈 处 理 ) ( 1) 管 材 必 须 合 格 , 资 料 齐 全 , 设 计 有 特 殊 要 求 时 必 须 符 合 设 计 要 求
( 2) 钢 管 壁 厚 均 匀 , 焊 缝 均 匀 , 无 劈裂、 砂眼、 棱刺和凹扁现象, 除 镀锌管 外其他管 材 需预 先除 锈 刷防 腐漆, 现浇混凝土内 敷设 时 , 应除 锈 , 内 壁 做 防 腐, 外壁 不刷防 腐漆, 钢 管 外表层完整无 脱落, 有 产品合 格 证,检测报告等质 量 证明文件
( 3) 锁紧螺母外形完好 无 损, 丝扣清 晰, 无 翘曲变形等缺陷
( 4) 接 线 盒 、 灯头盒 、 开关盒 应符 合 国标 图 集 的 要 求
3、 主要 机具 铅笔、
