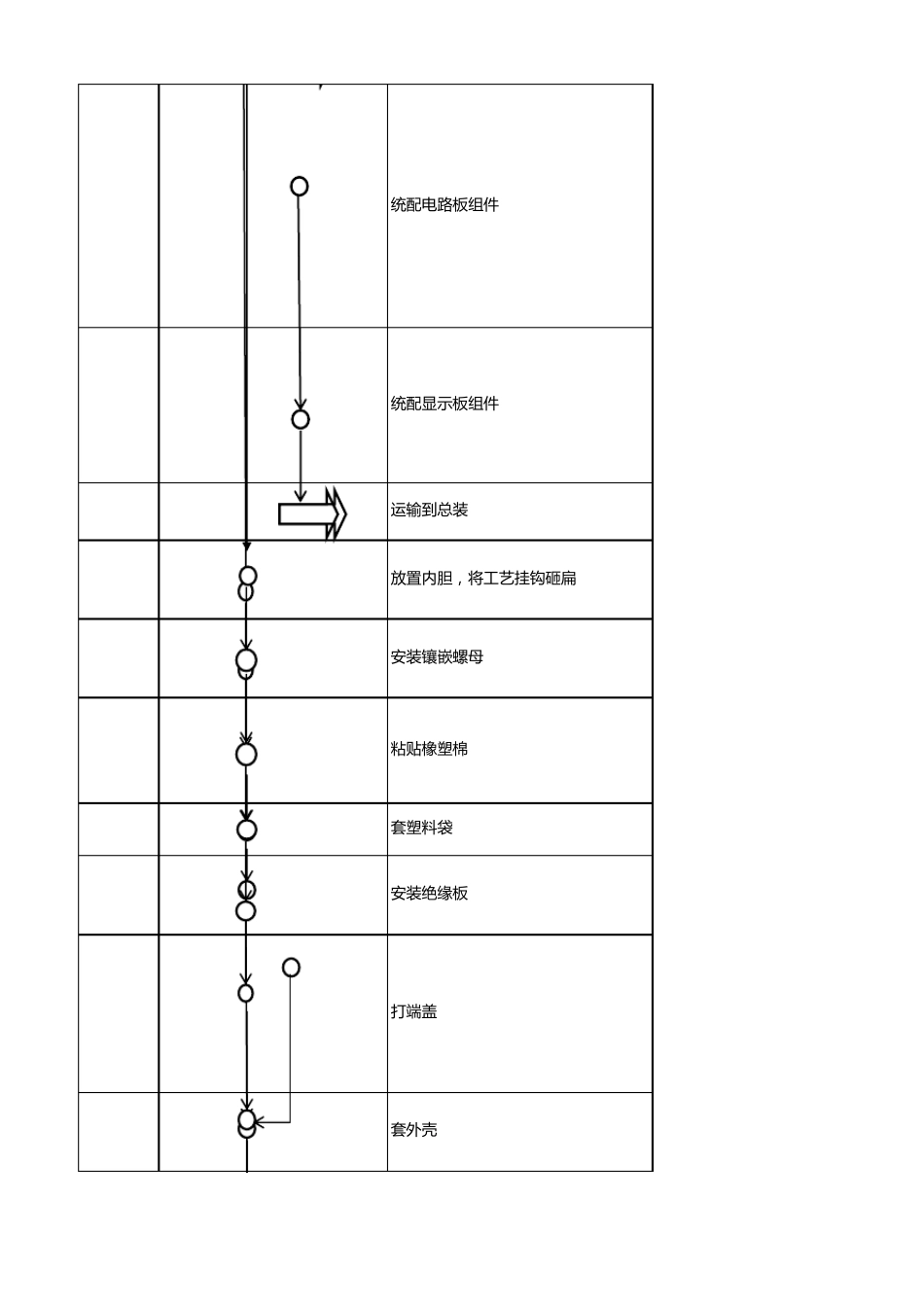

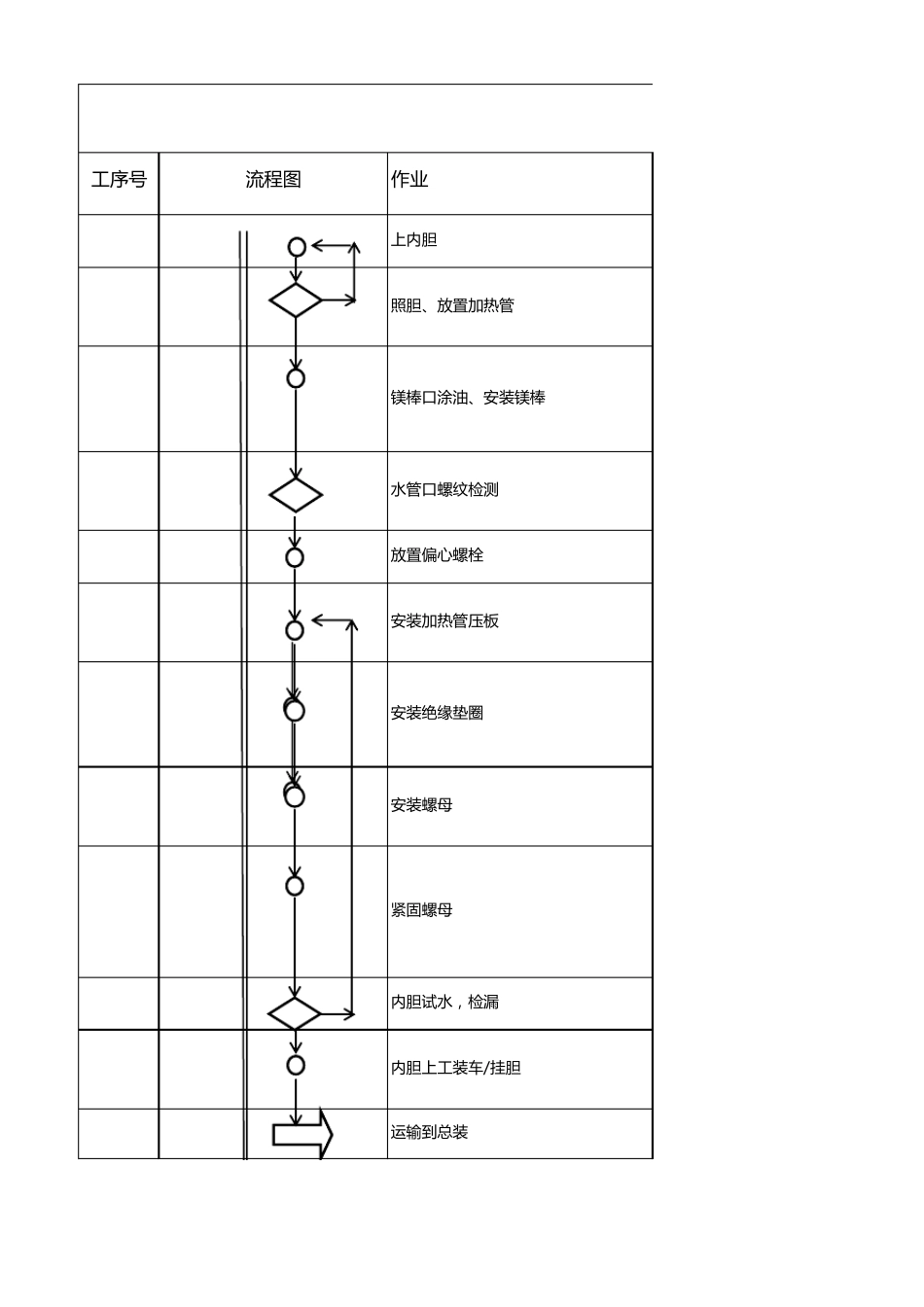

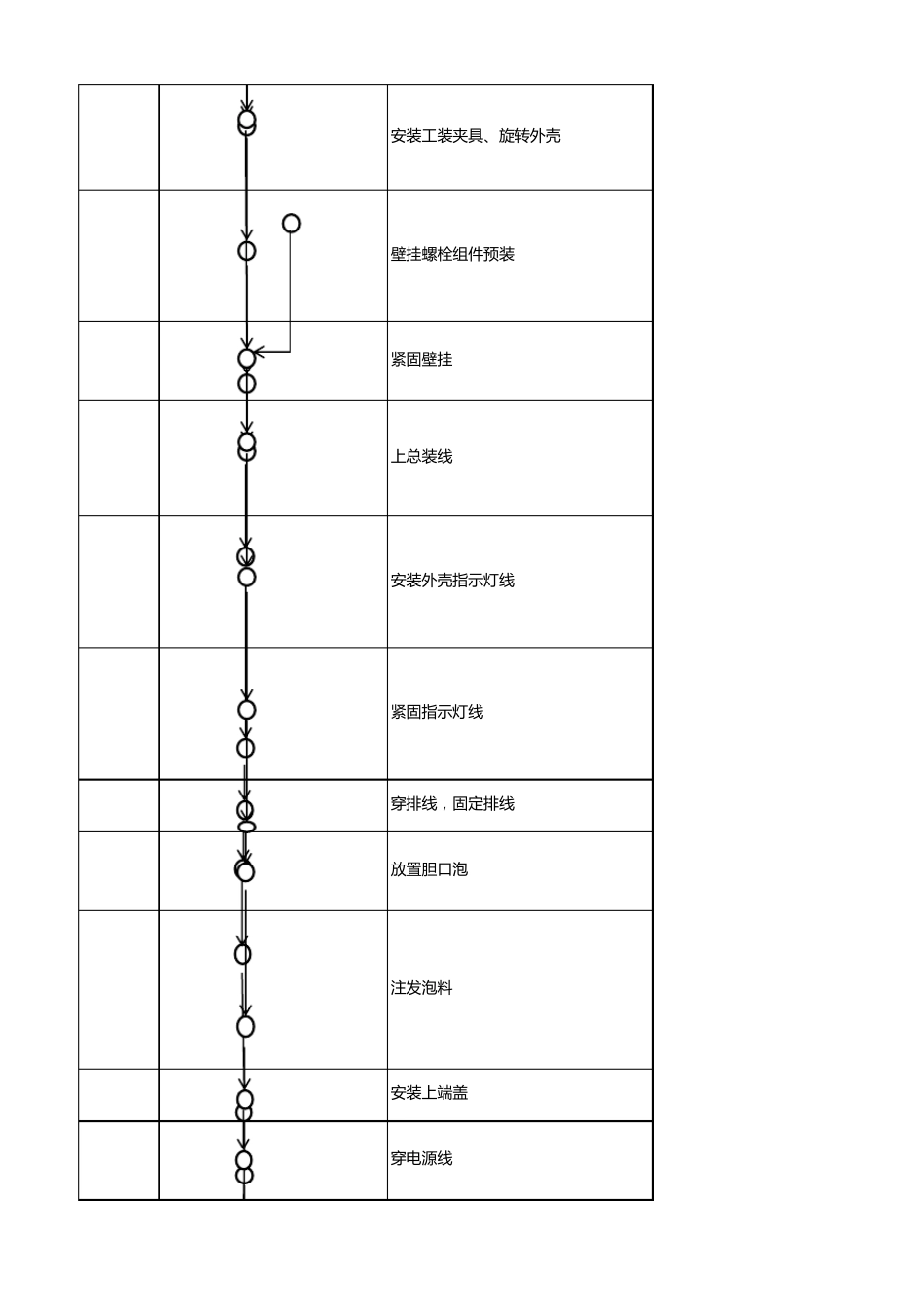

工 序 号流 程 图作 业3-01上 内 胆3-02照 胆 、放置加热管3-03镁棒口涂油、安装镁棒3-04水管口螺纹检测3-05放置偏心螺栓3-06安装加热管压板3-07安装绝缘垫圈3-08安装螺母3-09紧固螺母3-10内 胆 试水,检漏3-11内 胆 上 工 装车/挂胆3-12运输到总装3-13统 配 电 路 板 组 件3-14统 配 显示板 组 件3-15运输到总装3-16放置内胆,将工艺挂钩砸扁3-17安装镶嵌螺母3-18粘贴橡塑棉3-19套塑料袋3-20安装绝缘板3-21打端盖3-22套外壳3-23安 装 工 装 夹 具 、旋转外壳3-24壁挂螺栓组件预装3-25紧固壁挂3-26上总装 线3-27安 装 外壳指示灯线3-28紧固指示灯线3-29穿排线,固定排线3-30放置胆口泡3-31注发泡料3-32安 装 上端盖3-35穿电源线3-36安 装 电 源 线 卡 套3-37清 理 温 度 表 位 置 发 泡 料3-38卸 夹 具3-39粘 贴 铭 牌 、水管口抹胶、放置 绝缘水管3-40紧固绝缘水管3-41绝缘水管检测3-42发 泡 外观检测3-43试气检漏3-44返修3-45打温 控器3-46紧固电 源 线 接地线3-48连 接 内 部 连 线3-49布 线 检 验3-50插 指 示 灯 线3-51紧 固 指 示 灯 线 并 防 电 墙 罩 定 位3-52电 型 能 检 测 1, 安 装 水 管 护 帽3-53电 性 能 检 测 2、安 装 水 管 护 帽3-54放置保温棉、安 装 上维修盖3-55粘 贴 片 、粘 贴 能效贴3-56指示灯检测3-57紧固防电墙罩3-58紧固红蓝标记圈3-59外观检3-60返修3-61套包装袋3-62套电源线袋3-63套中垫层3-64粘 贴 包装箱条码3-65套包装箱3-66附 件 预 装3-67放 置 上垫层3-68放 置 说明书3-69封箱3-70打包作 业 内 容作 业 要 求1、摘内 胆2、将内 胆放置在试水线1、水管螺纹良无破裂;2、无焊渣。1、检查内 胆搪瓷、胆口搪瓷是否良好2、取一加热管,检查加热管端子有无变形,确定合格后将加热管放置到位(加热管端子朝向壁挂)1、内 胆不能出现爆瓷;2、胆口法兰搪瓷良好。1、使用刷子,在镁棒口均匀涂抹防锈油2、取一镁棒,将镁棒安装到镁棒口3、使用液压枪,将镁棒紧固到位4、检查镁棒有无打偏1、镁棒紧固到位;2、镁棒无偏斜。1、检查水管螺纹有无焊渣2、发现有轻微焊渣,使用清理工装清理到位3、发现大块焊渣,则搬下线体,使用丝锥清理到位1、加热管紧固到位;2、镁棒无偏斜。1、取五个偏心螺栓,将偏心螺栓放置在胆口上2、检查偏心螺栓有无放置到位偏心螺栓放置卡槽内 到位1...
