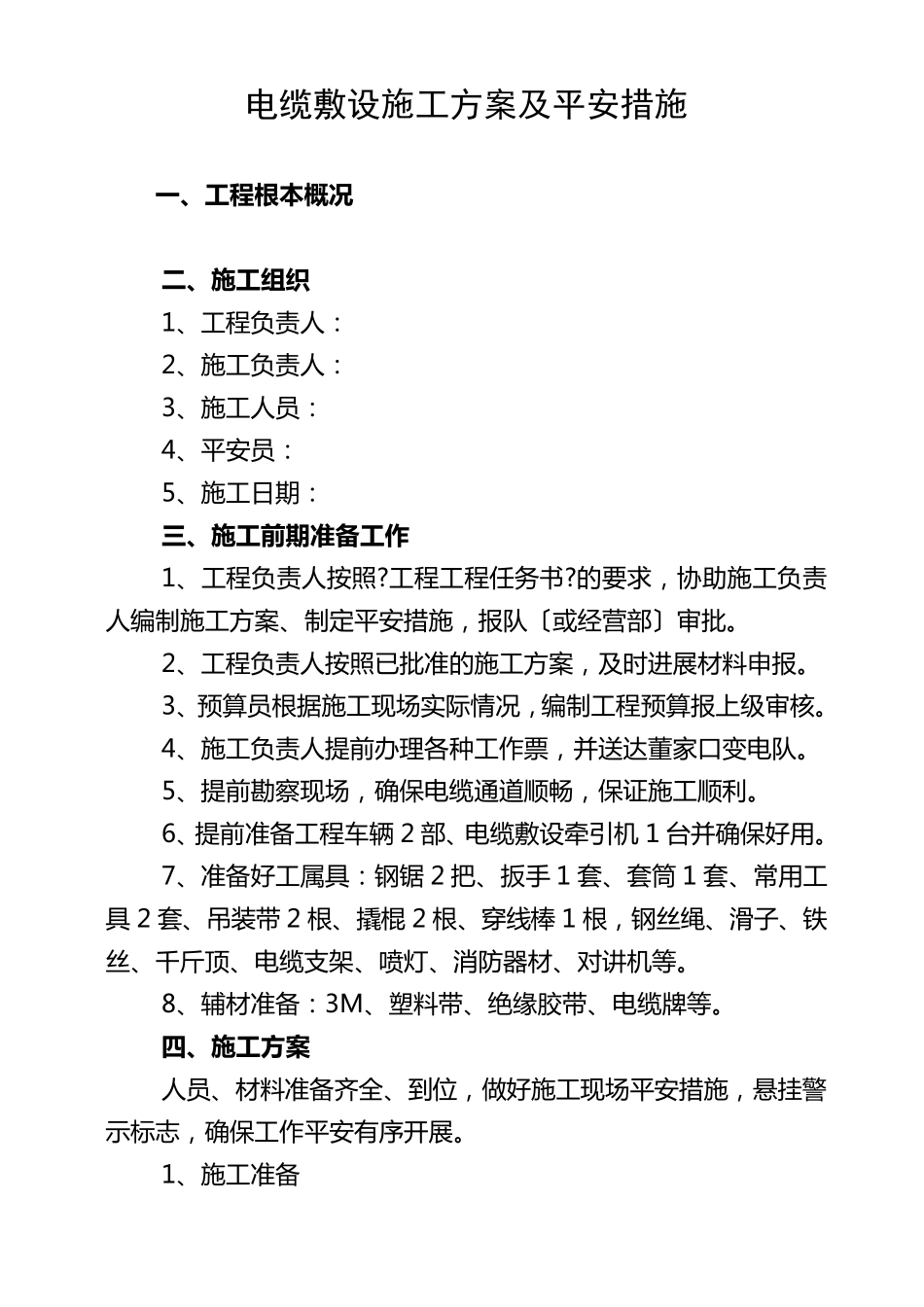

电缆敷设施工方案及平安措施 一 、工程根本概况 二、施工组织 1、工程负责人: 2、施工负责人: 3、施工人员: 4、平安员: 5、施工日期: 三、施工前期准备工作 1、工程负责人按照
工程工程任务书
的要求,协助施工负责人编制施工方案、制定平安措施,报队〔或经营部〕审批
2、工程负责人按照已批准的施工方案,及时进展材料申报
3、预算员根据施工现场实际情况,编制工程预算报上级审核
4、施工负责人提前办理各种工作票,并送达董家口变电队
5、提前勘察现场,确保电缆通道顺畅,保证施工顺利
6、提前准备工程车辆 2 部、电缆敷设牵引机 1 台并确保好用
7、准备好工属具:钢锯 2 把、扳手 1 套、套筒 1 套、常用工具 2 套、吊装带 2 根、撬棍 2 根、穿线棒 1 根,钢丝绳、滑子、铁丝、千斤顶、电缆支架、喷灯、消防器材、对讲机等
8、辅材准备:3M、塑料带、绝缘胶带、电缆牌等
四、施工方案 人员、材料准备齐全、到位,做好施工现场平安措施,悬挂警示标志,确保工作平安有序开展

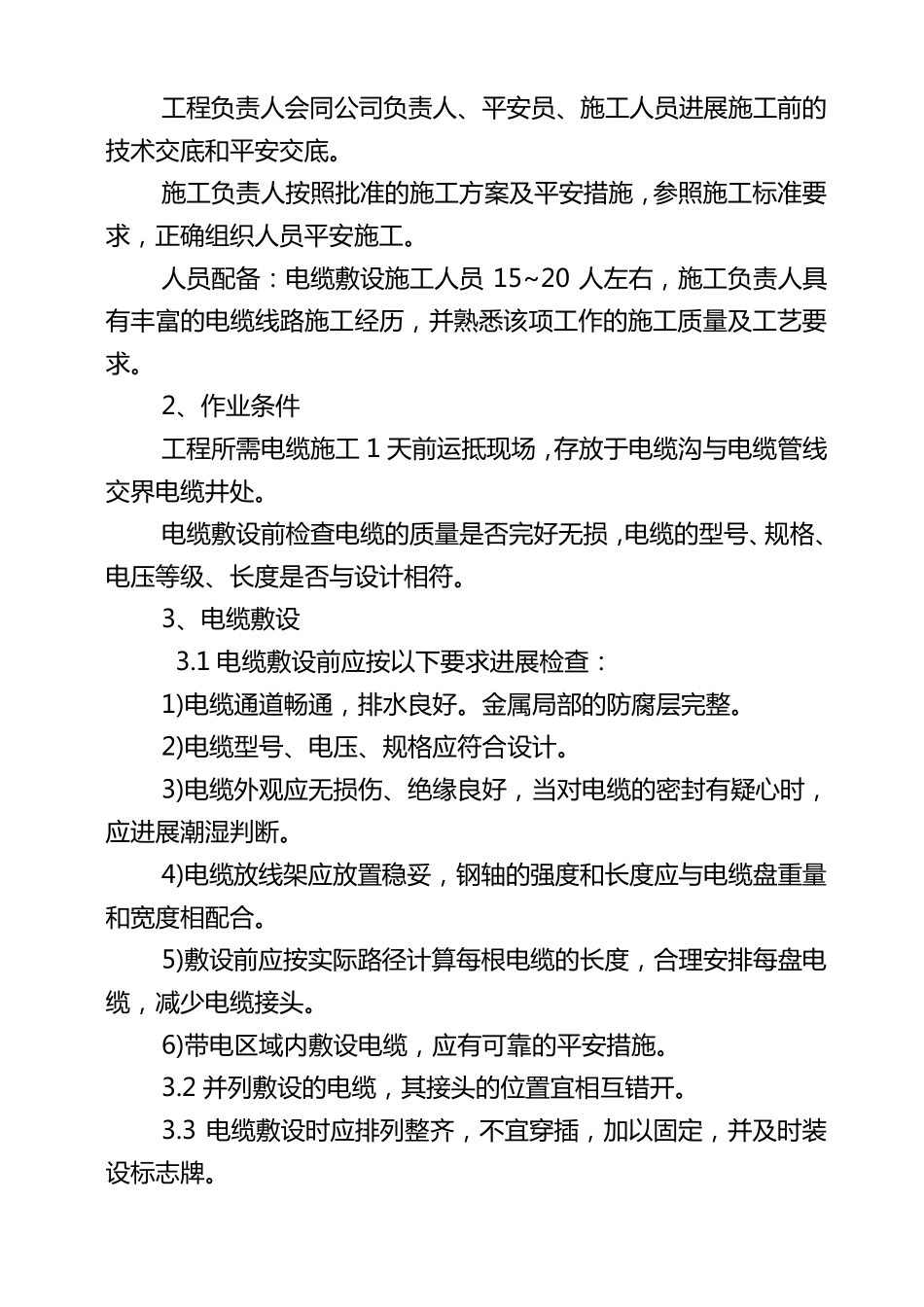

1、施工准备 工 程 负 责 人 会 同 公 司 负 责 人 、平安员、施工 人 员进展施工 前的技术交底和平安交底
施工 负 责 人 按照批准的施工 方案及平安措施,参照施工 标准要求,正确组织人 员平安施工
人 员配备:电缆敷设施工 人 员 15~20 人 左右,施工 负 责 人 具有丰富的电缆线路施工 经历,并熟悉该项工 作的施工 质量及工 艺要求
2、作业条件 工 程 所需电缆施工 1 天前运抵现场,存放于电缆沟与电缆管线交界电缆井处
电缆敷设前检查电缆的质量是否完好无损,电缆的型号、规格、电压等级、长度是否与设计相符
3、电缆敷设 3
1 电缆敷设前应按以下要求进展检查: 1)电缆通道畅通,排水良好
金属局部的防腐层完整
2)电缆型号、电压、规格应符合设计
