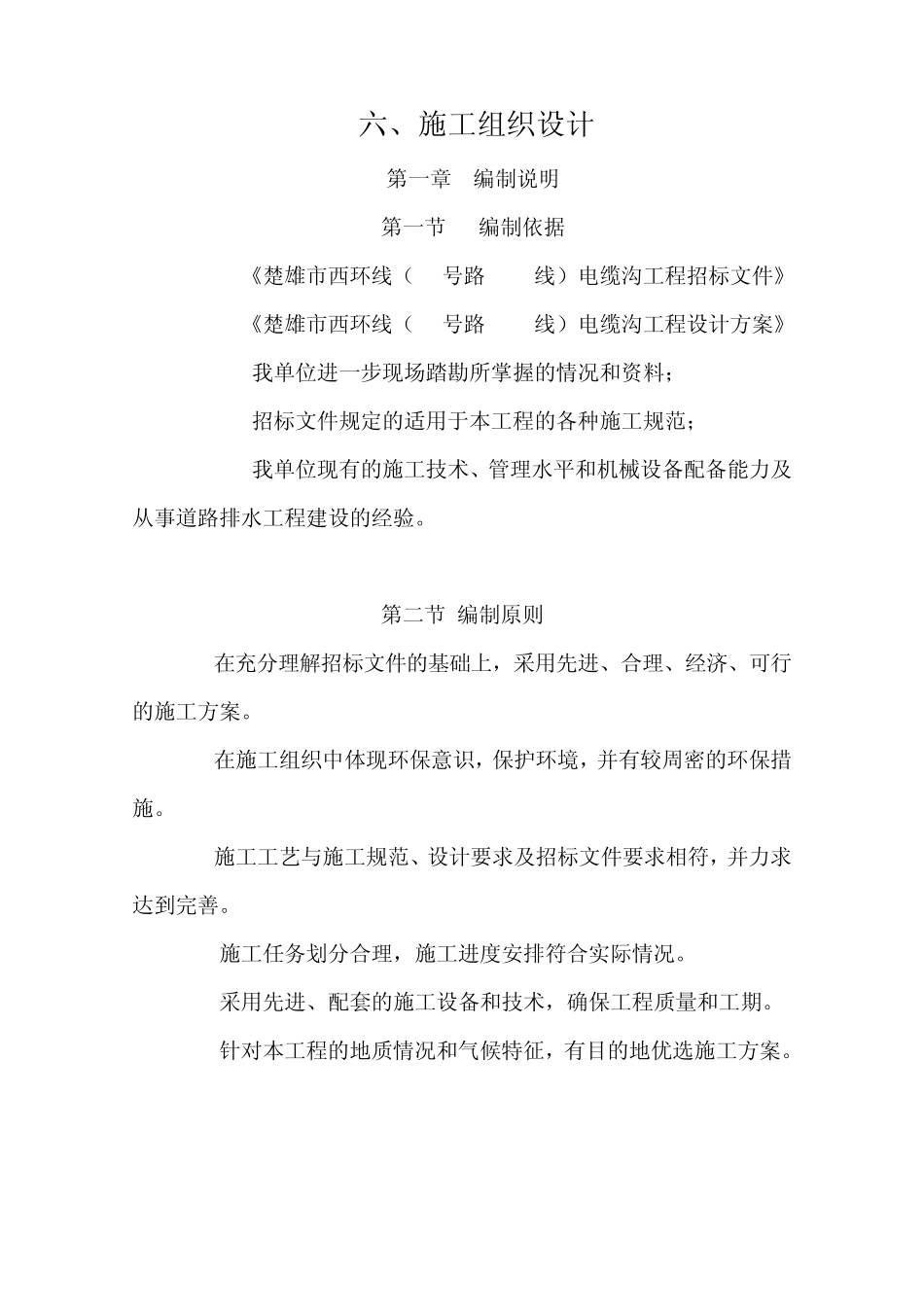

六、施工组织设计 第一章 编制说明 第一节 编制依据 1
1 《楚雄市西环线(17号路-226线)电缆沟工程招标文件》 1
2 《楚雄市西环线(17号路-226线)电缆沟工程设计方案》 1
3 我单位进一步现场踏勘所掌握的情况和资料; 1
4 招标文件规定的适用于本工程的各种施工规范; 1
5 我单位现有的施工技术、管理水平和机械设备配备能力及从事道路排水工程建设的经验
第二节 编制原则 2
1在充分理解招标文件的基础上,采用先进、合理、经济、可行的施工方案
2在施工组织中体现环保意识,保护环境,并有较周密的环保措施
3施工工艺与施工规范、设计要求及招标文件要求相符,并力求达到完善
4 施工任务划分合理,施工进度安排符合实际情况
5 采用先进、配套的施工设备和技术,确保工程质量和工期
6 针对本工程的地质情况和气候特征,有目的地优选施工方案
第二章 工程概况 第一节 工程位置及范围 本工程位于楚雄市东南片区,此次业主招标的范围为楚雄市西环线(17号路-226线)电缆沟工程,电缆沟长2899米
第二节 工程施工条件 目前,施工现场的三通一平工作尚未进行,场外道路已接通,目前整个施工场地的水、电、交通及通讯条件均需要施工单位自行接通,才能满足施工需求
第三节 主要工程数量表 序号 名 称 规格 单位 数量 备注 1 挖方 M3 15689
39 2 填方 M3 5942
95 3 电缆沟 m 2899 4 电缆井 座 10 5 钢筋 t 2639 、 第四节 工程工期 业主要求本工程的总工期为90日历天,但根据本工程的现场实际情况,结合我公司的“集中优势兵力,打歼灭战”的战略思路,将工程按时按量完成

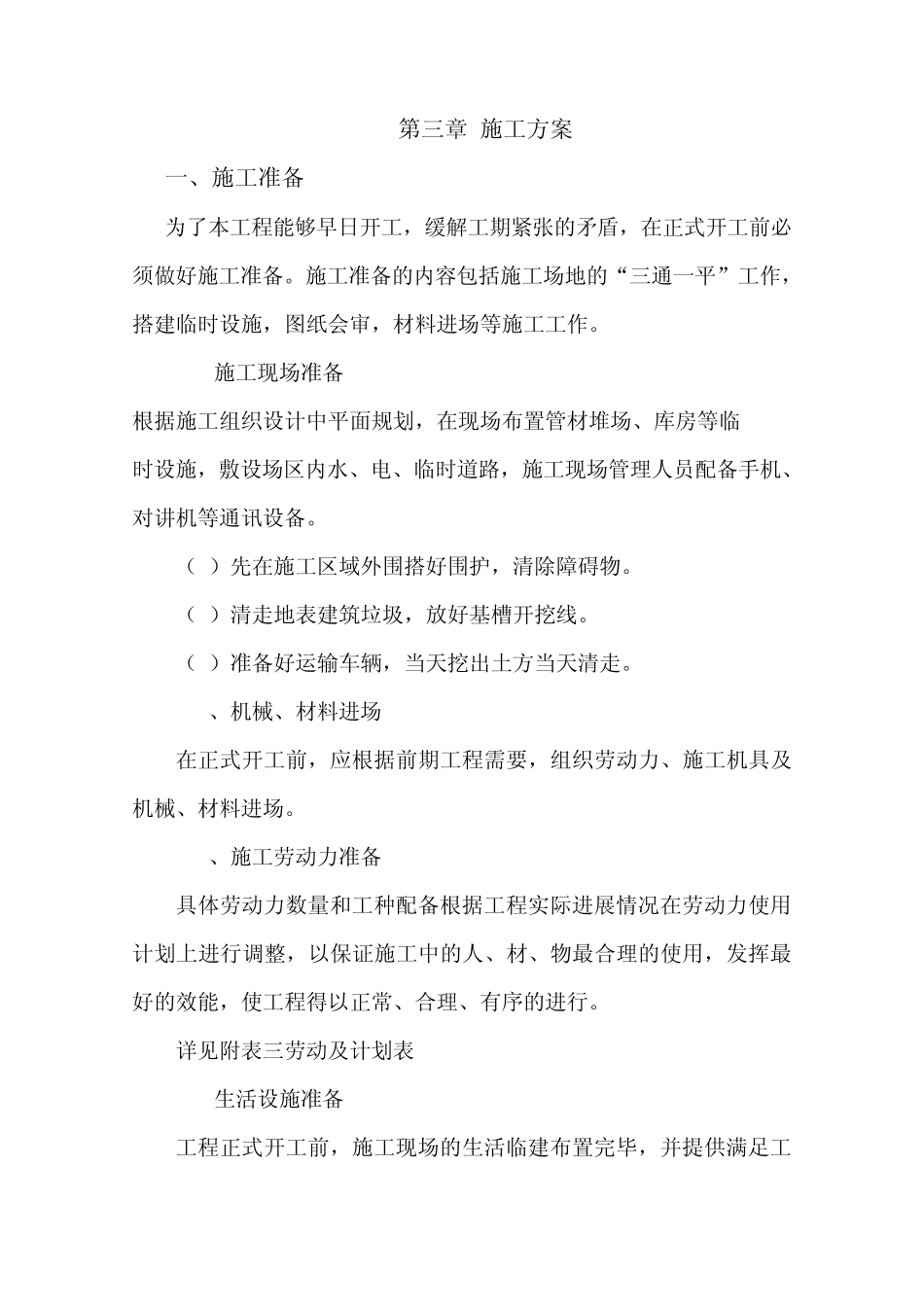

第三章 施工方案 一、施工准备 为了本工程能够早日开工,缓解工期紧张的矛盾,在正式开工前必须做好施工准备
施工准备的内容包括施工场地的“三通
