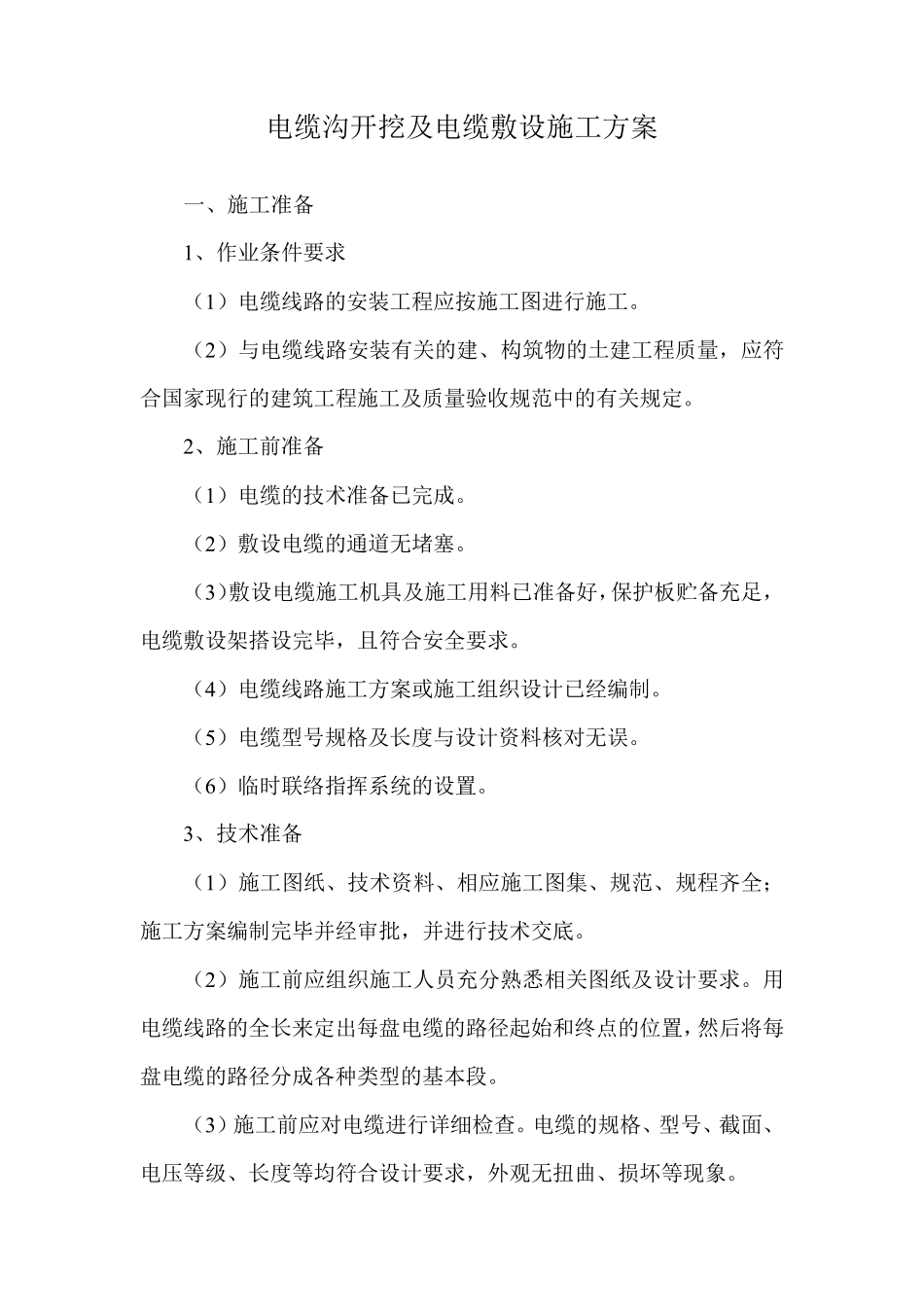

电缆沟开挖及电缆敷设施工方案 一、施工准备 1、作业条件要求 (1)电缆线路的安装工程应按施工图进行施工
(2)与电缆线路安装有关的建、构筑物的土建工程质量,应符合国家现行的建筑工程施工及质量验收规范中的有关规定
2、施工前准备 (1)电缆的技术准备已完成
(2)敷设电缆的通道无堵塞
(3)敷设电缆施工机具及施工用料已准备好,保护板贮备充足,电缆敷设架搭设完毕,且符合安全要求
(4)电缆线路施工方案或施工组织设计已经编制
(5)电缆型号规格及长度与设计资料核对无误
(6)临时联络指挥系统的设置
3、技术准备 (1)施工图纸、技术资料、相应施工图集、规范、规程齐全;施工方案编制完毕并经审批,并进行技术交底
(2)施工前应组织施工人员充分熟悉相关图纸及设计要求
用电缆线路的全长来定出每盘电缆的路径起始和终点的位置,然后将每盘电缆的路径分成各种类型的基本段
(3)施工前应对电缆进行详细检查
电缆的规格、型号、截面、电压等级、长度等均符合设计要求,外观无扭曲、损坏等现象

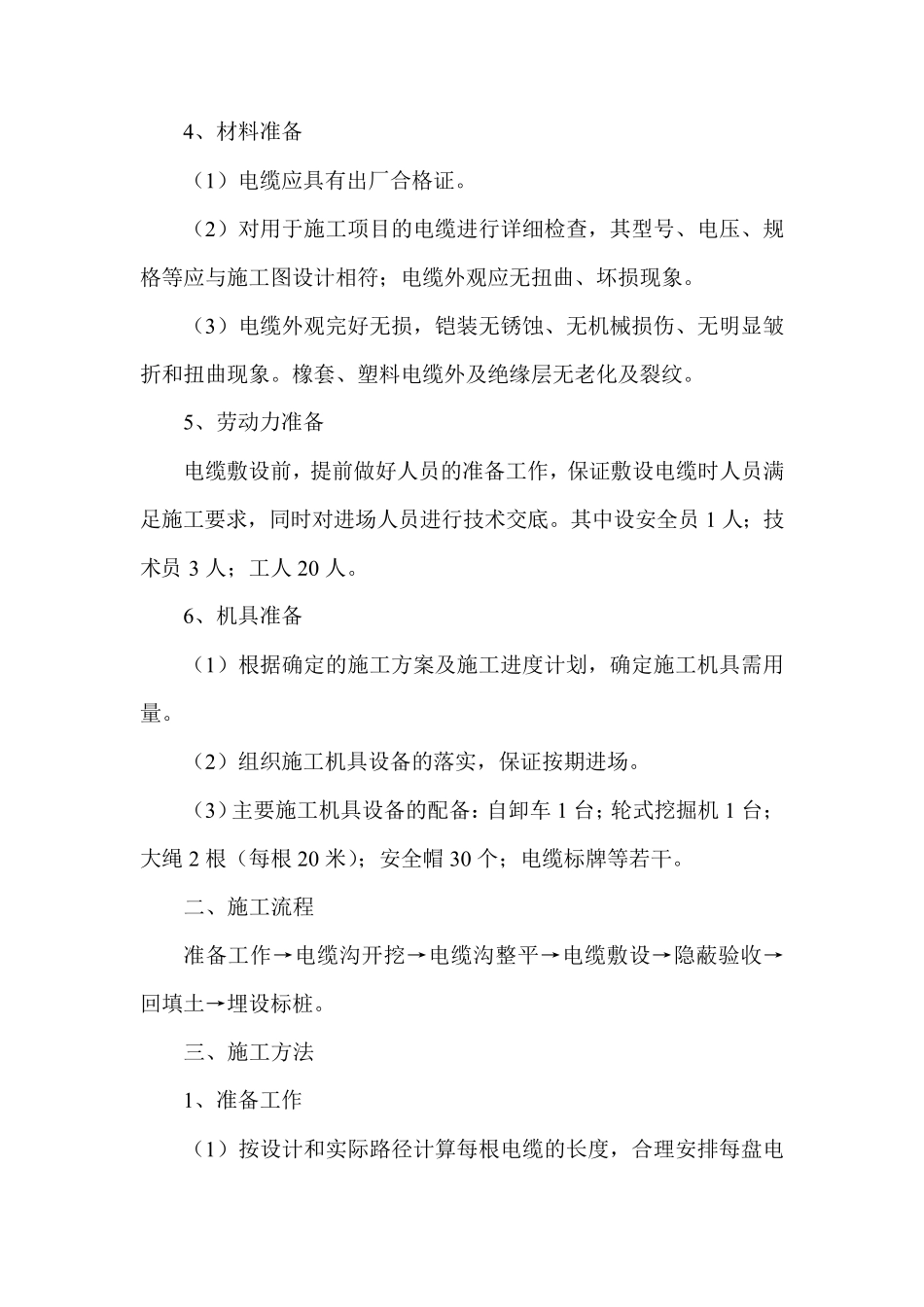

4、材料准备 (1)电缆应具有出厂合格证
(2)对用于施工项目的电缆进行详细检查,其型号、电压、规格等应与施工图设计相符;电缆外观应无扭曲、坏损现象
(3)电缆外观完好无损,铠装无锈蚀、无机械损伤、无明显皱折和扭曲现象
橡套、塑料电缆外及绝缘层无老化及裂纹
5、劳动力准备 电缆敷设前,提前做好人员的准备工作,保证敷设电缆时人员满足施工要求,同时对进场人员进行技术交底
其中设安全员 1 人;技术员 3 人;工人 20 人
6、机具准备 (1)根据确定的施工方案及施工进度计划,确定施工机具需用量
(2)组织施工机具设备的落实,保证按期进场
(3)主要施工机具设备的配备:自卸车 1 台;轮式挖掘机 1 台;大绳2 根(每根 20 米);安全帽30 个;电缆标牌等若干

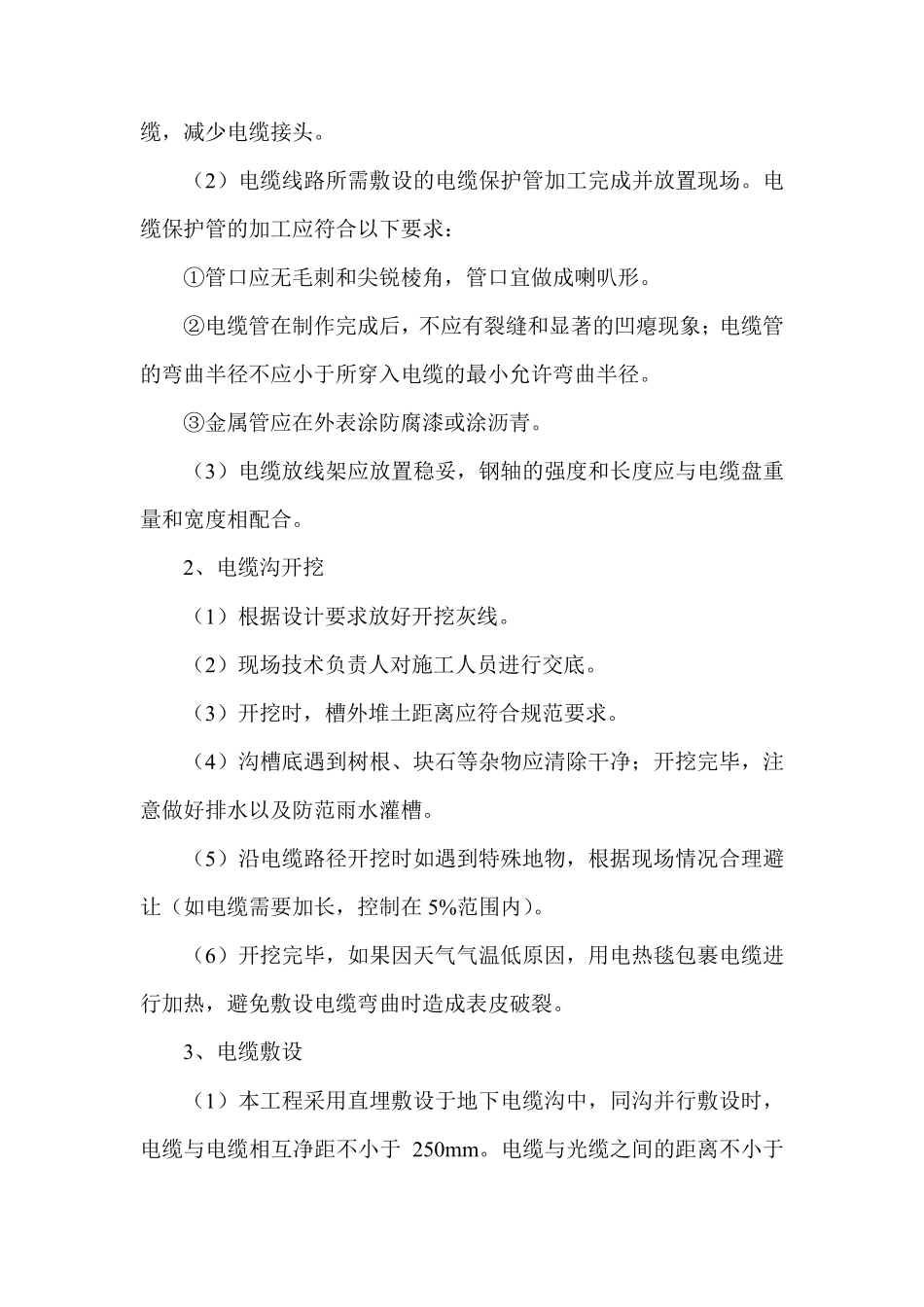

二、施工流程 准备
