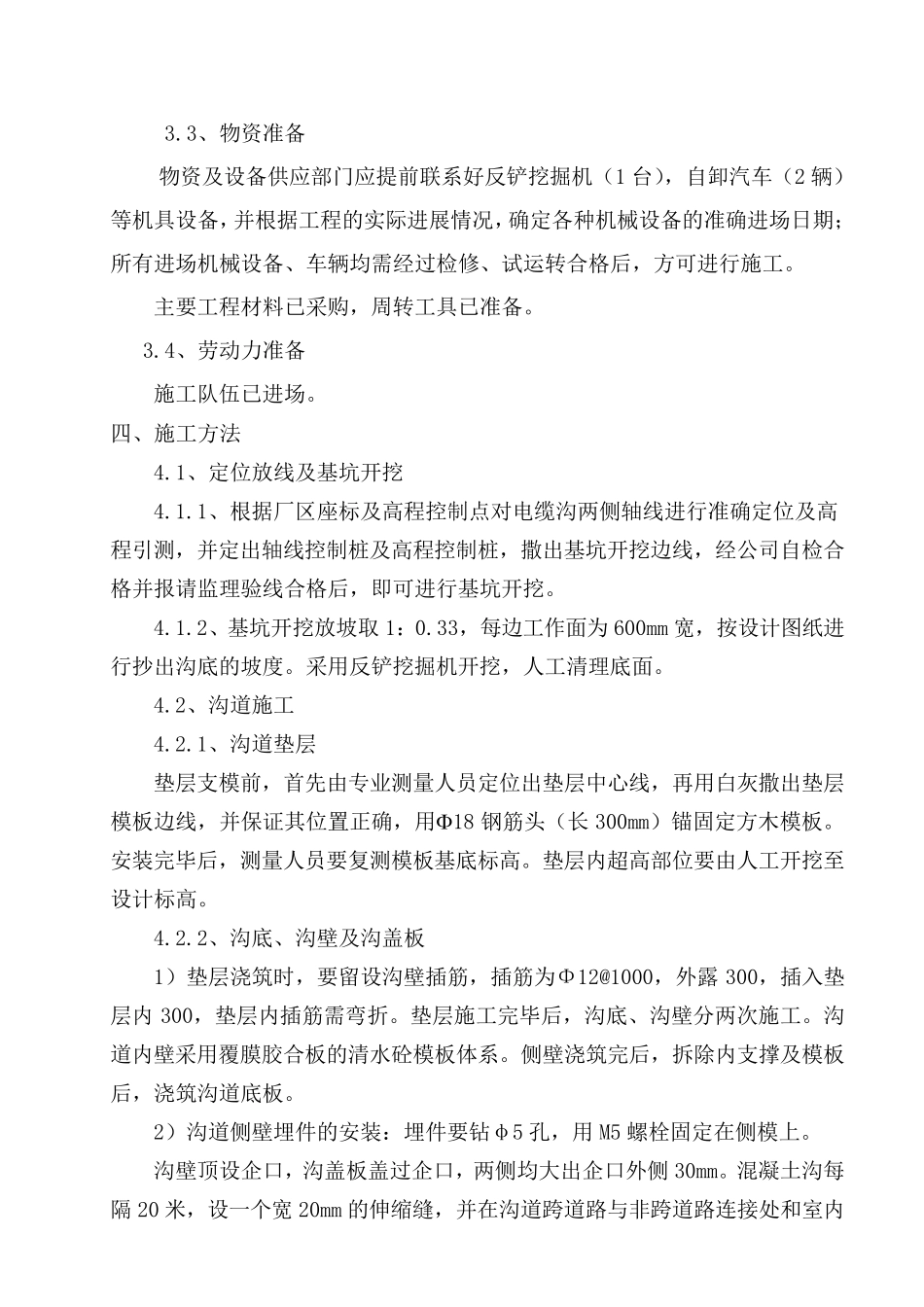

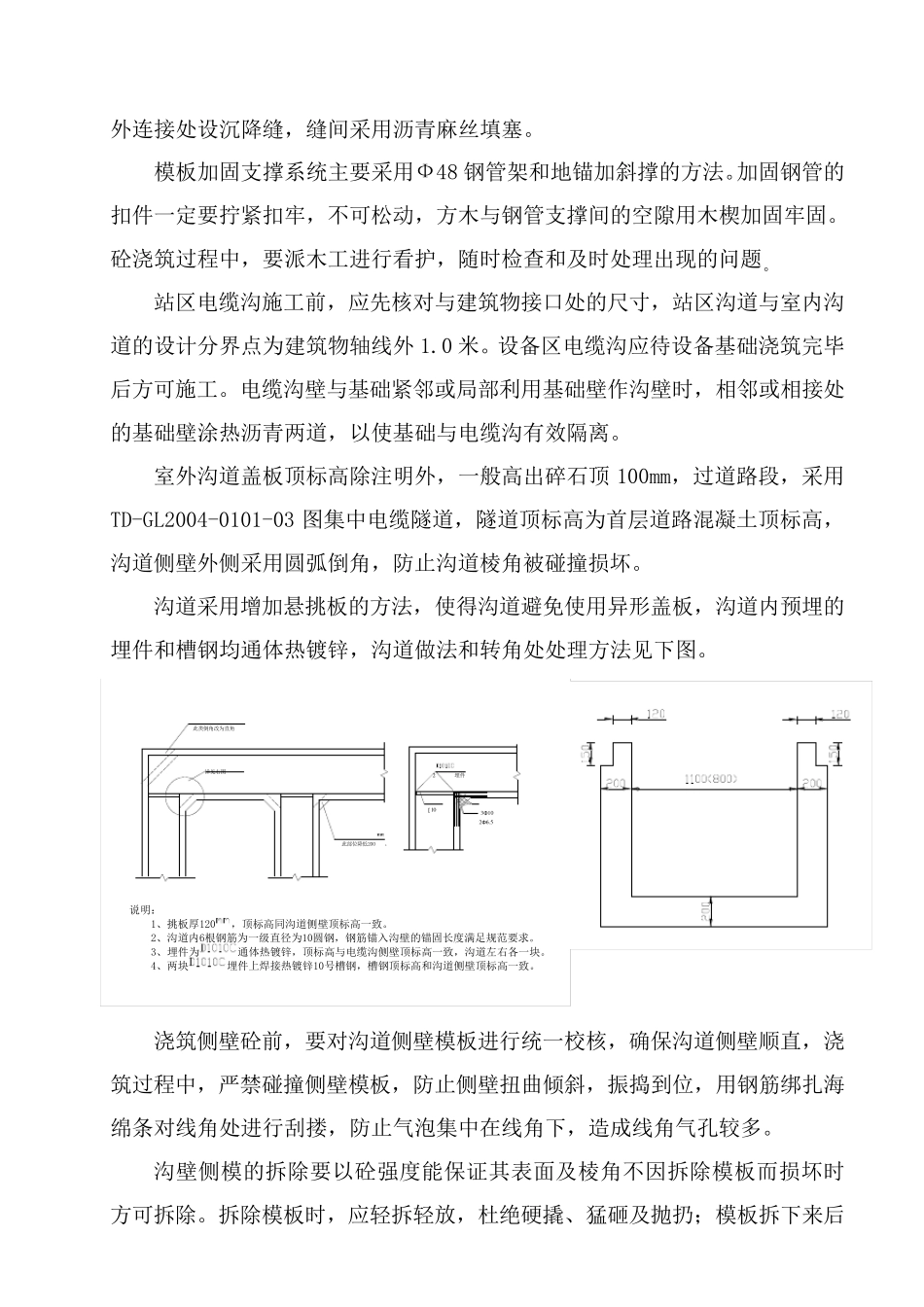

一、编制依据: 1、厂区电缆沟 (F3761S-Z0107-07) 2、地下沟道详图图集(TD-GL2004-0101-03) 3、《电力建设施工质量验收及评定规程(土建工程篇)》 (DL/T5210.1-2005) 4、《钢筋混凝土结构施工规范》(GB50204-2002) 5、《混凝土结构工程施工质量验收规范》(GB 50204-2002) 二、工程概况 厂区电缆沟截面主要有900×1200、1100×1200 两种规格。除过道路外,均为素混凝土,底板及侧壁厚均为 200mm,沟盖板盖到沟壁外沿(除过道路处)3cm。沟道盖板顶高出场地碎石顶 100mm。过道路处按照河南省电力勘测设计院地下沟道详图图集TD-GL2004-0101-03 电缆隧道配筋图施工。 施工时分区、分段进行,并将相邻管沟一次施工,以减少重复开挖。沟道施工时,参照相关专业图纸核对坐标、标高及接口位置,如发现问题应立即向主管领导反映,及时解决。 三、施工准备 3.1、技术准备 图纸会审后,施工人员应认真熟悉图纸、标准图集及施工方案和技术核定单,并严格按照施工方案和技术核定单的要求对作业班 组 进行详尽 的技术交 底及安 全 、文 明 施工交 底。 测量人员应认真检 测测量仪 器 及工具 ,确 保 其 测量精 度 符 合 设计及规范要求,然 后在 技术部 门 的配合 下准备对基 槽 进行准确 定位,对沟道底标高、过道路沟道顶标高等 做 到理 解准确 ,定位和标高正 确 。 3.2、现场准备 现场三通 一平 工作已 经 完 成 ,各 种施工准备工作已 经 完 成 ,现场已 基 本 具备开工条 件 。 3.3、 物 资 准 备 物 资 及 设 备 供 应 部 门 应 提 前 联 系 好 反 铲 挖 掘 机 ( 1 台 ), 自 卸 汽 车 ( 2 辆 )等 机 具 设 备 , 并 根 据 工 程 的 实 际 进 展 情 况 , 确 定 各 种 机 械 设 备 的 准 确 进 场 日 期 ;所 有 进 场 机 械 设 备 、 车 辆 均 需 经 过 检 修 、 试 运 转 合 格 后 , 方 可 进 行 施 工 。 主 要 工 程 材 料 已 采 购 , 周 转 工 具 已 准 备 。 3.4、 劳 动 力 准 备 施 工 队 伍 已 进 场 。 四 、 施 工 方 法 4.1、 定 位 放 线 及 基 坑 开 挖 4.1.1、 根 据 厂 区 座 标 及 高 程 控 制 点 对 电 缆 沟 两 侧 轴 线 进 行 准 确 定 位 及 高程 ...
