电缆沟的主要施工方法及技术措施 一、施工准备 1、人员准备:鉴于本工程的重要性和影响力,我公司将成立东荆河路东段电缆沟工程项目部,任命专业素质高、责任心强、有实际管理经验的项目经理负责此项工程
其他现场施工人员均选择我公司专业精、素质高、经验丰富的人员共同组成一个能打硬仗、擅打硬仗的管理班子,所有人员均持证上岗,并由项目经理统一调配安排
(管理体系图附后) 2、技术准备:组织有关人员熟悉现场,对主要工序进行技术交底,并组织测量员对设计交桩进行复核,在确保无误的情况下,进行加密和高程点布网,并复核所平场地纵、横断面原地面高程
高程加密点及控制点均应设在坚固、不沉降的地方
3、材料准备:正式开工前,项目部在七天内向 业主和监 理提 供详 细 的材料用 量和进场计划 ,在每 道 工序开工前五 天安排材料分 批 进场,以 便 甲 方代 表 或 监 理工程师 有充 分 的时 间 进行材料的入 场检 验和自 检 ,周 转 材料按 进度 要求 进场,材料堆 放 在施工平面布置 图指 定 处
4、机 械 设备准备:机 械 设备的配备是 保障 本工程工期 的重要保障 ,进场的机 型 、功 率 合 理配备,提 高设备利 用 率 ,制定 机 械 设备的维 护 管理措施,提 高其完 好 率
5、按 工程进度 计划 ,我公司分 期 分 批 组织精干 队 伍 进场,进场前进行入 场质量安全 意 识 教 育 ,认 真 组织交底,特 殊 工种 持证上岗,按 时 进场后,迅 速 进入 工作 状 态

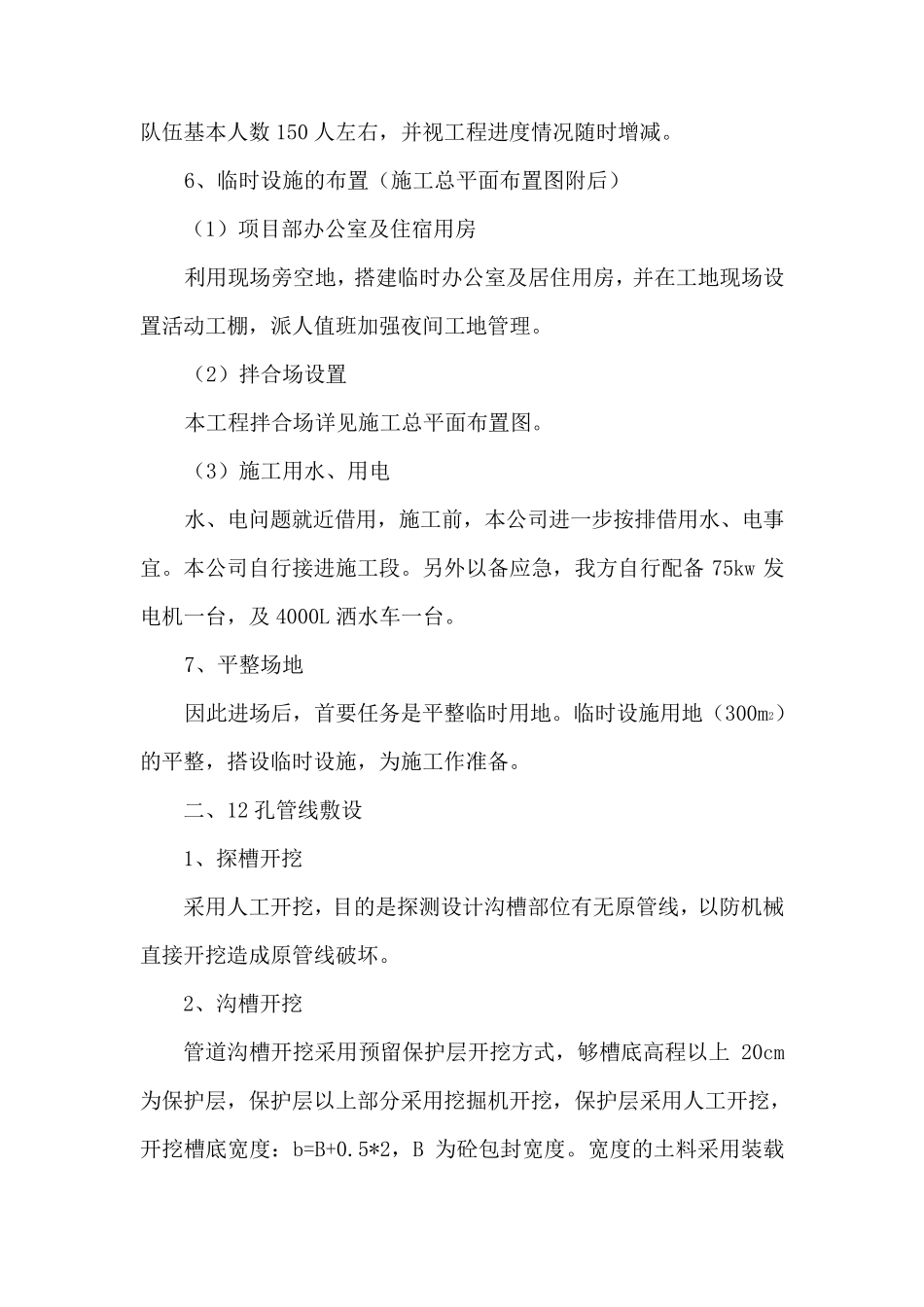

我公司将组织一支 施工队 伍 ,施工队伍基本人数150 人左右,并视工程进度情况随时增减
6、临时设施的布置(施工总平面布置图附后) (1)项目部办公室及住宿用房 利用现场旁空地,搭建临时办公室及居住用房,并在工地现场设置活动工棚,派人值班加强夜间工地管理

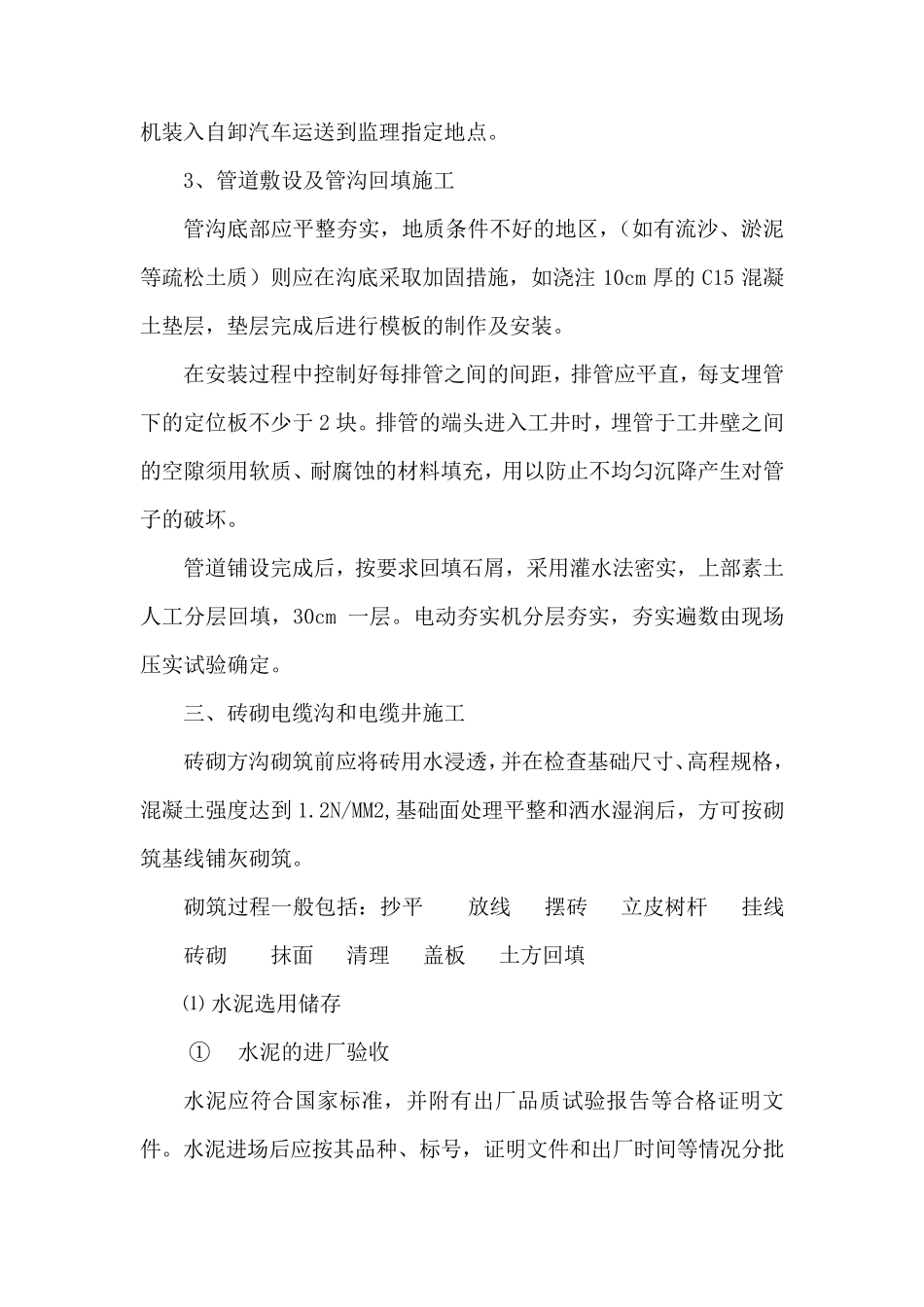

(2)拌合场设置 本工程拌合场详见施工总
