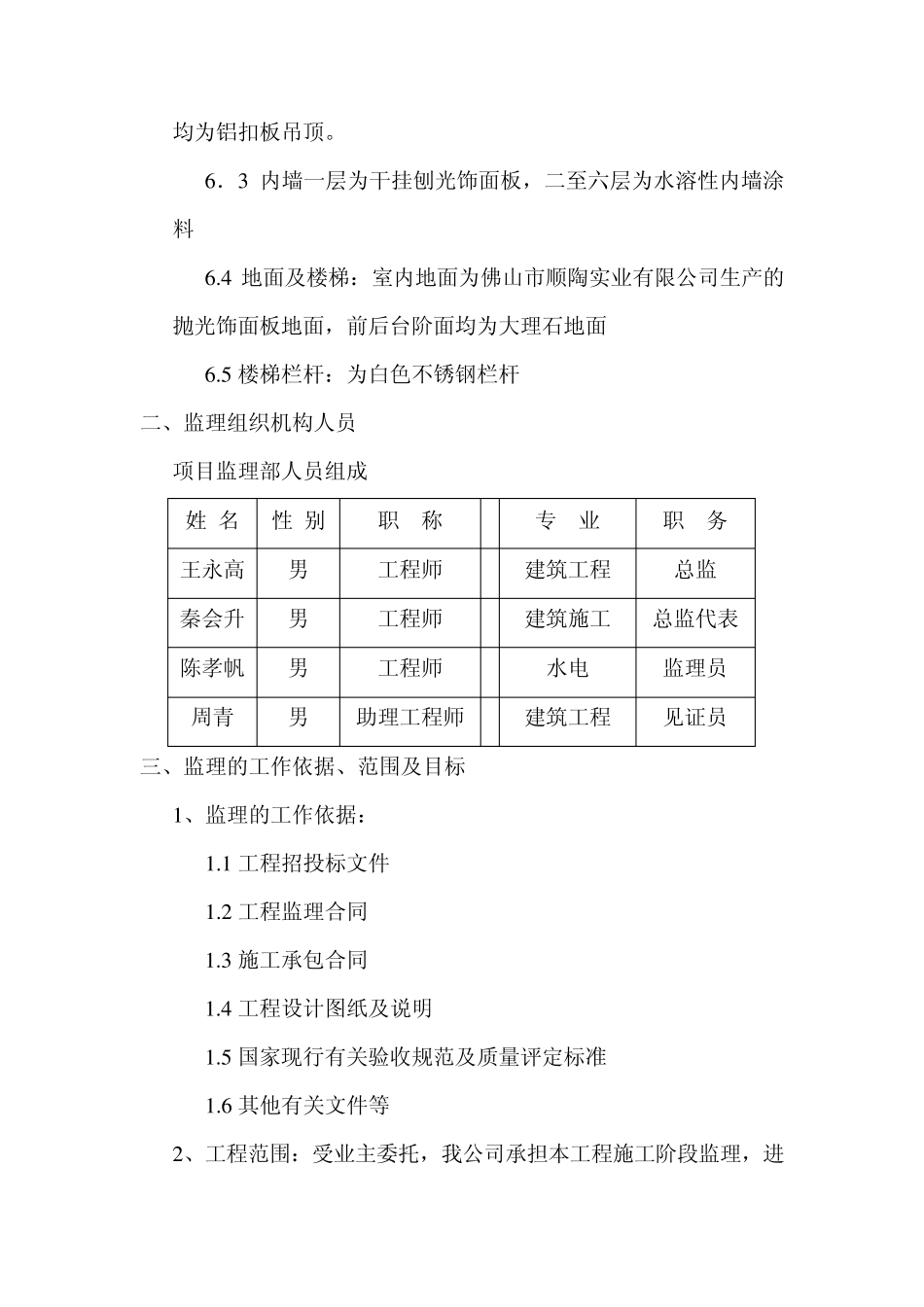

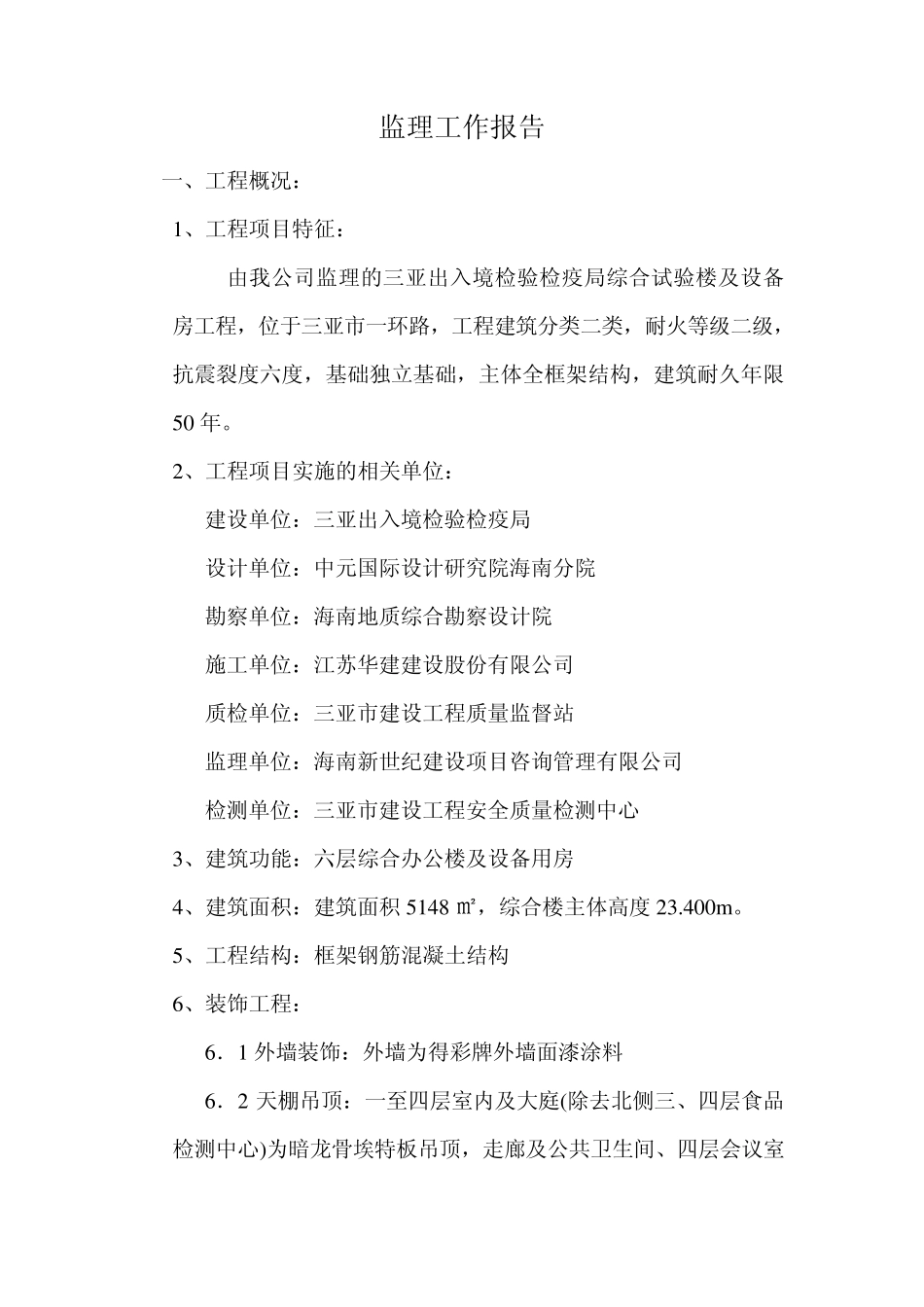

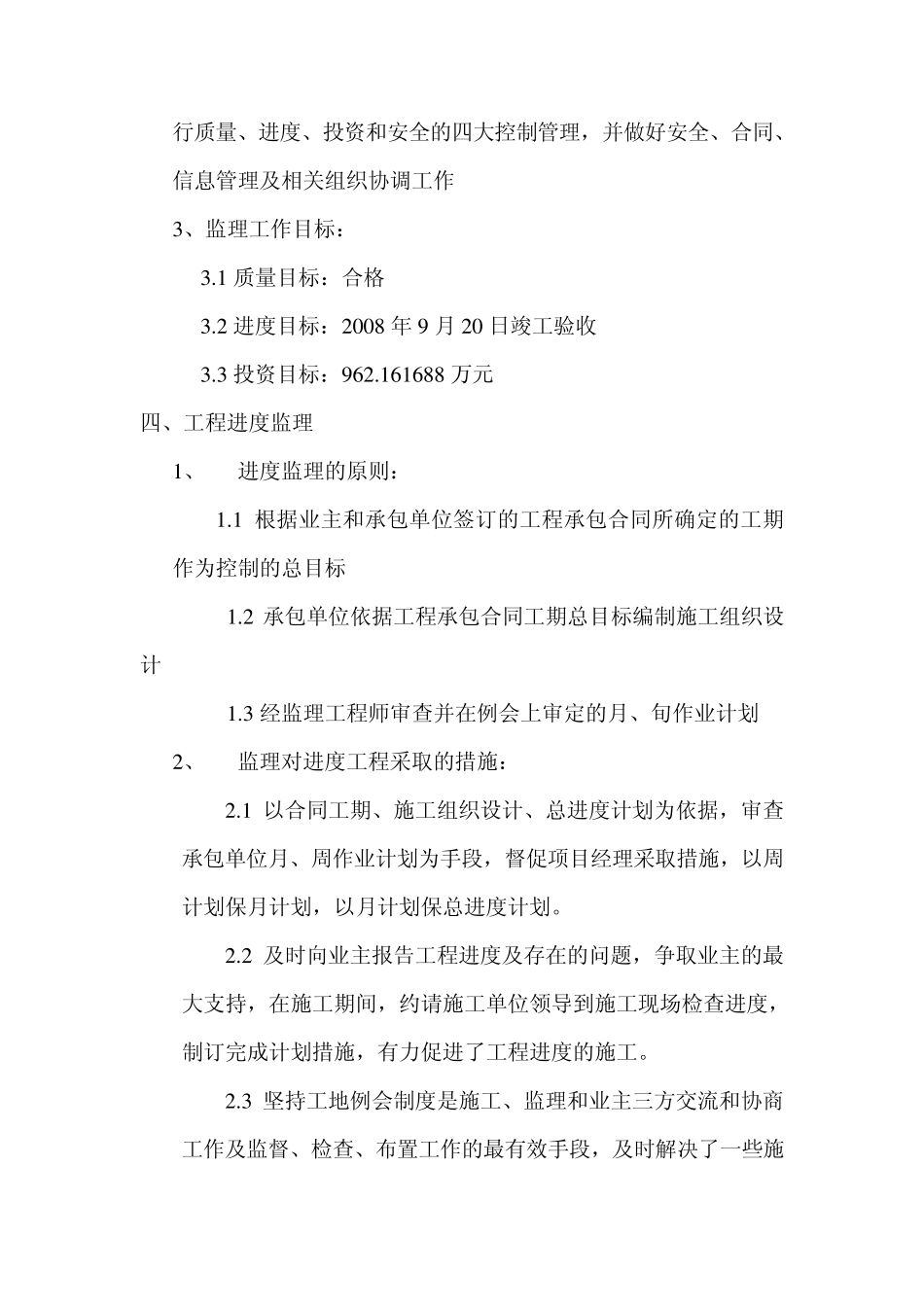

监理工作报告 一、工程概况: 1、工程项目特征: 由我公司监理的三亚出入境检验检疫局综合试验楼及设备房工程,位于三亚市一环路,工程建筑分类二类,耐火等级二级,抗震裂度六度,基础独立基础,主体全框架结构,建筑耐久年限50 年。 2、工程项目实施的相关单位: 建设单位:三亚出入境检验检疫局 设计单位:中元国际设计研究院海南分院 勘察单位:海南地质综合勘察设计院 施工单位:江苏华建建设股份有限公司 质检单位:三亚市建设工程质量监督站 监理单位:海南新世纪建设项目咨询管理有限公司 检测单位:三亚市建设工程安全质量检测中心 3、建筑功能:六层综合办公楼及设备用房 4、建筑面积:建筑面积 5148 ㎡,综合楼主体高度 23.400m 。 5、工程结构:框架钢筋混凝土结构 6、装饰工程: 6.1 外墙装饰:外墙为得彩牌外墙面漆涂料 6.2 天棚吊顶:一至四层室内及大庭(除去北侧三、四层食品检测中心)为暗龙骨埃特板吊顶,走廊及公共卫生间、四层会议室均为铝扣板吊顶。 6 .3 内墙一层为干挂刨光饰面板,二至六层为水溶性内墙涂料 6 .4 地面及楼梯:室内地面为佛山市顺陶实业有限公司生产的抛光饰面板地面,前后台阶面均为大理石地面 6 .5 楼梯栏杆:为白色不锈钢栏杆 二、监理组织机构人员 项目监理部人员组成 姓 名 性 别 职 称 专 业 职 务 王永高 男 工程师 建筑工程 总监 秦会升 男 工程师 建筑施工 总监代表 陈孝帆 男 工程师 水电 监理员 周青 男 助理工程师 建筑工程 见证员 三、监理的工作依据、范围及目标 1 、监理的工作依据: 1 .1 工程招投标文件 1 .2 工程监理合同 1 .3 施工承包合同 1 .4 工程设计图纸及说明 1 .5 国家现行有关验收规范及质量评定标准 1 .6 其他有关文件等 2 、工程范围:受业主委托,我公司承担本工程施工阶段监理,进行质量、进度、投资和安全的四大控制管理,并做好安全、合同、信息管理及相关组织协调工作 3 、监理工作目标: 3 .1 质量目标:合格 3 .2 进度目标:2 0 0 8 年 9 月 2 0 日竣工验收 3 .3 投资目标:9 6 2 .1 6 1 6 8 8 万元 四、工程进度监理 1 、 进度监理的原则: 1 .1 根据业主和承包单位签订的工程承包合同所确定的工期作为控制的总目标 1 .2 承包单位依据工程承包合同工期总目标编制施工组织设计 1 .3 经监理工程师审查并在例会上审定的月、旬作...
