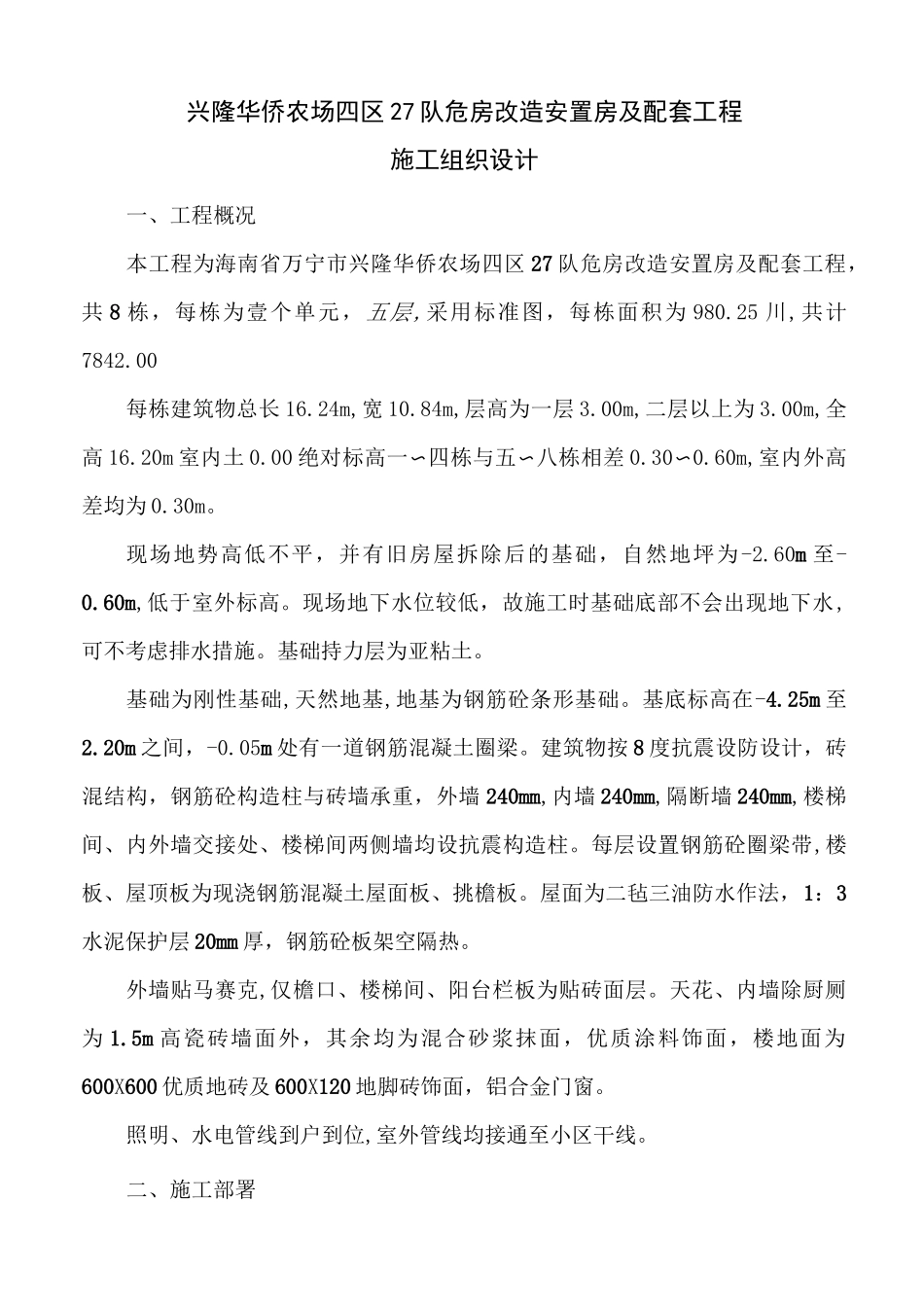

兴隆华侨农场四区 27 队危房改造安置房及配套工程施工组织设计一、工程概况本工程为海南省万宁市兴隆华侨农场四区 27 队危房改造安置房及配套工程,共 8 栋,每栋为壹个单元,五层,采用标准图,每栋面积为 980.25 川,共计7842.00每栋建筑物总长 16.24m,宽 10.84m,层高为一层 3.00m,二层以上为 3.00m,全高 16.20m 室内土 0.00 绝对标高一〜四栋与五〜八栋相差 0.30〜0.60m,室内外高差均为 0.30m。现场地势高低不平,并有旧房屋拆除后的基础,自然地坪为-2.60m 至-0.60m,低于室外标高。现场地下水位较低,故施工时基础底部不会出现地下水,可不考虑排水措施。基础持力层为亚粘土。基础为刚性基础,天然地基,地基为钢筋砼条形基础。基底标高在-4.25m 至2.20m 之间,-0.05m 处有一道钢筋混凝土圈梁。建筑物按 8 度抗震设防设计,砖混结构,钢筋砼构造柱与砖墙承重,外墙 240mm,内墙 240mm,隔断墙 240mm,楼梯间、内外墙交接处、楼梯间两侧墙均设抗震构造柱。每层设置钢筋砼圈梁带,楼板、屋顶板为现浇钢筋混凝土屋面板、挑檐板。屋面为二毡三油防水作法,1:3水泥保护层 20mm 厚,钢筋砼板架空隔热。外墙贴马赛克,仅檐口、楼梯间、阳台栏板为贴砖面层。天花、内墙除厨厕为 1.5m 高瓷砖墙面外,其余均为混合砂浆抹面,优质涂料饰面,楼地面为600X600 优质地砖及 600X120 地脚砖饰面,铝合金门窗。照明、水电管线到户到位,室外管线均接通至小区干线。二、施工部署21.本工程坚持先地下后地上的施工原则,避免施工中重复挖填土方。本区域内地下水电管网在土建主体基本完成后一次性施工完毕,因此在基础回填的同时,室内管线同时施工,并将室外自然地坪至道路路床底标高的土方从工程外引进到足够,工程量以实测为准。2.小区内各栋楼房的施工,由两组班组同时进行,施工顺序对开进行,一个班组顺序为第 1 栋一第 2 栋一第 3 栋一第 4 栋,另一个班组顺序为第 8 栋 f 第 7栋一第 6 栋一第 5 栋。3.结构阶段以泥水工为主配备劳动力,装修阶段以抹灰工为主配备劳动力。每 单 元 层 砌 砖 量 约 280 单 方 用 工 为 0.75 工 日 , 则 每 单 元 层 所 需 用 工0.75X280=210 工日。按每三天砌一单元计算,一个泥水工组配备技工 15 人,普工8 人。4.装修阶段配备三组抹灰工(室内两组,室外一组)。每组 15 名技工,10名普工,形成一条生产线。5.以单栋计算工期,基础采用挖机...
