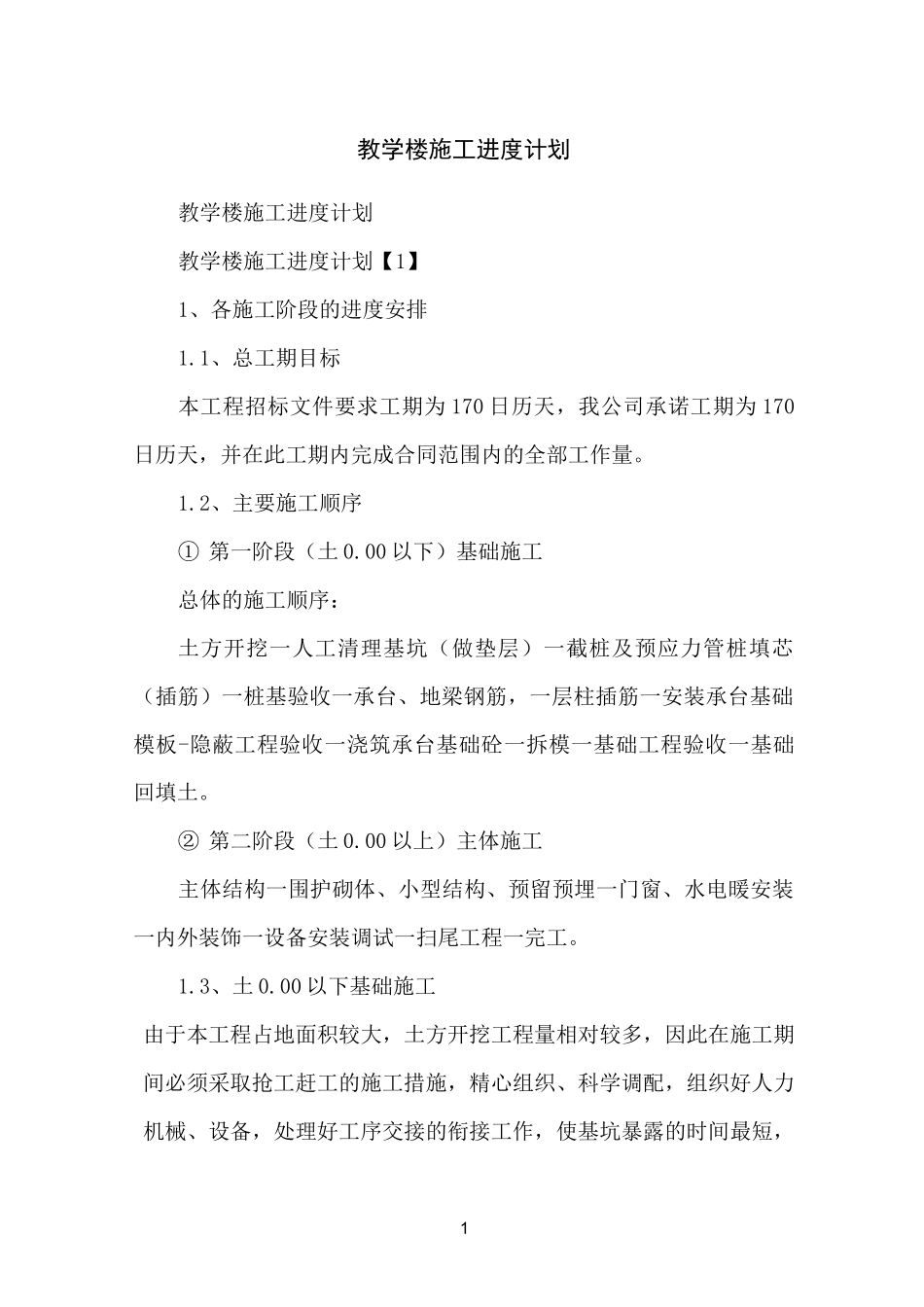

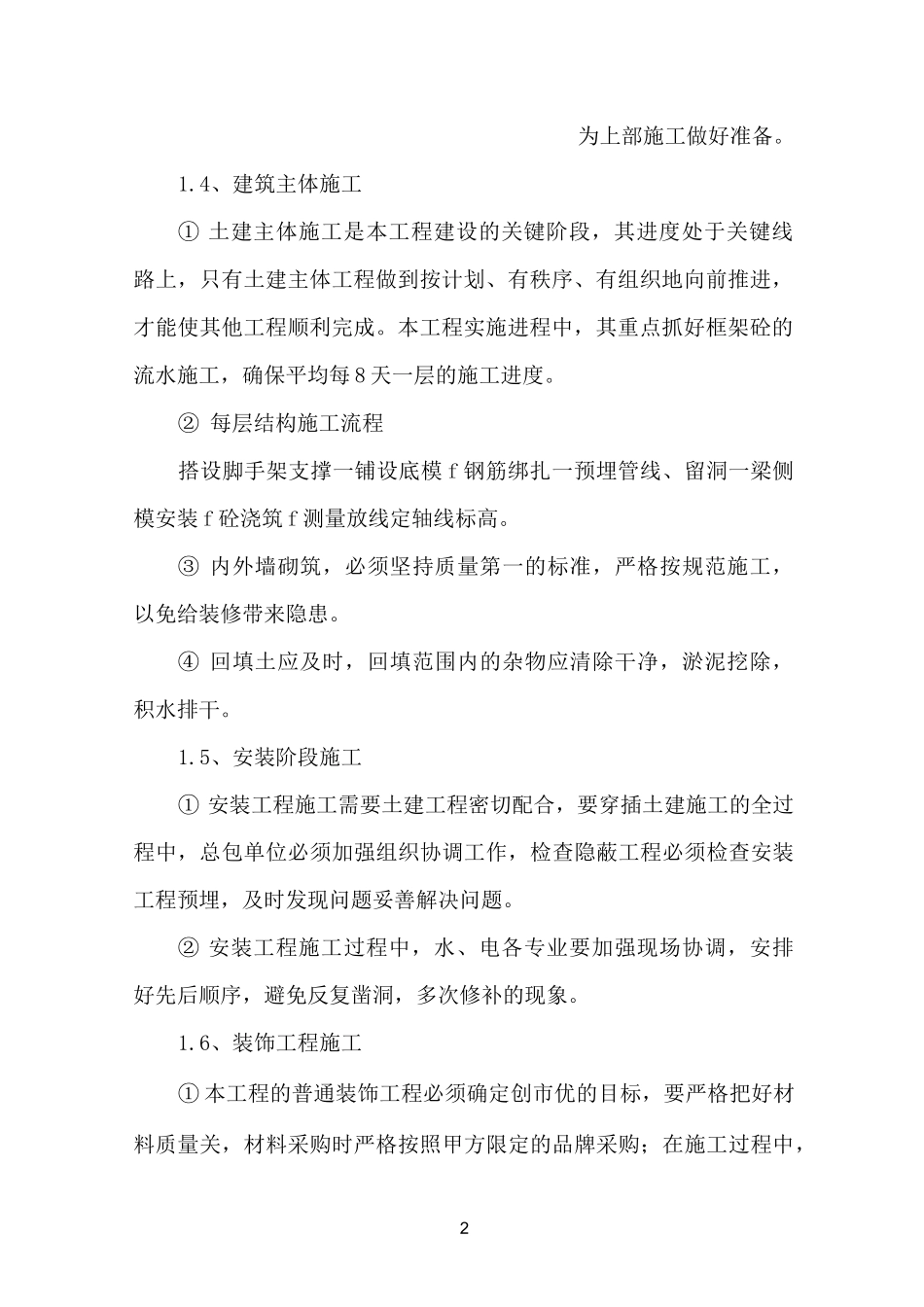

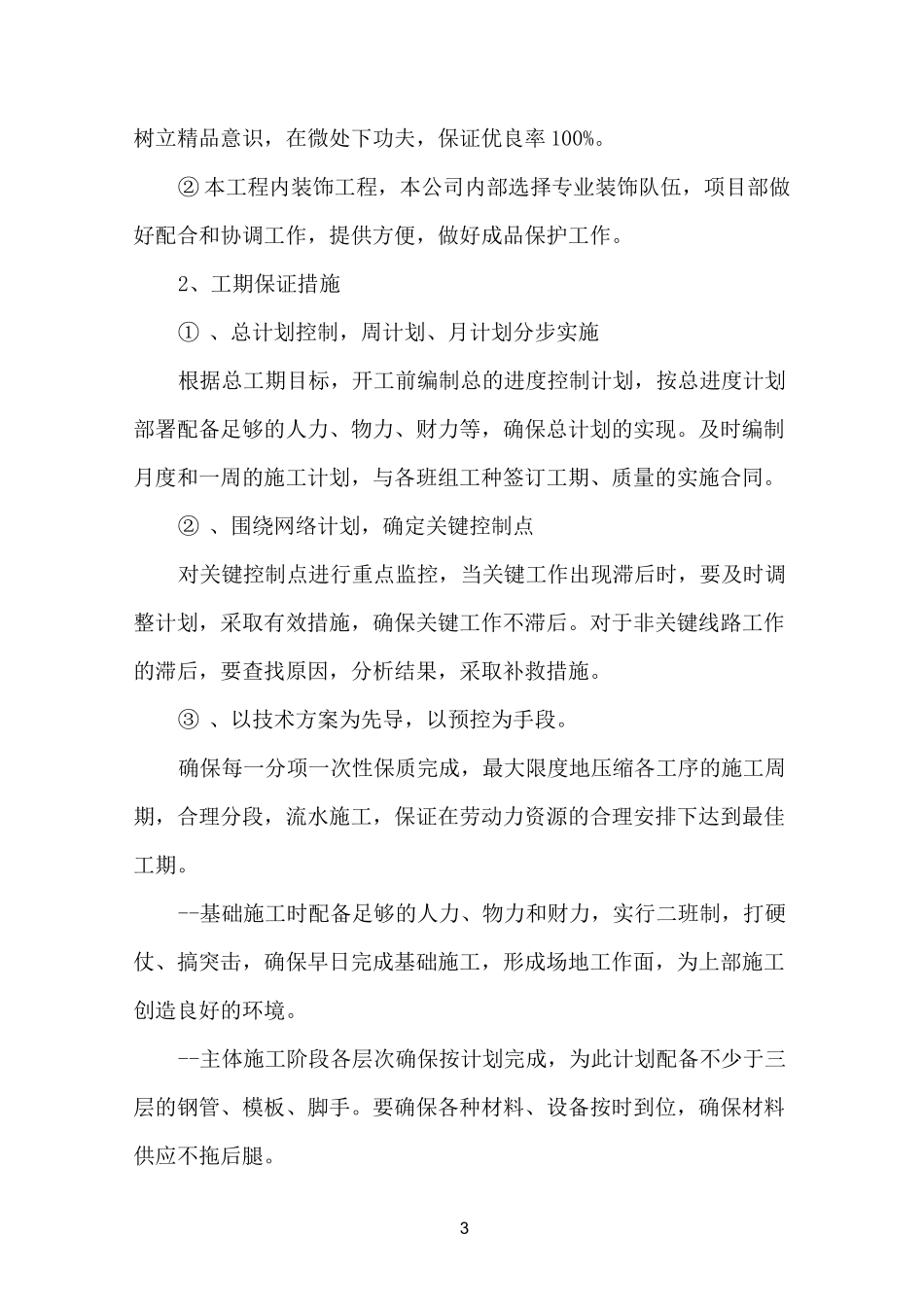

1教学楼施工进度计划教学楼施工进度计划教学楼施工进度计划【1】1、各施工阶段的进度安排1.1、总工期目标本工程招标文件要求工期为 170 日历天,我公司承诺工期为 170日历天,并在此工期内完成合同范围内的全部工作量。1.2、主要施工顺序① 第一阶段(土 0.00 以下)基础施工总体的施工顺序:土方开挖一人工清理基坑(做垫层)一截桩及预应力管桩填芯(插筋)一桩基验收一承台、地梁钢筋,一层柱插筋一安装承台基础模板-隐蔽工程验收一浇筑承台基础砼一拆模一基础工程验收一基础回填土。② 第二阶段(土 0.00 以上)主体施工主体结构一围护砌体、小型结构、预留预埋一门窗、水电暖安装一内外装饰一设备安装调试一扫尾工程一完工。1.3、土 0.00 以下基础施工由于本工程占地面积较大,土方开挖工程量相对较多,因此在施工期间必须采取抢工赶工的施工措施,精心组织、科学调配,组织好人力机械、设备,处理好工序交接的衔接工作,使基坑暴露的时间最短,2为上部施工做好准备。1.4、建筑主体施工① 土建主体施工是本工程建设的关键阶段,其进度处于关键线路上,只有土建主体工程做到按计划、有秩序、有组织地向前推进,才能使其他工程顺利完成。本工程实施进程中,其重点抓好框架砼的流水施工,确保平均每 8 天一层的施工进度。② 每层结构施工流程搭设脚手架支撑一铺设底模 f 钢筋绑扎一预埋管线、留洞一梁侧模安装 f 砼浇筑 f 测量放线定轴线标高。③ 内外墙砌筑,必须坚持质量第一的标准,严格按规范施工,以免给装修带来隐患。④ 回填土应及时,回填范围内的杂物应清除干净,淤泥挖除,积水排干。1.5、安装阶段施工① 安装工程施工需要土建工程密切配合,要穿插土建施工的全过程中,总包单位必须加强组织协调工作,检查隐蔽工程必须检查安装工程预埋,及时发现问题妥善解决问题。② 安装工程施工过程中,水、电各专业要加强现场协调,安排好先后顺序,避免反复凿洞,多次修补的现象。1.6、装饰工程施工① 本工程的普通装饰工程必须确定创市优的目标,要严格把好材料质量关,材料采购时严格按照甲方限定的品牌采购;在施工过程中,3树立精品意识,在微处下功夫,保证优良率 100%。② 本工程内装饰工程,本公司内部选择专业装饰队伍,项目部做好配合和协调工作,提供方便,做好成品保护工作。2、工期保证措施① 、总计划控制,周计划、月计划分步实施根据总工期目标,开工前编制总的进度控制计划,按总进度计划部署配备...
