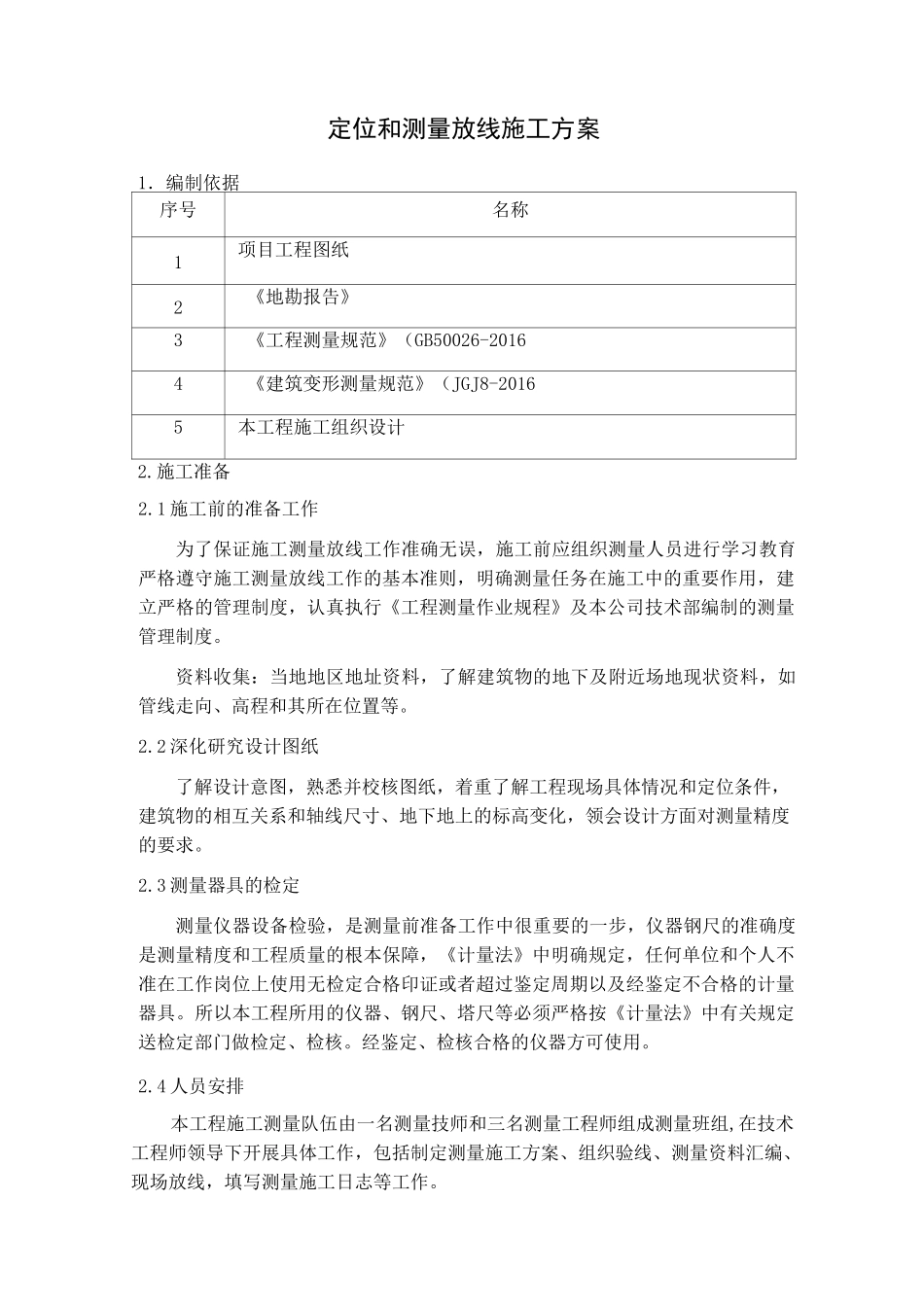

定位和测量放线施工方案1.编制依据序号名称1项目工程图纸2《地勘报告》3《工程测量规范》(GB50026-20164《建筑变形测量规范》(JGJ8-20165本工程施工组织设计2
1 施工前的准备工作为了保证施工测量放线工作准确无误,施工前应组织测量人员进行学习教育严格遵守施工测量放线工作的基本准则,明确测量任务在施工中的重要作用,建立严格的管理制度,认真执行《工程测量作业规程》及本公司技术部编制的测量管理制度
资料收集:当地地区地址资料,了解建筑物的地下及附近场地现状资料,如管线走向、高程和其所在位置等
2 深化研究设计图纸了解设计意图,熟悉并校核图纸,着重了解工程现场具体情况和定位条件,建筑物的相互关系和轴线尺寸、地下地上的标高变化,领会设计方面对测量精度的要求
3 测量器具的检定测量仪器设备检验,是测量前准备工作中很重要的一步,仪器钢尺的准确度是测量精度和工程质量的根本保障,《计量法》中明确规定,任何单位和个人不准在工作岗位上使用无检定合格印证或者超过鉴定周期以及经鉴定不合格的计量器具
所以本工程所用的仪器、钢尺、塔尺等必须严格按《计量法》中有关规定送检定部门做检定、检核
经鉴定、检核合格的仪器方可使用
4 人员安排本工程施工测量队伍由一名测量技师和三名测量工程师组成测量班组,在技术工程师领导下开展具体工作,包括制定测量施工方案、组织验线、测量资料汇编、现场放线,填写测量施工日志等工作

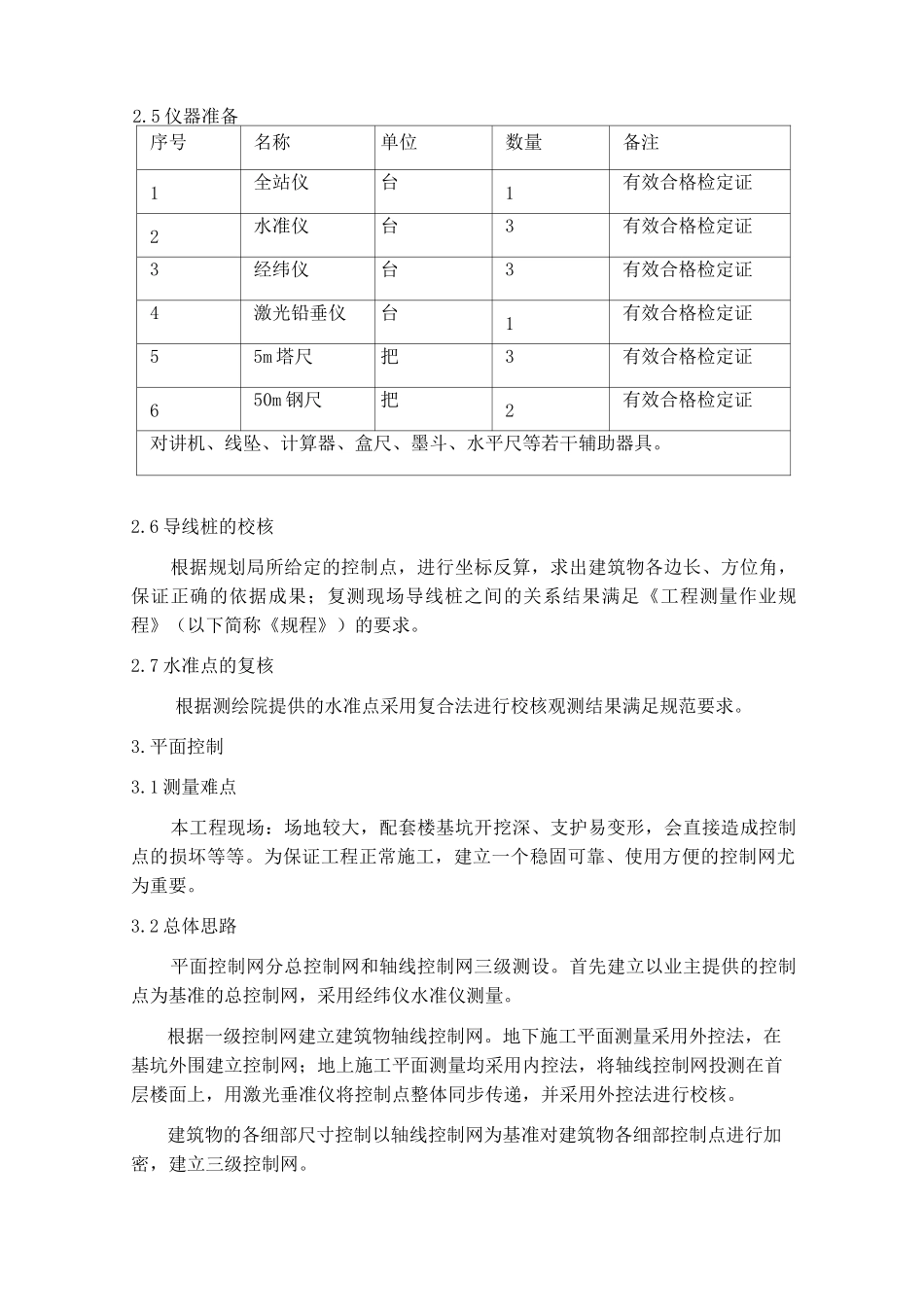

5 仪器准备序号名称单位数量备注1全站仪台1有效合格检定证2水准仪台3有效合格检定证3经纬仪台3有效合格检定证4激光铅垂仪台1有效合格检定证55m 塔尺把3有效合格检定证650m 钢尺把2有效合格检定证对讲机、线坠、计算器、盒尺、墨斗、水平尺等若干辅助器具

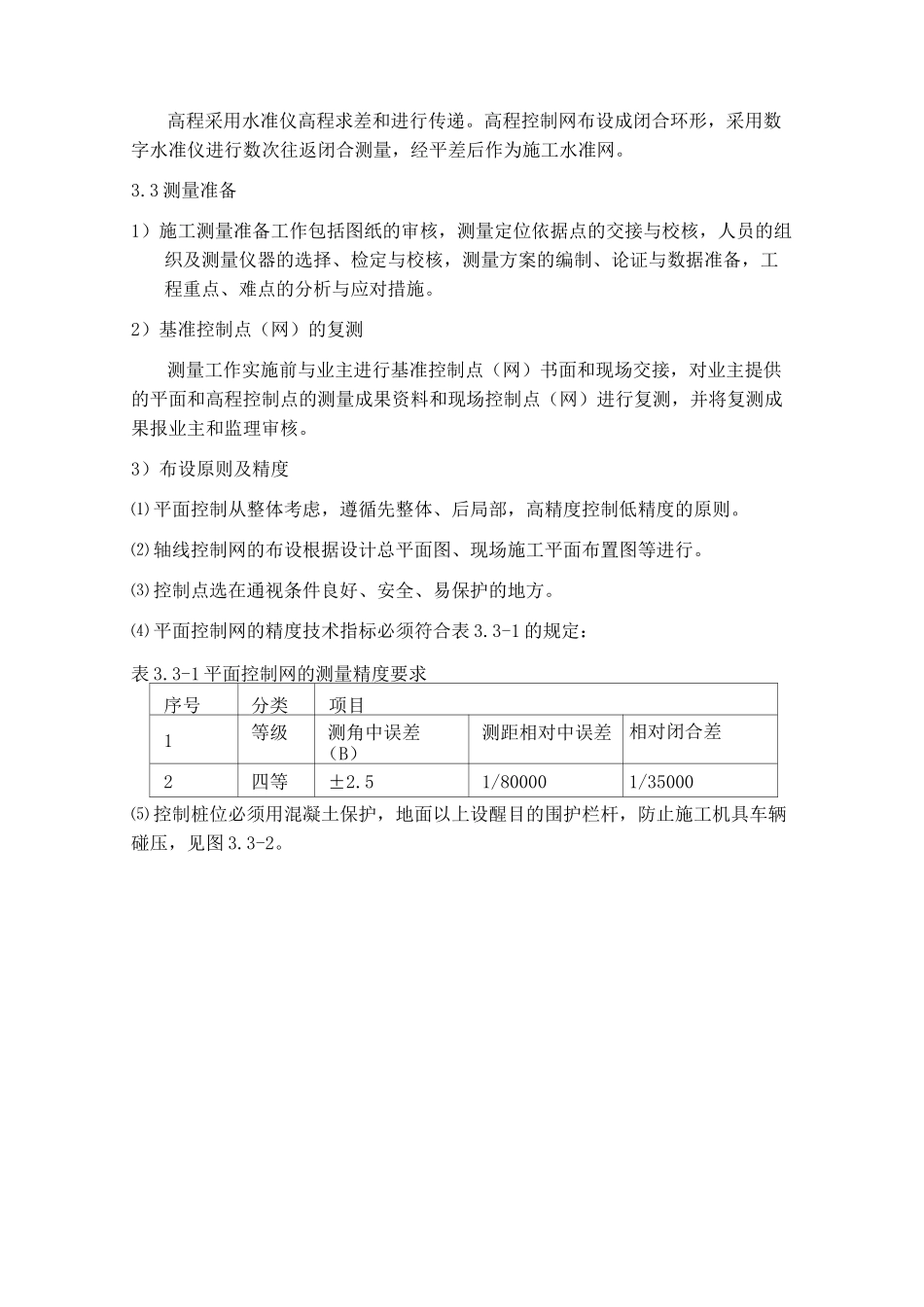

6 导线桩的校核根据规划局所给定的控制点,进行坐标反算,求出建筑物各边长、方位角,保证正确的依据成
