一、钢结构安装安全方案、现场构件的防护)构件卸车应小心,防止损坏,构件之间防止互相碰撞挤压
)构件应在指定的场地堆放整齐,钢梁堆放的层数不能超过层,以防止构件互相挤压变形
)吊装前应将构件表面上的油污、泥沙和灰尘等清理干净
、构件的摆放和对场地的要求)构件卸车时,直接将构件卸在其所安装位置附近,并且处在吊车的回转半径之内
将编号用明显的色笔标识清楚,以利于吊装
)构件在场地内摆放整齐,相邻构件之间预留出一定的间隙,便于绑扎
)场地要求坚实、平整,不能因为雨雪而污染构件,并且能够行走吨级汽车
、钢结构现场安装()钢结构梁及其他构件的安装吊装前,先把框架梁连接板找准标高焊接在框架柱预埋件上,然后把在现场组对焊接好的框架梁置于待安装位置前用枕木垫着,其横向与柱轴中心线成 a 角

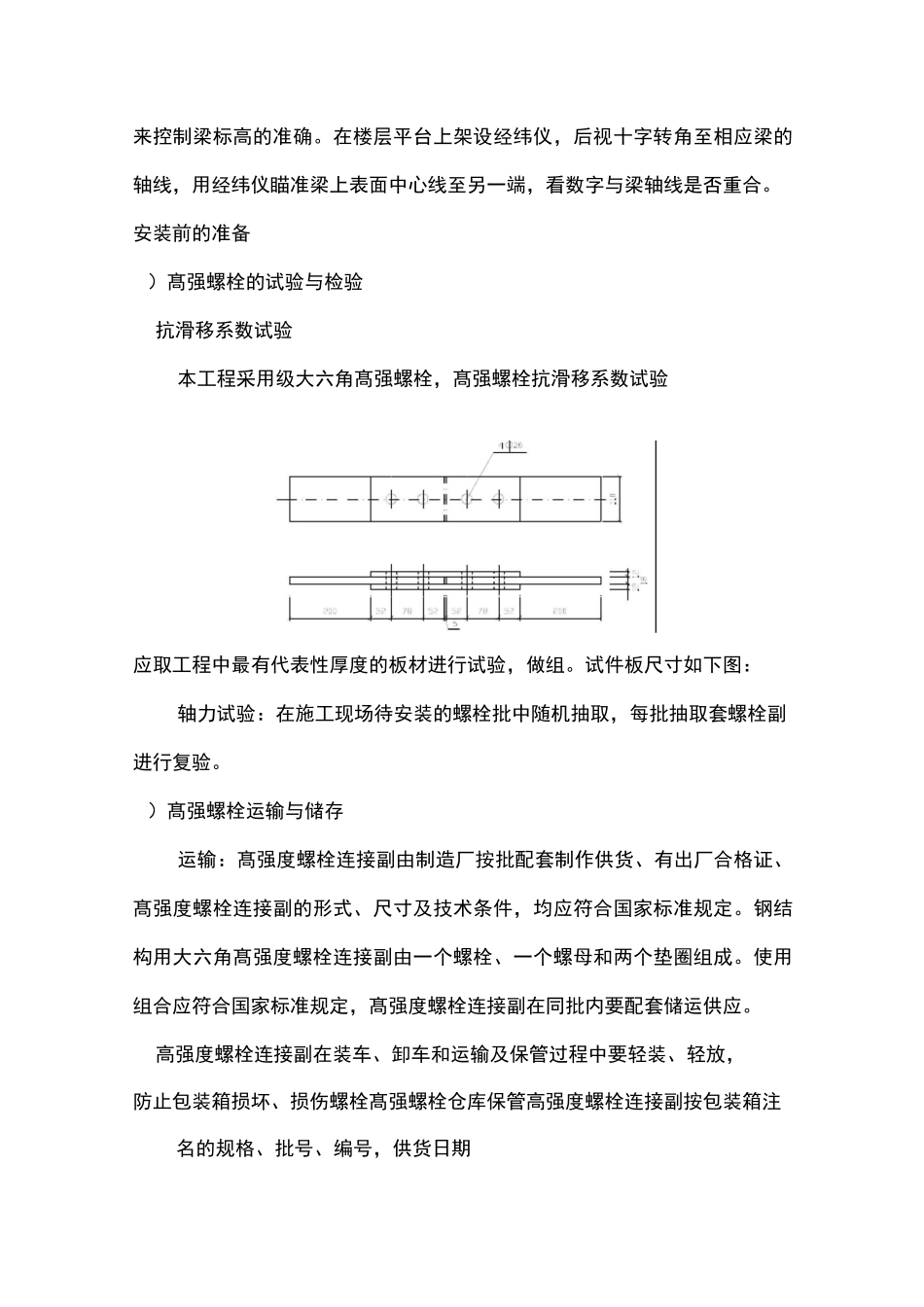

吨汽车吊单机两点平衡吊法

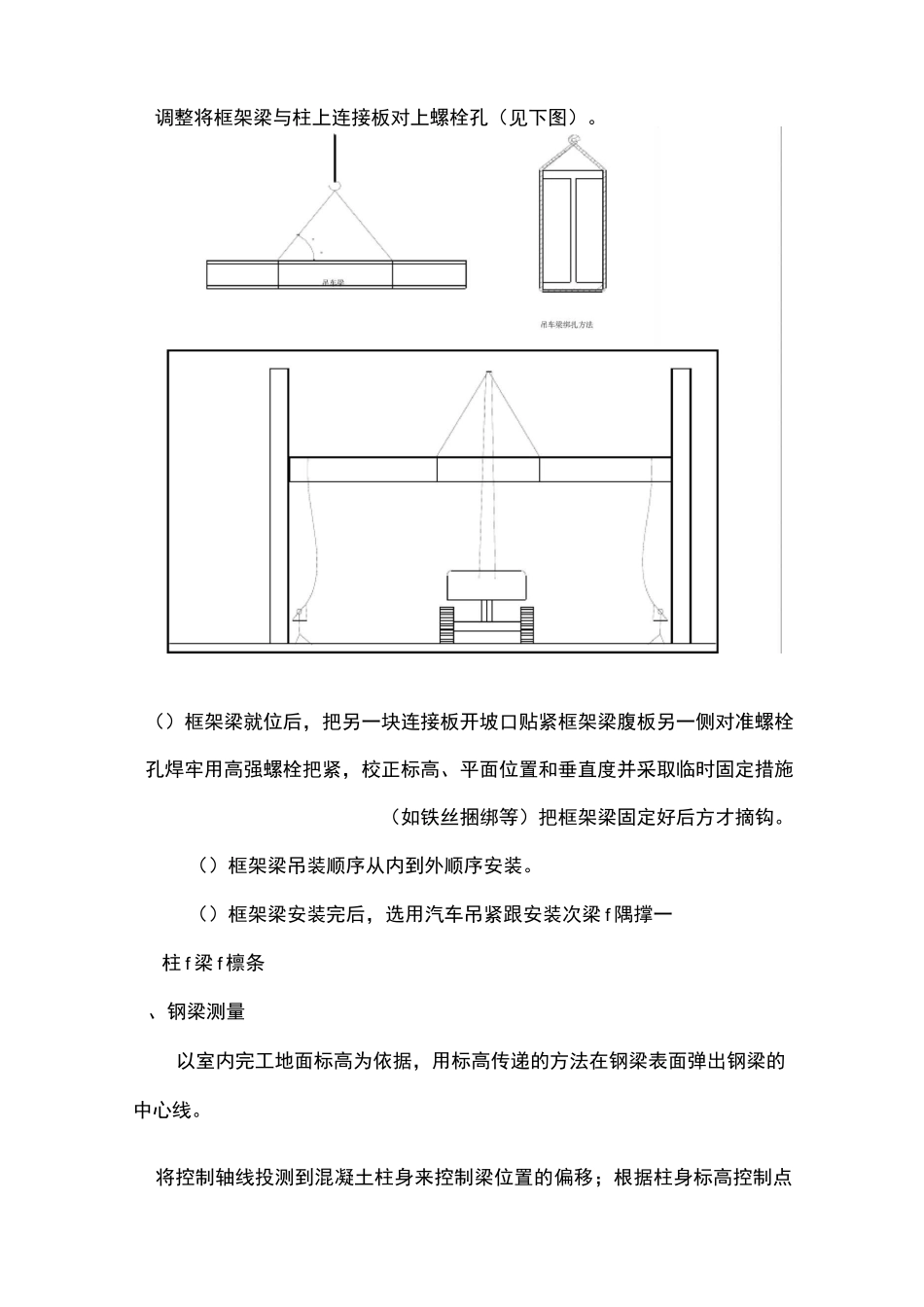

吊车梁对称绑扎,(见下图)使起吊后保持水平状态,以便就位
为更好控制起吊后的框架梁转角幅度,吊装前在吊车梁两头端部用溜绳绑紧,起吊后人工可以在地面上控制框架梁转角幅度
当框架梁吊到其底面略高出柱上连接板后,转动吊车臂杆,使之与柱轴中心线平行
缓慢调整将框架梁与柱上连接板对上螺栓孔(见下图)
()框架梁就位后,把另一块连接板开坡口贴紧框架梁腹板另一侧对准螺栓孔焊牢用高强螺栓把紧,校正标高、平面位置和垂直度并采取临时固定措施(如铁丝捆绑等)把框架梁固定好后方才摘钩
()框架梁吊装顺序从内到外顺序安装
()框架梁安装完后,选用汽车吊紧跟安装次梁 f 隅撑一柱 f 梁 f 檩条、钢梁测量以室内完工地面标高为依据,用标高传递的方法在钢梁表面弹出钢梁的中心线
将控制轴线投测到混凝土柱身来控制梁位置的偏移;根据柱身标高控制点来控制梁标高的准确
在楼层平台上架设经纬仪,后视十字转角至相应梁的轴线,用经纬仪瞄准梁上表面中心线至另一端,看数字与梁轴线是否重合
安装前的准备)髙强螺栓的试验与检验抗滑移
