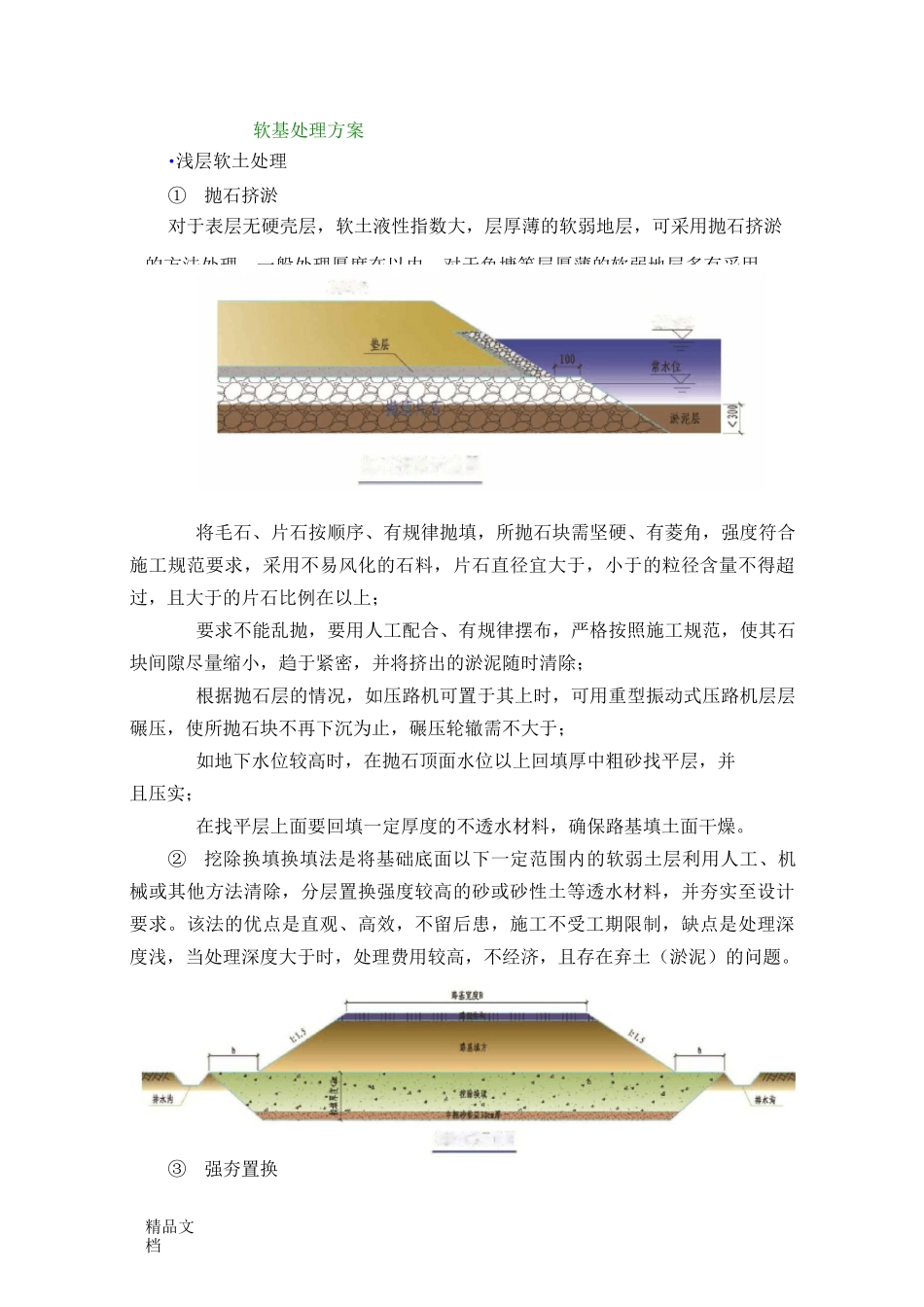

黠按填示意图的方法处理,一般处理厚度在以内,对于鱼塘等层厚薄的软弱地层多有采用
精品文档设计水路基路抛石挤淤示意软基处理方案•浅层软土处理①抛石挤淤对于表层无硬壳层,软土液性指数大,层厚薄的软弱地层,可采用抛石挤淤将毛石、片石按顺序、有规律抛填,所抛石块需坚硬、有菱角,强度符合施工规范要求,采用不易风化的石料,片石直径宜大于,小于的粒径含量不得超过,且大于的片石比例在以上;要求不能乱抛,要用人工配合、有规律摆布,严格按照施工规范,使其石块间隙尽量缩小,趋于紧密,并将挤出的淤泥随时清除;根据抛石层的情况,如压路机可置于其上时,可用重型振动式压路机层层碾压,使所抛石块不再下沉为止,碾压轮辙需不大于;如地下水位较高时,在抛石顶面水位以上回填厚中粗砂找平层,并且压实;在找平层上面要回填一定厚度的不透水材料,确保路基填土面干燥
②挖除换填换填法是将基础底面以下一定范围内的软弱土层利用人工、机械或其他方法清除,分层置换强度较高的砂或砂性土等透水材料,并夯实至设计要求
该法的优点是直观、高效,不留后患,施工不受工期限制,缺点是处理深度浅,当处理深度大于时,处理费用较高,不经济,且存在弃土(淤泥)的问题
③强夯置换精品文档当软土埋深在〜之间时,不宜换填且不宜选用深层软基处理方式,本方案采用强夯置换的处理方法
强夯本身不适用于淤泥及淤泥质土,但对于厚度不大的淤泥层,采用抛填块石或矿渣等材料后再夯实,使大石块强迫落到地层硬土上,同时将大部分淤泥挤出
夯击遍数及夯点布置:采用遍强夯
第、遍为夯点,夯点间距为,各夯点夯完后应及时回填夯坑;第遍为满夯,锤印相接,锤印搭接面积为锤底面积的〜
夯锤重量(锤径),落距根据软土埋深计算得到,每遍暂定夯击数为次,相邻两遍夯击间隔时间为天

•排水固结堆载预压①概述这类方法也叫堆载——排水固结法,多采用袋装砂井或塑料排水板作为竖向排水体系,是目前广泛采用的方法
