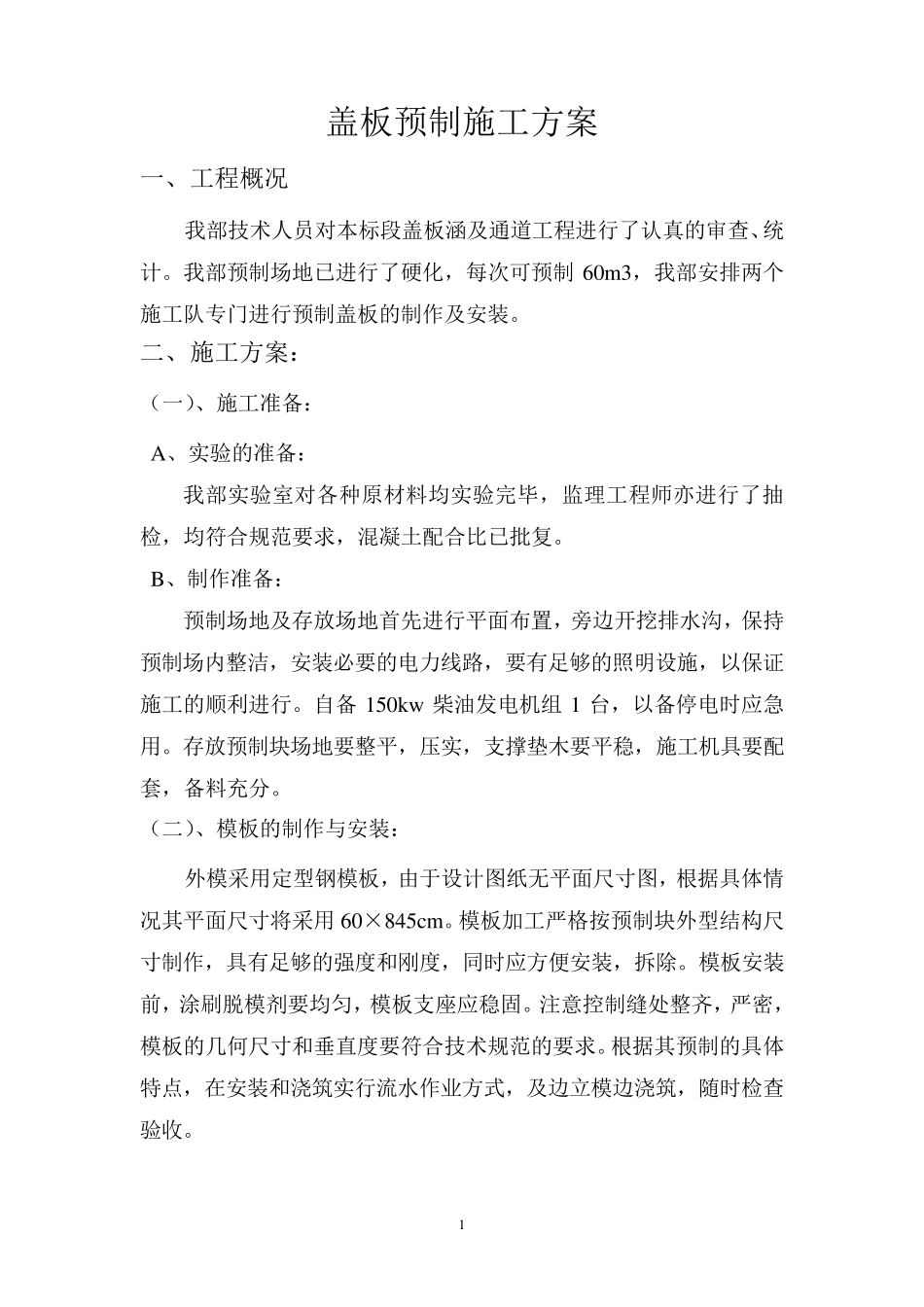

1 盖板预制施工方案 一、工程概况 我部技术人员对本标段盖板涵及通道工程进行了认真的审查、统计
我部预制场地已进行了硬化,每次可预制 60m3,我部安排两个施工队专门进行预制盖板的制作及安装
二、施工方案: (一)、施工准备: A、实验的准备: 我部实验室对各种原材料均实验完毕,监理工程师亦进行了抽检,均符合规范要求,混凝土配合比已批复
B、制作准备: 预制场地及存放场地首先进行平面布置,旁边开挖排水沟,保持预制场内整洁,安装必要的电力线路,要有足够的照明设施,以保证施工的顺利进行
自备 150kw 柴油发电机组1 台,以备停电时应急用
存放预制块场地要整平,压实,支撑垫木要平稳,施工机具要配套,备料充分
(二)、模板的制作与安装: 外模采用定型钢模板,由于设计图纸无平面尺寸图,根据具体情况其平面尺寸将采用60×845cm
模板加工严格按预制块外型结构尺寸制作,具有足够的强度和刚度,同时应方便安装,拆除
模板安装前,涂刷脱模剂要均匀,模板支座应稳固
注意控制缝处整齐,严密,模板的几何尺寸和垂直度要符合技术规范的要求
根据其预制的具体特点,在安装和浇筑实行流水作业方式,及边立模边浇筑,随时检查验收

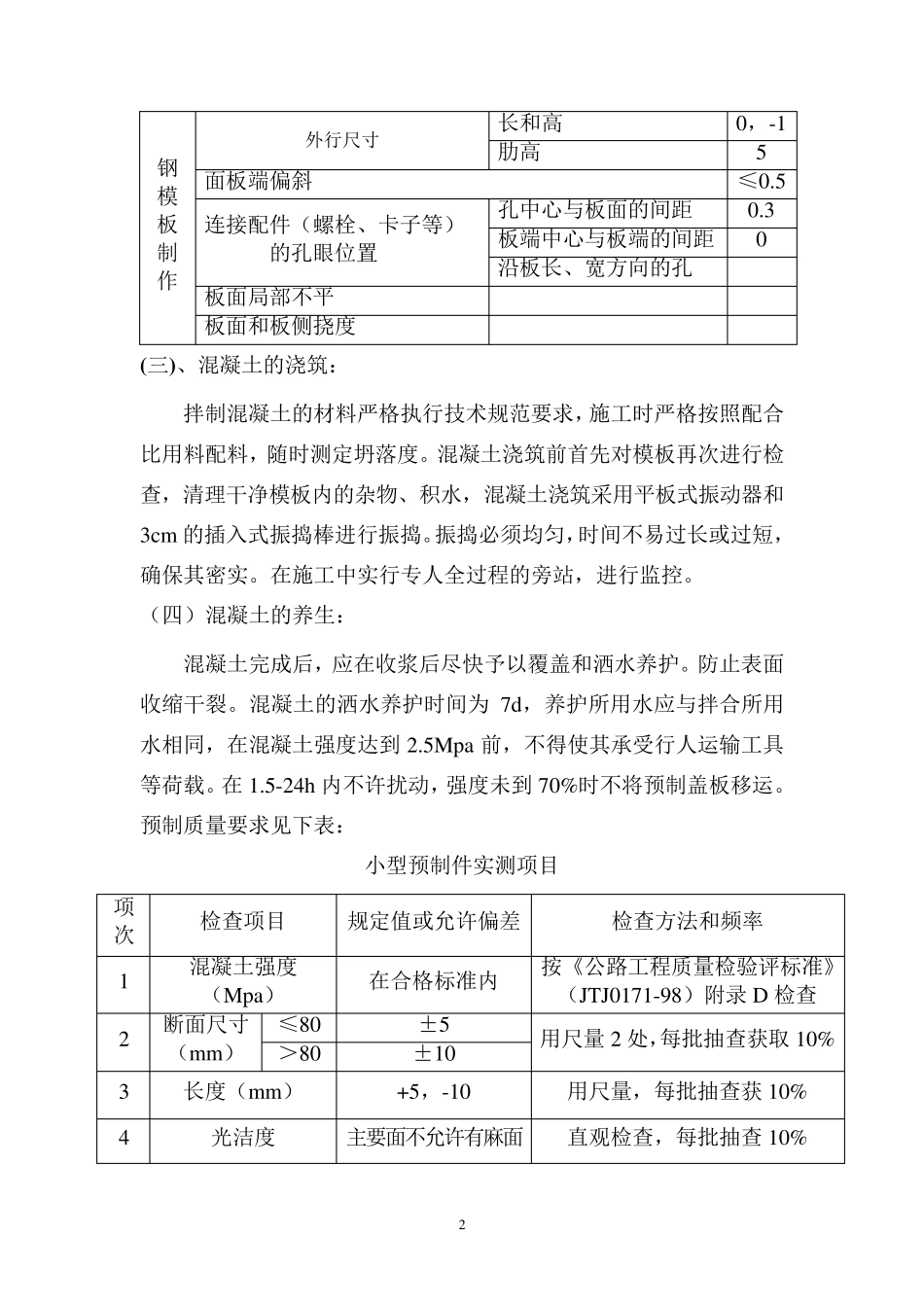

2 钢 模 板 制 作 外行尺寸 长和高 0,-1 肋高 5 面板端偏斜 ≤0
5 连接配件(螺栓、卡子等) 的孔眼位置 孔中心与板面的间距 0
3 板端中心与板端的间距 0 沿板长、宽方向的孔 板面局部不平 板面和板侧挠度 (三)、混凝土的浇筑: 拌制混凝土的材料严格执行技术规范要求,施工时严格按照配合比用料配料,随时测定坍落度
混凝土浇筑前首先对模板再次进行检查,清理干净模板内的杂物、积水,混凝土浇筑采用平板式振动器和3cm 的插入式振捣棒进行振捣
振捣必须均匀,时间不易过长或过短,确保其密实
在施工中实行专人全过程的旁站,进行监控
(四)混凝土的养生: 混凝土完成后
