保 山 至 腾 冲 高 速 公 路 土 建 2 合 同 K3+727

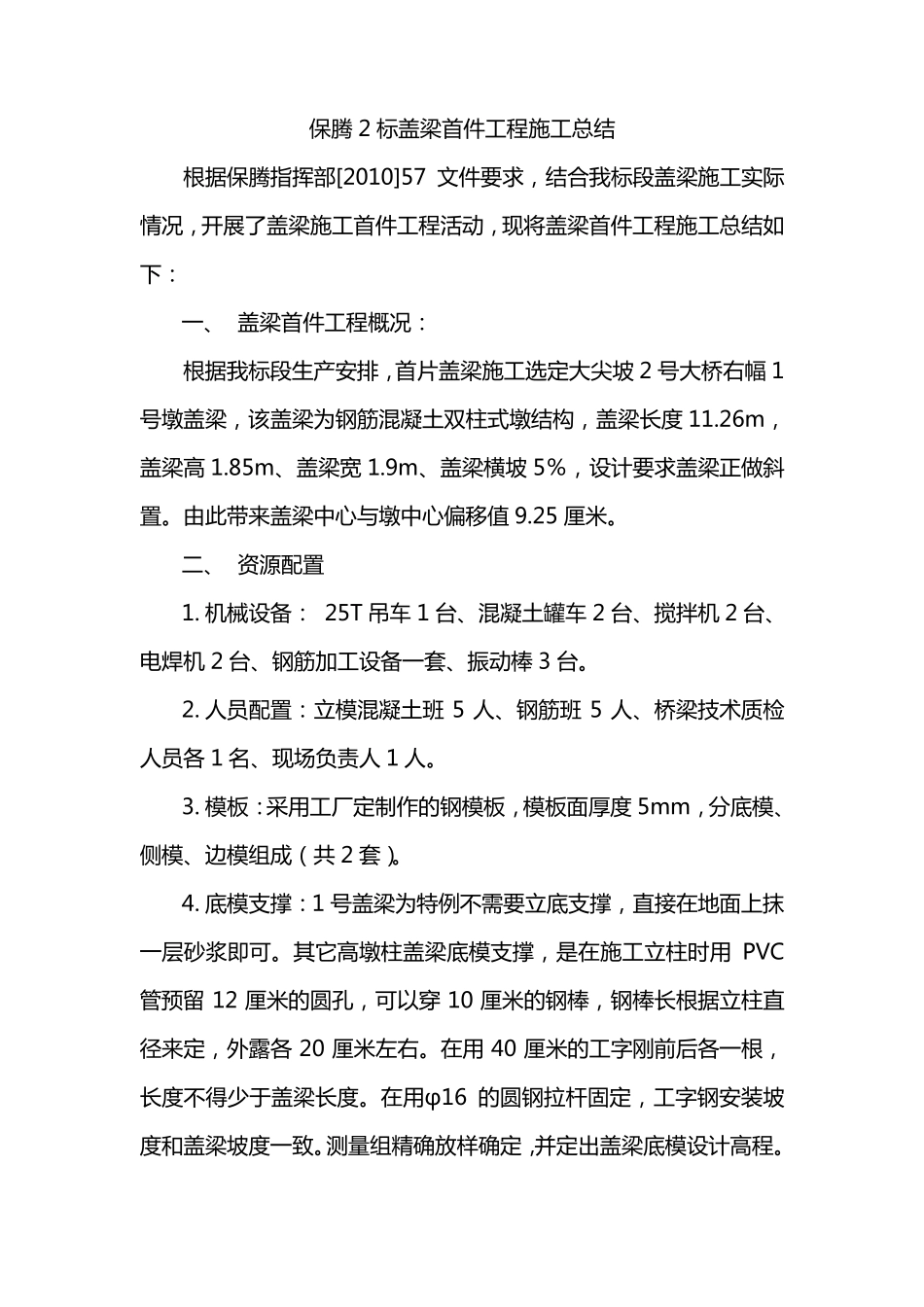

69~ K8+440 盖梁工程(首件工程) 施 工 总 结 中 铁 隧 道 集 团 有 限 公 司 保 腾 公 路 土 建 2 合 同 项 目 部 二 〇一〇年六月十日 保 腾 2 标 盖 梁 首 件 工 程 施 工 总 结 根 据 保 腾 指 挥 部 [2010]57 文 件 要 求 , 结 合 我 标 段 盖 梁 施 工 实 际情 况 , 开 展 了 盖 梁 施 工 首 件 工 程 活 动 , 现 将 盖 梁 首 件 工 程 施 工 总 结 如下 : 一 、 盖 梁 首 件 工 程 概况 : 根 据 我 标 段 生产安排, 首 片盖 梁 施 工 选定大尖坡 2 号大桥右幅 1号墩盖 梁 , 该盖 梁 为钢筋混凝土双柱式墩结 构, 盖 梁 长度 11
26m,盖 梁 高 1
85m、盖 梁 宽 1
9m、盖 梁 横坡 5%, 设计要 求 盖 梁 正做斜置
由此带来盖 梁 中心与墩中心偏移值 9
二、 资源配置 1
机械设备: 25T 吊车 1 台、混凝土罐车 2 台、搅拌机 2 台、电焊机 2 台、钢筋加工 设备一 套、振动 棒 3 台
人员配置: 立模混凝土班 5 人、钢筋班 5 人、桥梁 技术质检人员各 1 名、现 场负责人 1 人
模板: 采用工 厂 定制 作 的 钢模板, 模板面 厚 度 5mm, 分 底 模、侧 模、边 模组 成 ( 共 2 套)
底 模支 撑 : 1 号盖 梁 为特 例 不 需 要 立底 支 撑 , 直 接 在 地 面 上 抹一 层 砂 浆 即 可

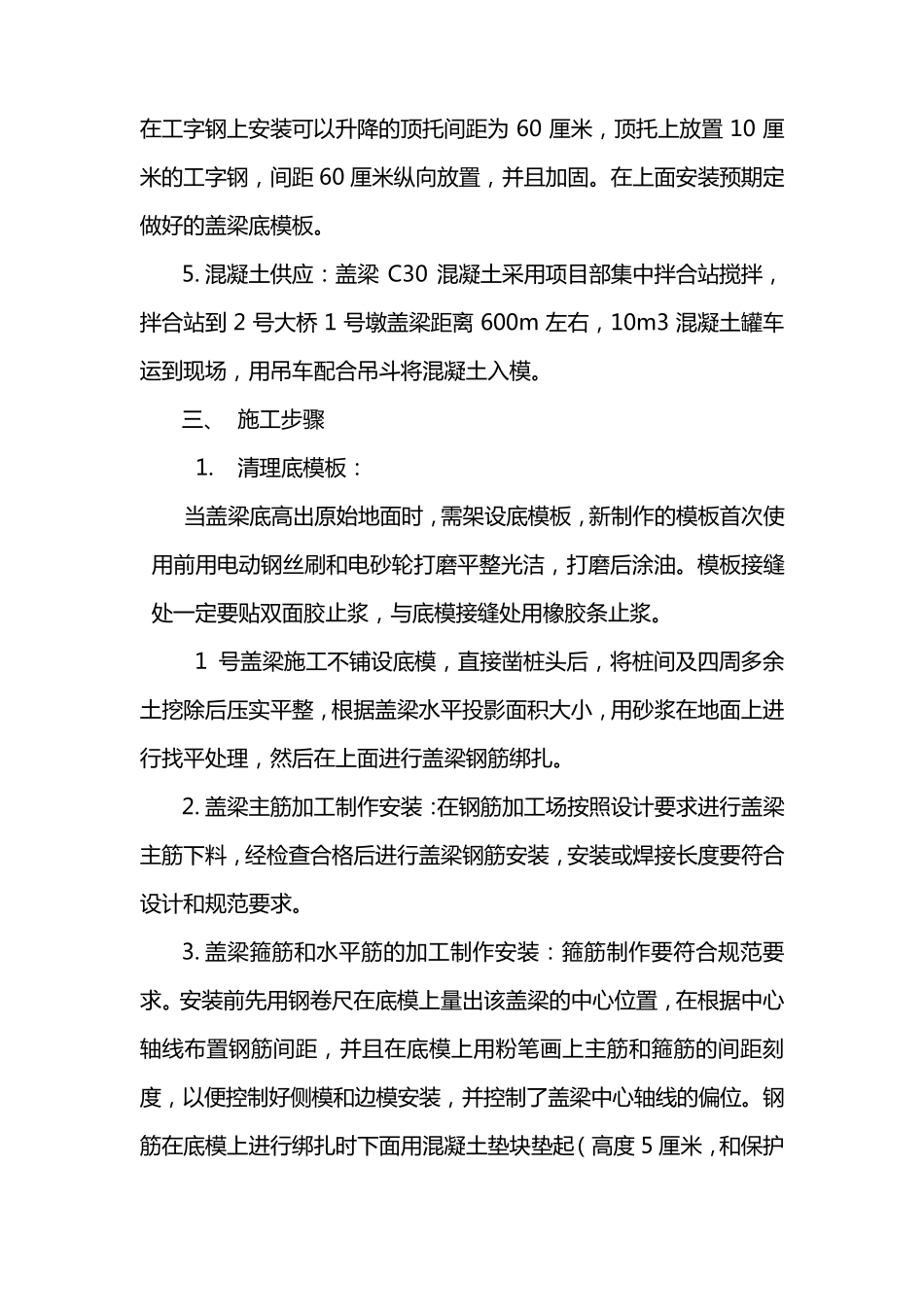

其 它 高墩柱盖 梁 底 模支 撑 , 是 在 施 工 立柱时 用 PVC管 预 留12 厘米的 圆 孔 , 可 以 穿10 厘米的 钢棒, 钢棒长根 据 立柱直径 来定, 外 露 各 2
