电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

直线加速器机房

直线加速器机房_第1页
1/8
直线加速器机房_第2页
2/8
直线加速器机房_第3页
3/8

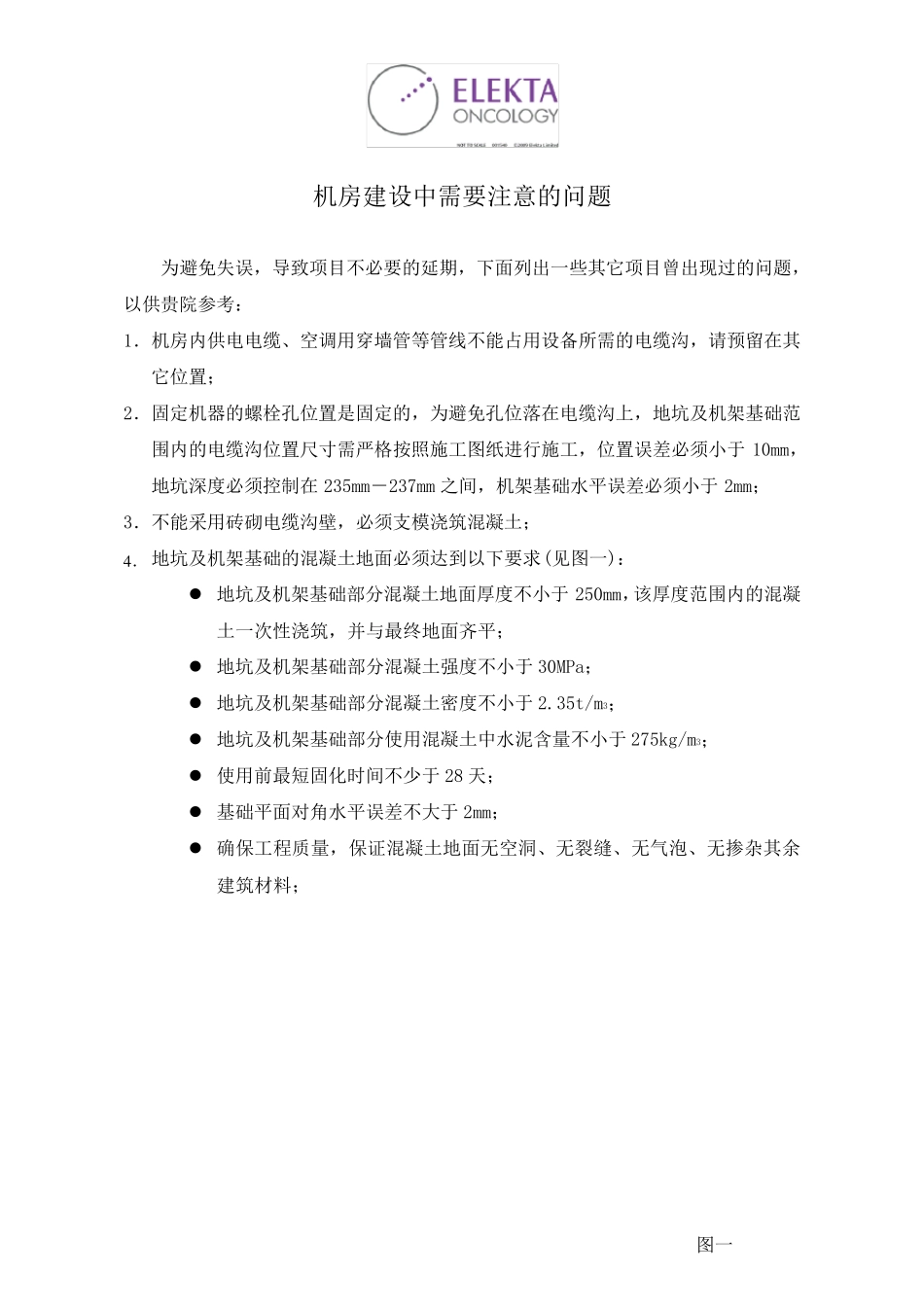

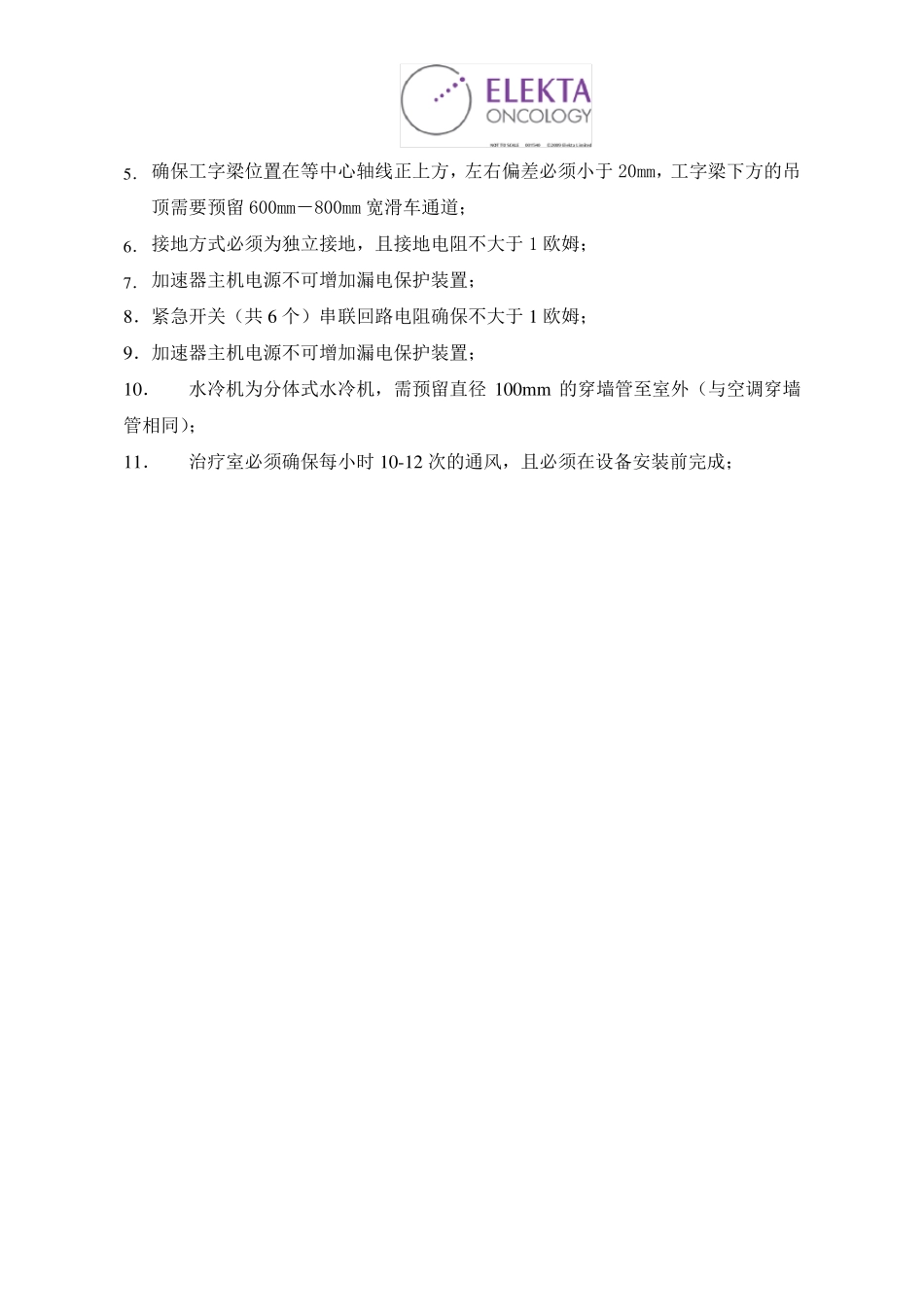

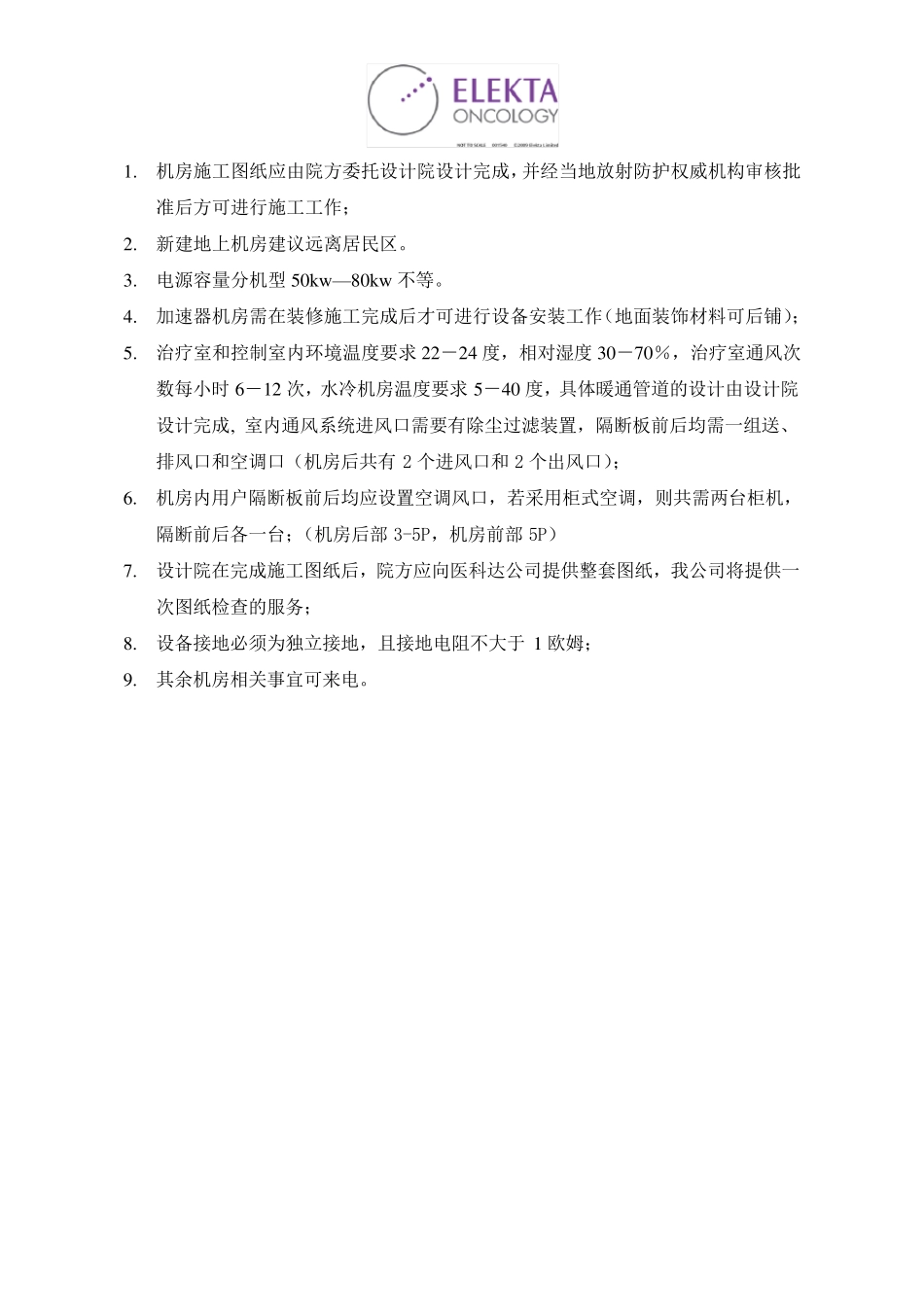

1. 机房施工图纸应由院方委托设计院设计完成,并经当地放射防护权威机构审核批准后方可进行施工工作; 2. 新建地上机房建议远离居民区。 3. 电源容量分机型50kw —80kw 不等。 4. 加速器机房需在装修施工完成后才可进行设备安装工作(地面装饰材料可后铺); 5. 治疗室和控制室内环境温度要求22-24 度,相对湿度30-70%,治疗室通风次数每小时6―12 次,水冷机房温度要求5-40 度,具体暖通管道的设计由设计院设计完成, 室内通风系统进风口需要有除尘过滤装置,隔断板前后均需一组送、排风口和空调口(机房后共有 2 个进风口和2 个出风口); 6. 机房内用户隔断板前后均应设置空调风口,若采用柜式空调,则共需两台柜机,隔断前后各一台;(机房后部3-5P,机房前部5P) 7. 设计院在完成施工图纸后,院方应向医科达公司提供整套图纸,我公司将提供一次图纸检查的服务; 8. 设备接地必须 为 独 立 接地,且 接地电阻 不大 于1 欧 姆 ; 9. 其 余 机房相关 事 宜 可来 电。 机房建设中需要注意的问题 为避免失误,导致项目不必要的延期,下面列出一些其它项目曾出现过的问题,以供贵院参考: 1.机房内供电电缆、空调用穿墙管等管线不能占用设备所需的电缆沟,请预留在其它位置; 2.固定机器的螺栓孔位置是固定的,为避免孔位落在电缆沟上,地坑及机架基础范围内的电缆沟位置尺寸需严格按照施工图纸进行施工,位置误差必须小于 10mm,地坑深度必须控制在 235mm-237mm 之间,机架基础水平误差必须小于 2mm; 3.不能采用砖砌电缆沟壁,必须支模浇筑混凝土; 4 . 地坑及机架基础的混凝土地面必须达到以下要求(见图一):  地坑及机架基础部分混凝土地面厚度不小于 250mm,该厚度范围内的混凝土一次性浇筑,并与最终地面齐平;  地坑及机架基础部分混凝土强度不小于 30MPa;  地坑及机架基础部分混凝土密度不小于 2.35t/m3;  地坑及机架基础部分使用混凝土中水泥含量不小于 275kg/m3;  使用前最短固化时间不少于 28 天;  基础平面对角水平误差不大于 2mm;  确保工程质量,保证混凝土地面无空洞、无裂缝 、无气 泡 、无掺 杂 其余建筑材 料 ; 图一 5. 确保工字梁位置在等中心轴线正上方,左右偏差必须小于 20mm,工字梁下方的吊顶需要预留 600mm-800mm 宽滑车通道; 6. 接地方式必须为独立接地,且接地电阻不大于 1 欧姆; 7....

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

直线加速器机房

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
