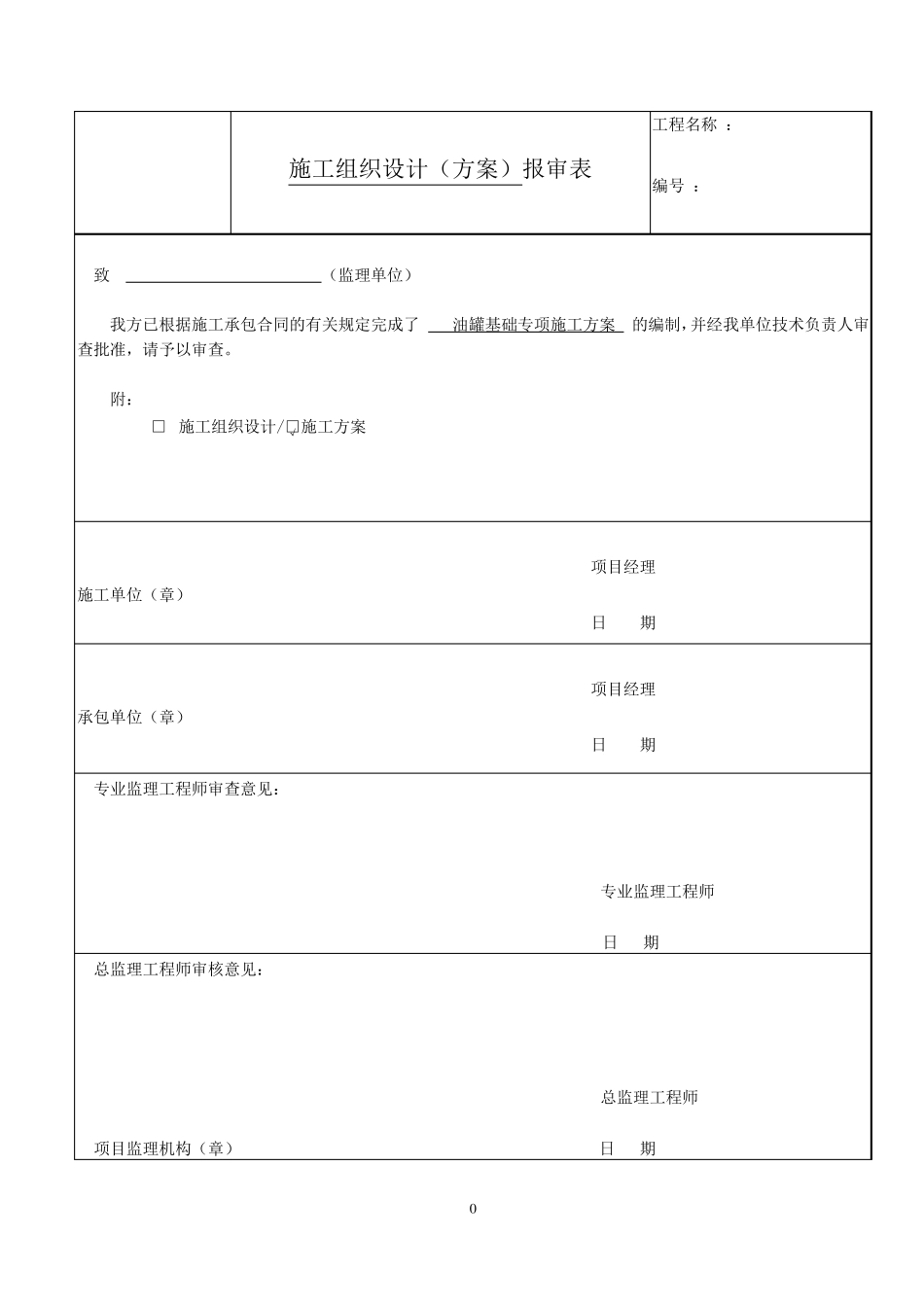

0 施工组织设计(方案)报审表 工程名称 : 编号 : 致 (监理单位) 我方已根据施工承包合同的有关规定完成了 油罐基础专项施工方案 的编制,并经我单位技术负责人审查批准,请予以审查。 附: □ 施工组织设计/□√ 施工方案 项目经理 施工单位(章) 日 期 项目经理 承包单位(章) 日 期 专业监理工程师审查意见: 专业监理工程师 日 期 总监理工程师审核意见: 总监理工程师 项目监理机构(章) 日 期 1 石油储备基地项目(一期工程)二标段 地基处理工程 油罐基础 专项施工方案 编制: 审核: 批准: XXXXXX(施工单位) XXXXXXX(项目部) 二O 一四 年 二 月 综合 重大 一般 2 目 录 第一章 工程概况…………………………………………… 2 第二章 编制依据…………………………………………… 3 第三章 劳动力安排及机械设备计划……………………… 4 第四章 施工部署及总平面布置…………………………… 6 第五章 施工进度计划及措施……………………………… 8 第六章 施工方案…………………………………………… 10 第七章 质量保证措施……………………………………… 19 第八章 安全技术管理措施………………………………… 22 第九章 文明施工保证措施………………………………… 26 第十章 雨季施工措施……………………………………… 27 3 油罐基础专项施工方案 第一章 工程概况 1.基本情况 工程名称:石油储备基地项目(一期工程)二标段地基处理工程 建设单位: 设计单位:总装备部工程设计研究总院 监理单位: 地勘单位: 施工单位: 2. 工程简介 本工程3 个罐区占地总面积13.2 万㎡,其中:燃油管基础6 个;10 万吨级柴油罐基础4 个;5 万吨级汽油罐基础4 个。该基础工程基本没有高空作业,施工周期短,钢筋、模板及混凝土的工程量较大。工期紧迫,在大型罐中,环墙质量的好坏对罐的建造及质量至关重要。环墙结构超长,受温度及砼收缩应力较大,影响出现开裂,施工难度大。 油罐基础采用钢筋混凝土结构,垫层 C15 沥青混凝土,地基处理采用碎石振冲孔桩。基础混凝土环墙采用木模板,采用砼现浇,钢筋混凝土环墙表面采用 20 厚1:2 水泥砂浆抹面。环梁混凝土保护层为35mm。 燃料罐、柴油罐、汽油罐共计14 个罐基础,总工期为90 天完成。燃料罐、柴油罐、汽油罐基础:土方开挖6300m³;AC-13 型沥青混凝土垫...
