江西省交通厅鹰瑞高速公路建设项目C 13 合同段 K444+021

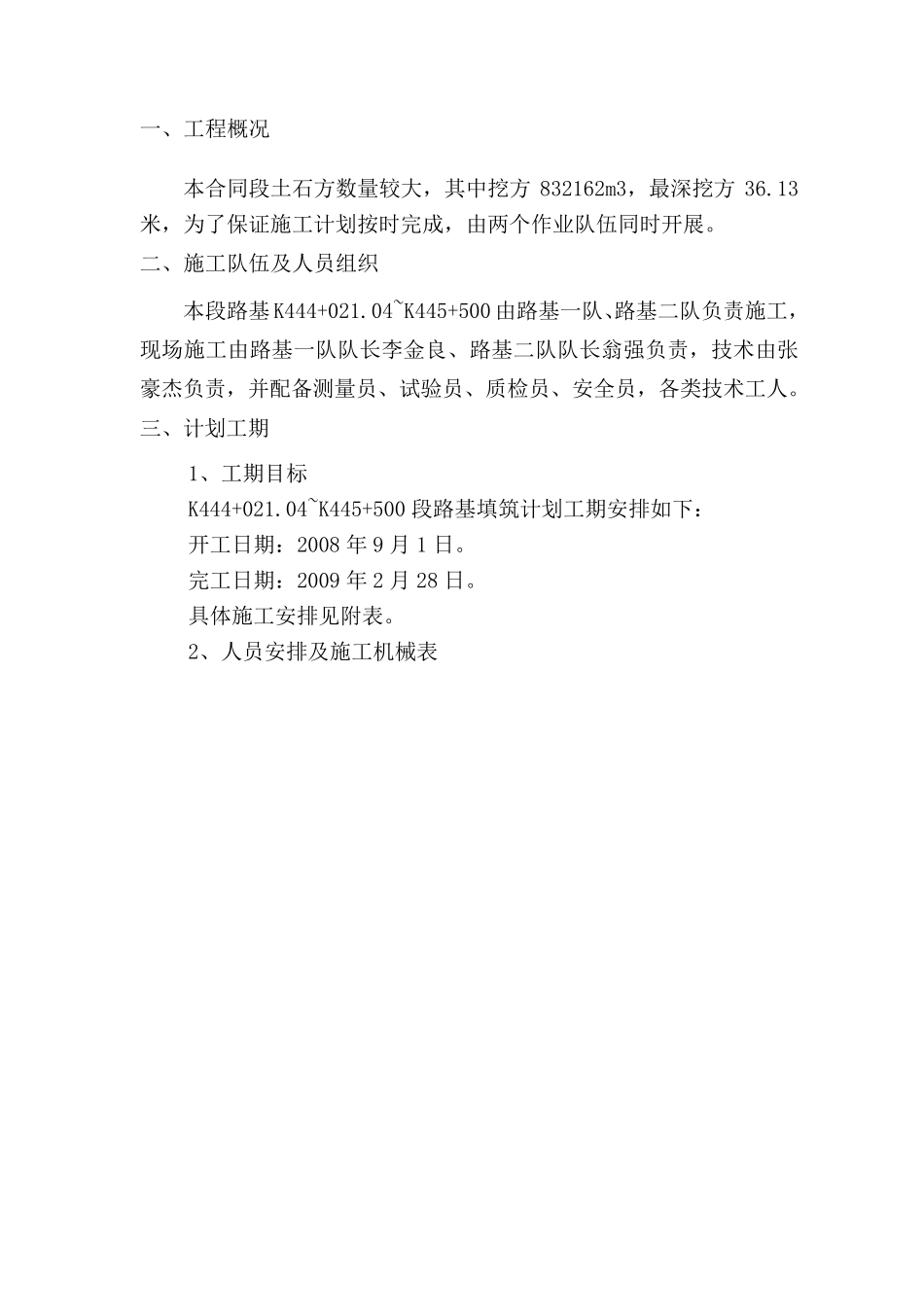

04~K445+500 路 基 石 方 施 工 技 术 方 案 施工单位编制: 施工单位审核: 中交四航局第一工程有限公司鹰瑞高速公路 建设项目C 13合同段项目经理部 2008年8月20日 一、工程概况 本合同段土石方数量较大,其中挖方 832162m3,最深挖方 36
13米,为了保证施工计划按时完成,由两个作业队伍同时开展
二、施工队伍及人员组织 本段路基 K444+021
04~K445+500 由路基一队、路基二队负责施工,现场施工由路基一队队长李金良、路基二队队长翁强负责,技术由张豪杰负责,并配备测量员、试验员、质检员、安全员,各类技术工人
三、计划工期 1、工期目标 K444+021
04~K445+500 段路基填筑计划工期安排如下: 开工日期:2008 年 9 月 1 日
完工日期:2009 年 2 月 28 日
具体施工安排见附表

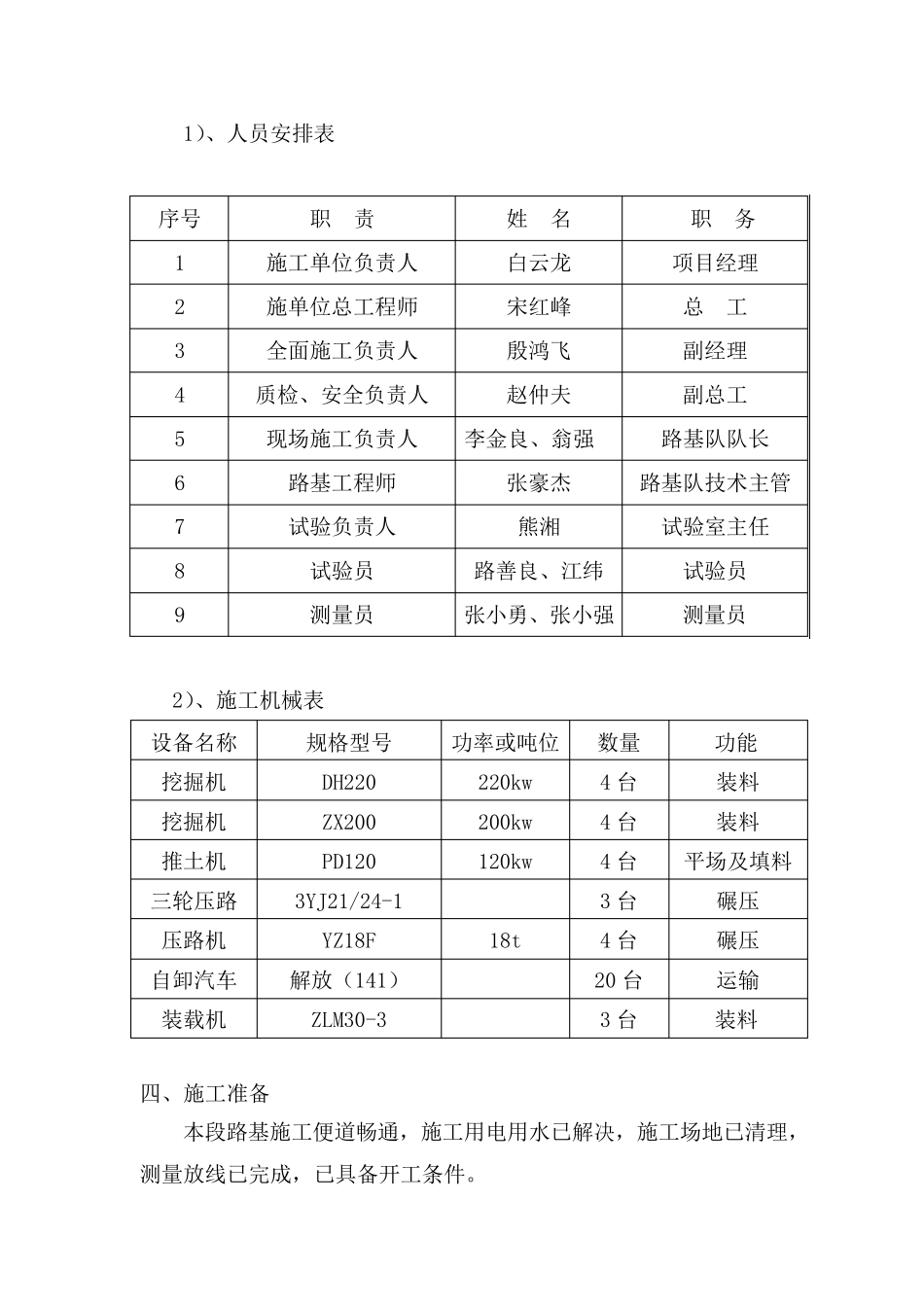

2、人员安排及施工机械表 1)、人员安排表 序号 职 责 姓 名 职 务 1 施工单位负责人 白云龙 项目经理 2 施单位总工程师 宋红峰 总 工 3 全面施工负责人 殷鸿飞 副经理 4 质检、安全负责人 赵仲夫 副总工 5 现场施工负责人 李金良、翁强 路基队队长 6 路基工程师 张豪杰 路基队技术主管 7 试验负责人 熊湘 试验室主任 8 试验员 路善良、江纬 试验员 9 测量员 张小勇、张小强 测量员 2)、施工机械表 设备名称 规格型号 功率或吨位 数量 功能 挖掘机 DH220 220kw 4 台 装料 挖掘机 ZX200 200kw 4 台 装料 推土机 PD120 120kw 4 台 平场及填料三轮压路3YJ21/24-1 3 台 碾压 压路机 YZ18F 18t 4 台 碾压 自卸汽车 解放(141) 20 台 运输 装载机 ZLM3
