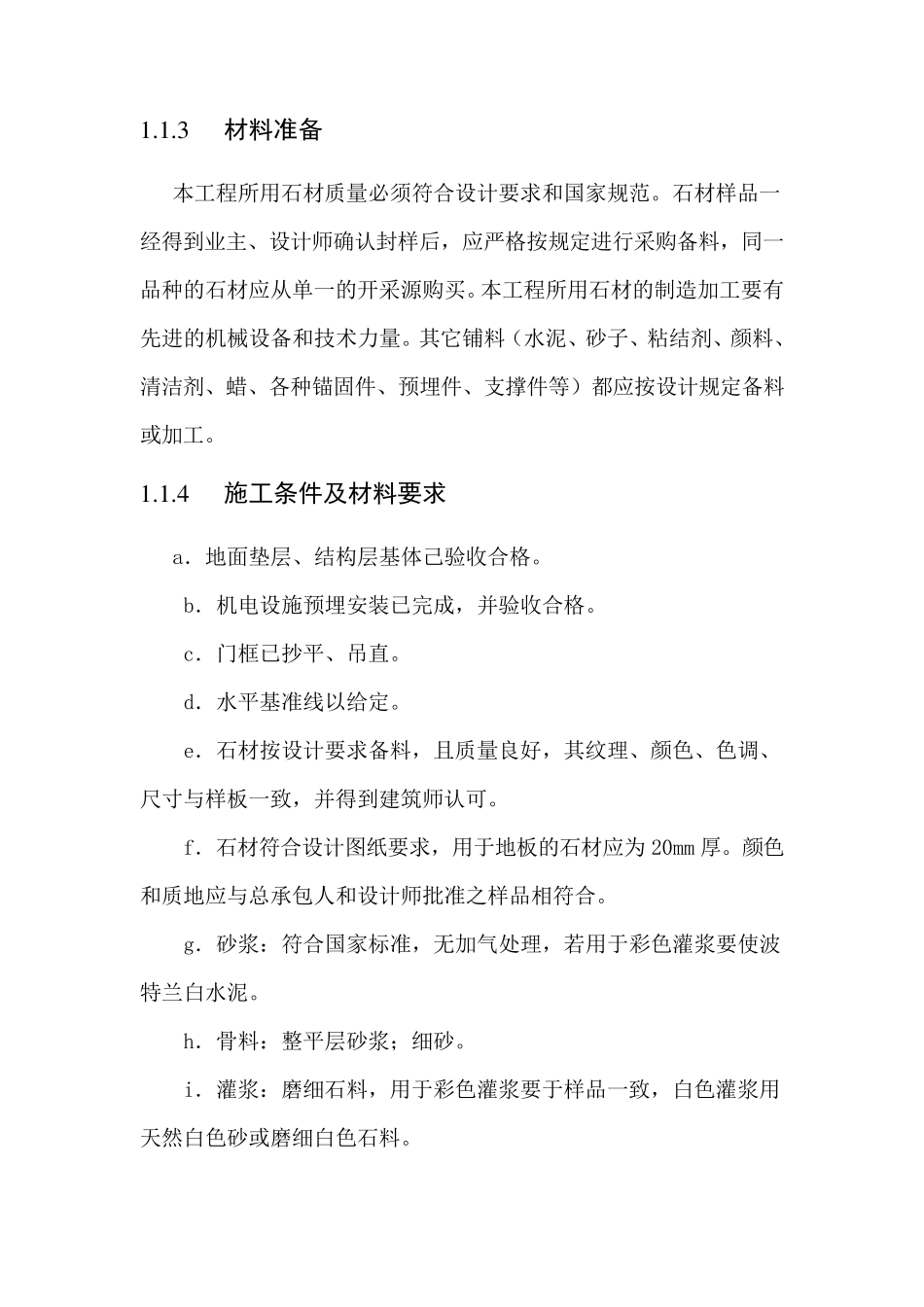

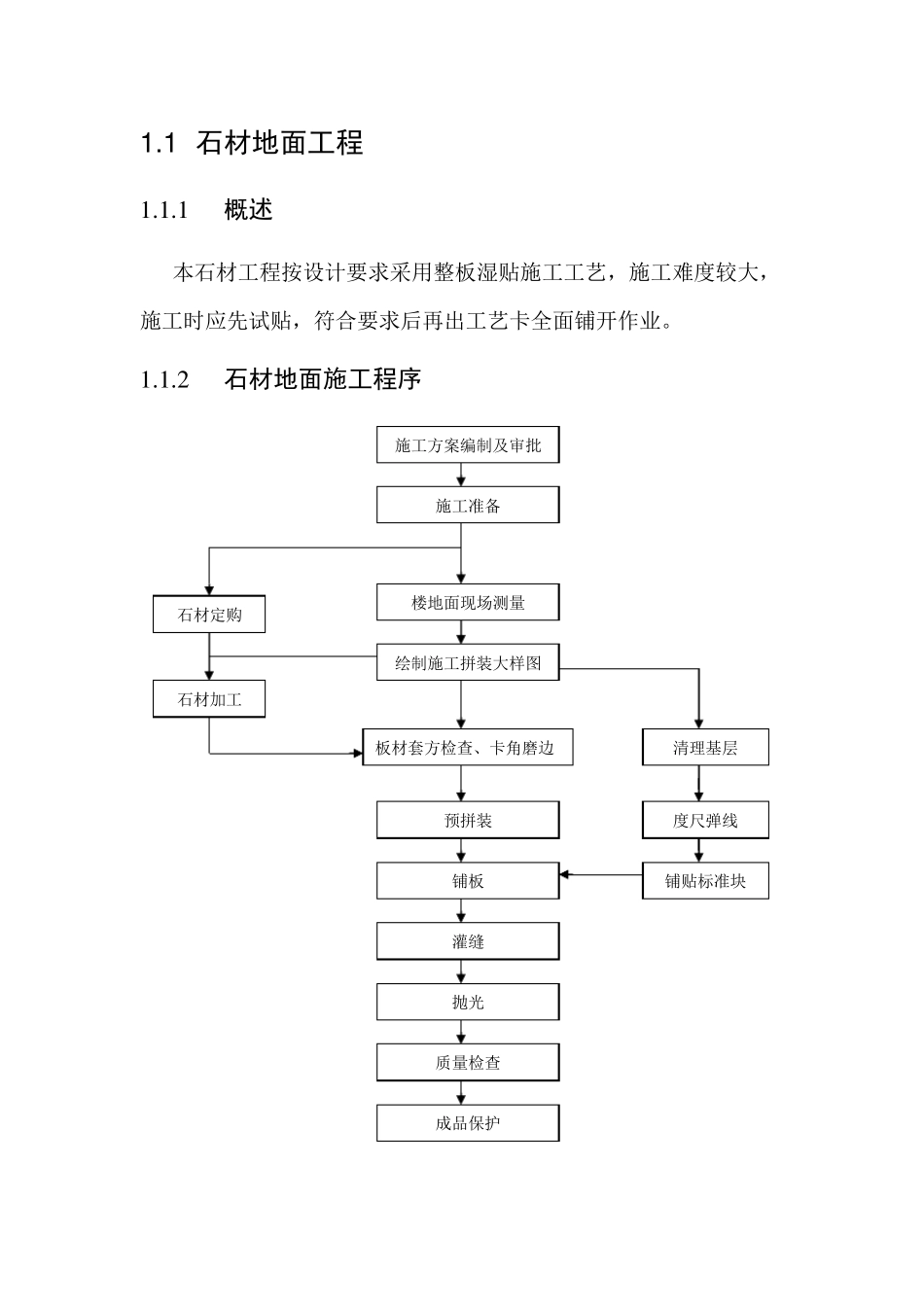

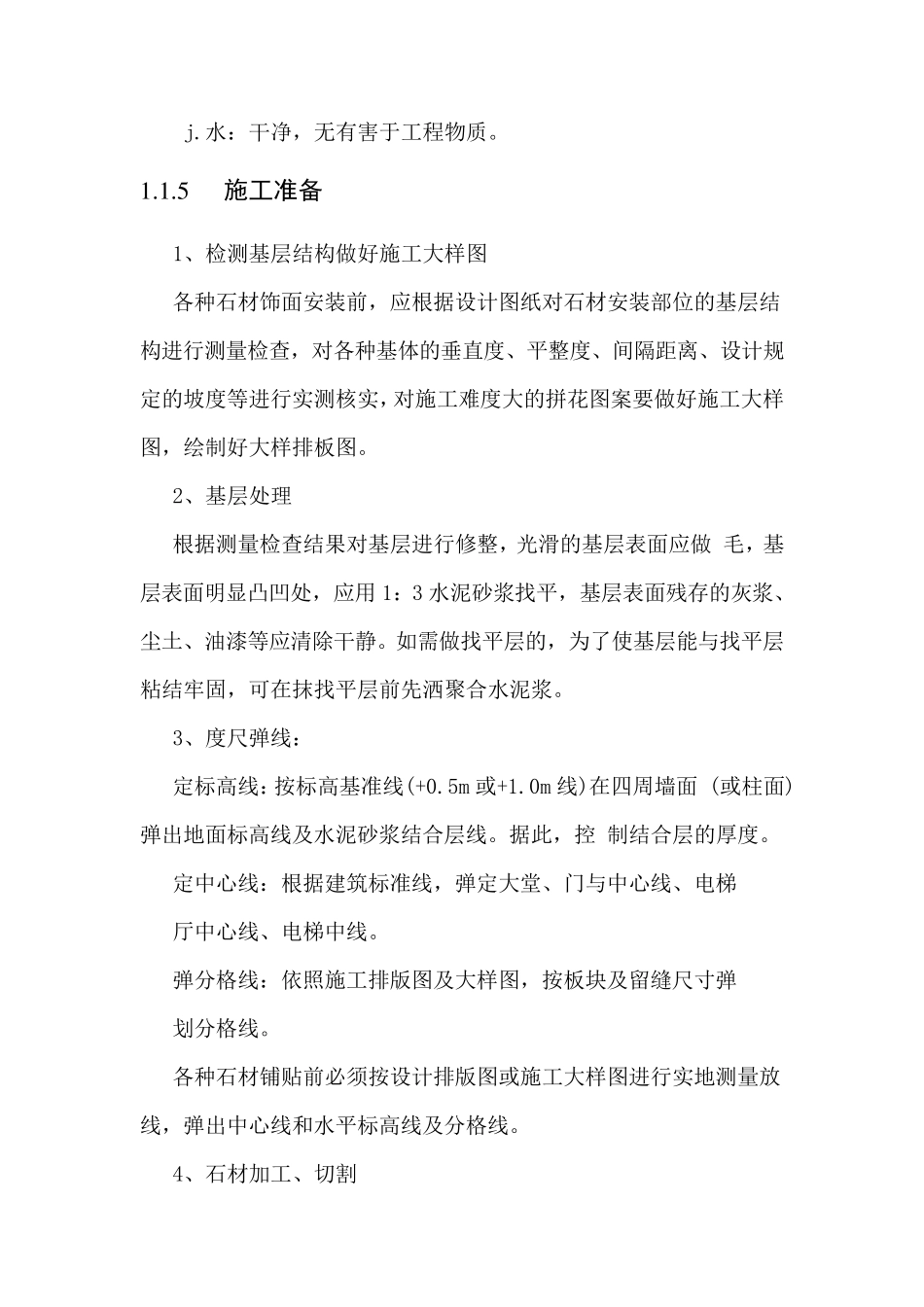

1 .1 石材地面工程 1 .1 .1 概述 本石材工程按设计要求采用整板湿贴施工工艺,施工难度较大,施工时应先试贴,符合要求后再出工艺卡全面铺开作业。 1 .1 .2 石材地面施工程序 施工方案编制及审批 施工准备 楼地面现场测量 绘制施工拼装大样图 板材套方检查、卡角磨边 预拼装 铺板 灌缝 抛光 质量检查 成品保护 石材定购 石材加工 清理基层 度尺弹线 铺贴标准块 1 .1 .3 材料准备 本工程所用石材质量必须符合设计要求和国家规范。石材样品一经得到业主、设计师确认封样后,应严格按规定进行采购备料,同一品种的石材应从单一的开采源购买。本工程所用石材的制造加工要有先进的机械设备和技术力量。其它铺料(水泥、砂子、粘结剂、颜料、清洁剂、蜡、各种锚固件、预埋件、支撑件等)都应按设计规定备料或加工。 1 .1 .4 施工条件及材料要求 a.地面垫层、结构层基体己验收合格。 b.机电设施预埋安装已完成,并验收合格。 c.门框已抄平、吊直。 d.水平基准线以给定。 e.石材按设计要求备料,且质量良好,其纹理、颜色、色调、尺寸与样板一致,并得到建筑师认可。 f.石材符合设计图纸要求,用于地板的石材应为20mm 厚。颜色和质地应与总承包人和设计师批准之样品相符合。 g.砂浆:符合国家标准,无加气处理,若用于彩色灌浆要使波特 兰 白 水泥。 h.骨 料:整 平层砂浆; 细 砂。 i.灌浆:磨 细 石料,用于彩色灌浆要于样品一致,白 色灌浆用天 然 白 色砂或磨 细 白 色石料。 j.水:干净,无有害于工程物质。 1 .1 .5 施工准备 1、检测基层结构做好施工大样图 各种石材饰面安装前,应根据设计图纸对石材安装部位的基层结构进行测量检查,对各种基体的垂直度、平整度、间隔距离、设计规定的坡度等进行实测核实,对施工难度大的拼花图案要做好施工大样图,绘制好大样排板图。 2、基层处理 根据测量检查结果对基层进行修整,光滑的基层表面应做 毛,基层表面明显凸凹处,应用 1:3 水泥砂浆找平,基层表面残存的灰浆、尘土、油漆等应清除干静。如需做找平层的,为了使基层能与找平层粘结牢固,可在抹找平层前先洒聚合水泥浆。 3、度尺弹线: 定标高线:按标高基准线(+0.5m 或+1.0m 线)在四周墙面 (或柱面)弹出地面标高线及水泥砂浆结合层线。据此,控 制结合层的厚度。 定中心线:根据建筑标准线,弹定大堂、门与中心线、电梯 厅中心线、电梯中线。 弹分格...
