- 1 - 石材干挂幕墙工程监理细则 一、 工程概况及编制依据: 1 、工程概况 保利·香槟国际一期一标工程由1 号、2 号、9 号、10 号、11 号楼及部分地下室组成,总建筑面积约120000 ㎡,均为剪力墙结构, 地下二层,地上28 层、33 层
本工程地基为桩基础,±0
000 标高相当于国家 85 高层5
45m ,室内外高差 300m m
建设单位:上海保利南通有限公司; 设计单位:南通建筑设计研究院有限公司; 施工单位:广州富利建筑安装工程有限公司; 监理单位:南通中房工程建设监理有限公司 2 、监理监控依据 针对本工程以上特点,我监理组依据《金属与石材幕墙工程技术规范》(JGJ133-2001)、设计图纸、《干挂施工组织设计》及现场实际情况编制本细则
二、工程资料的收集和监理工作的流程: 1
设计图纸、文件等应及时提交监理
材料和预制件出厂质保书及试验报告提交监理核查
特殊工种上岗证先将原件交监理核查后,再将上岗证复印件交监理备案
提交安装施工计划书,应符合下列要求: (1)安装施工计划内容包括拟定工艺程序、总体安装计划
(2)对构件半成品进料、运输、堆放、保管、搬运、吊装和测量放线、打墨线、安装、保护、清扫,以及检查和分层施工等应制定详细计划
提交安装施工方案,应符合下列要求: (1)拟定石材干挂的施工方法、要求和施工规程,并绘制节点详图; (2)确定安装工具,吊运机具,并拟定操作规程; (3)制定质量要求及检查计划; (4)制定成品保护及清扫计划; (5)制定安全措施及劳动保护计划; (6)安装施工方案报监理审批后,才能进行施工

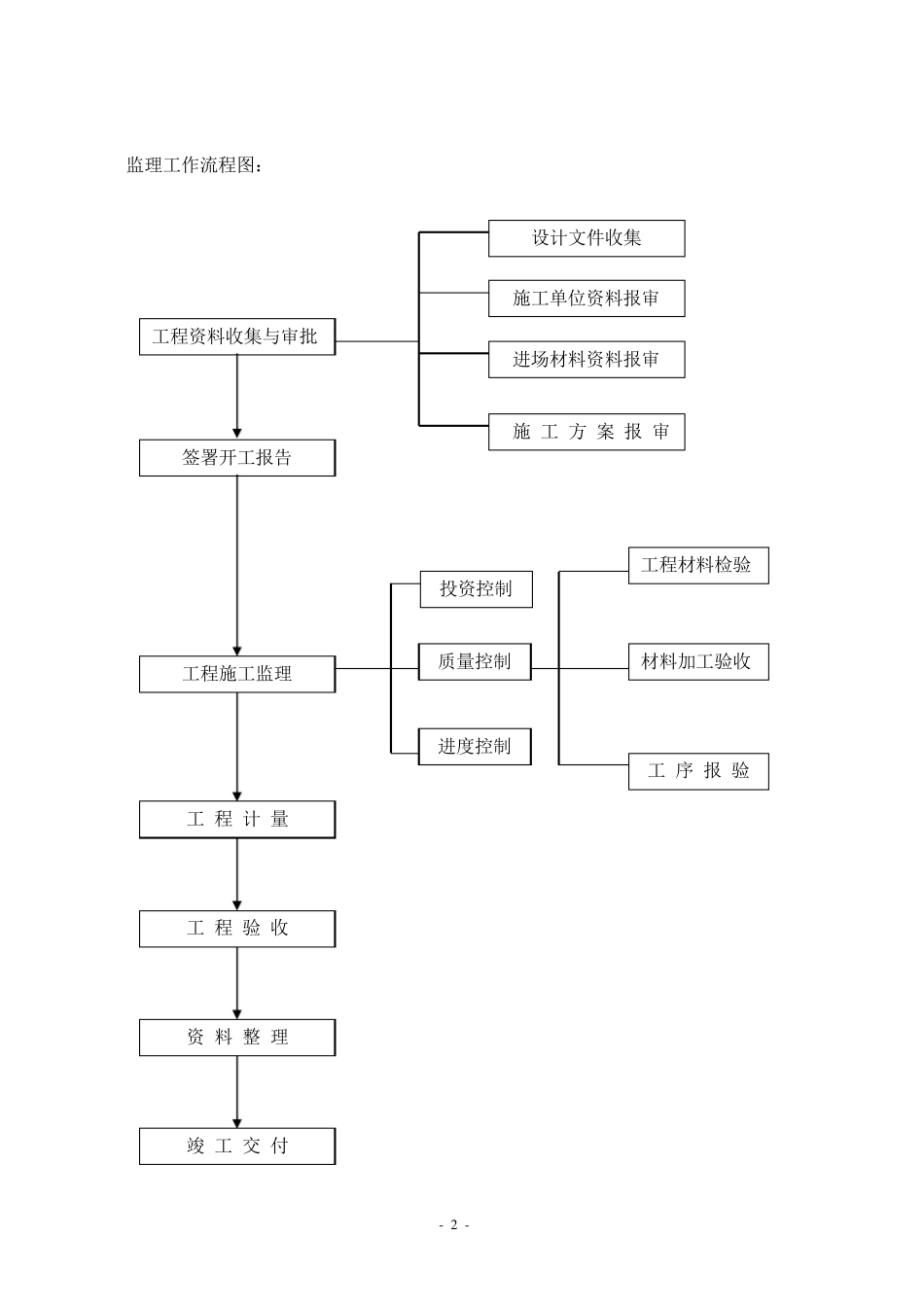

监理工作的流程见下页图: - 2 - 监理工作流程图: 工程资料收集与审批 签署开工报告 工程施工监理 设计文件收集 施工单位资料报审 进场材料资料报审 施 工 方 案 报 审
