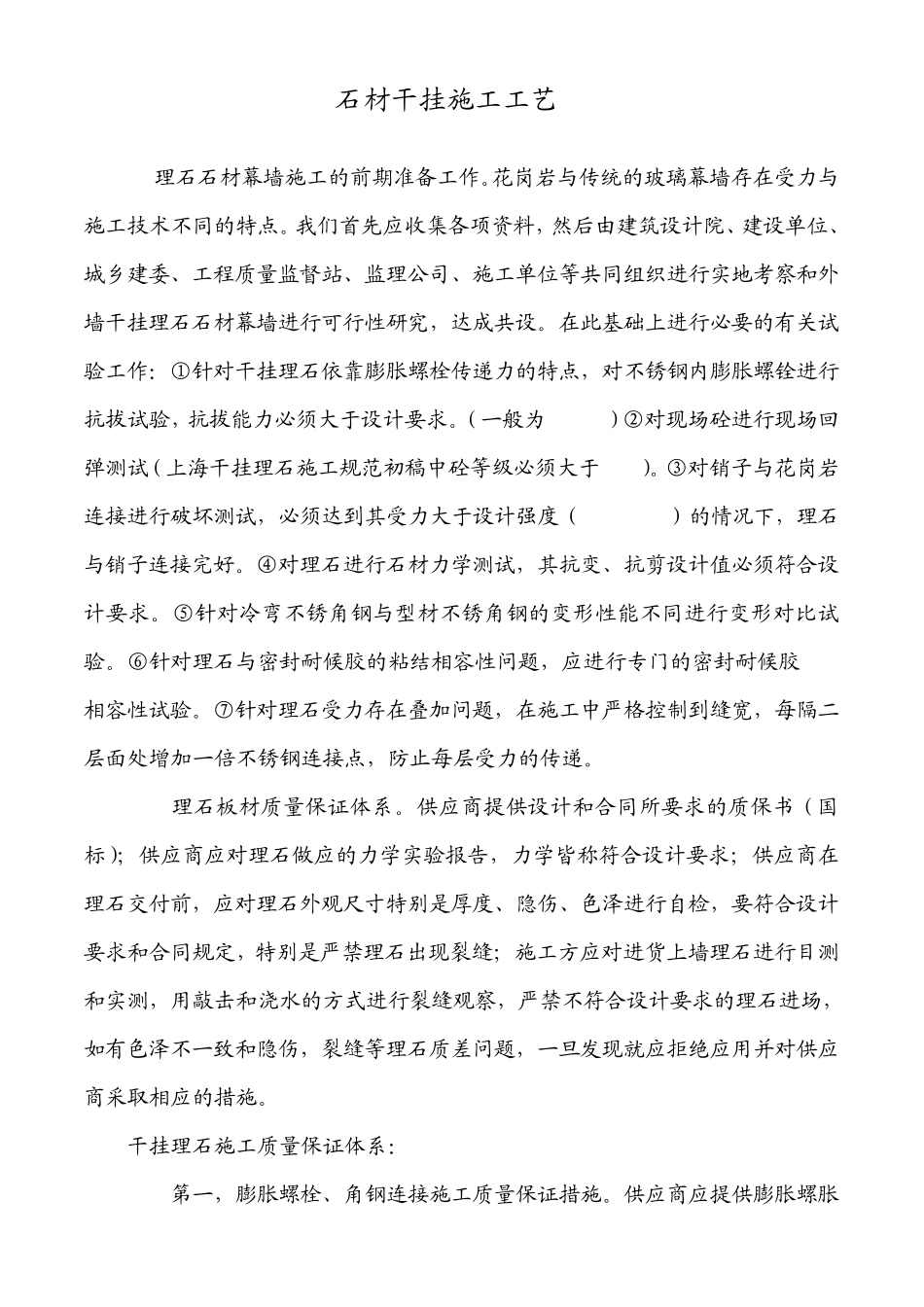

石材干挂施工工艺 理石石材幕墙施工的前期准备工作。花岗岩与传统的玻璃幕墙存在受力与施工技术不同的特点。我们首先应收集各项资料,然后由建筑设计院、建设单位、城乡建委、工程质量监督站、监理公司、施工单位等共同组织进行实地考察和外墙干挂理石石材幕墙进行可行性研究,达成共设。在此基础上进行必要的有关试验工作:①针对干挂理石依靠膨胀螺栓传递力的特点,对不锈钢内膨胀螺铨进行抗拔试验,抗拔能力必须大于设计要求。(一般为 800kg)②对现场砼进行现场回弹测试(上海干挂理石施工规范初稿中砼等级必须大于 C30)。③对销子与花岗岩连接进行破坏测试,必须达到其受力大于设计强度(500kg/m2)的情况下,理石与销子连接完好。④对理石进行石材力学测试,其抗变、抗剪设计值必须符合设计要求。⑤针对冷弯不锈角钢与型材不锈角钢的变形性能不同进行变形对比试验。⑥针对理石与密封耐候胶的粘结相容性问题,应进行专门的密封耐候胶 793相容性试验。⑦针对理石受力存在叠加问题,在施工中严格控制到缝宽,每隔二层面处增加一倍不锈钢连接点,防止每层受力的传递。 理石板材质量保证体系。供应商提供设计和合同所要求的质保书(国标);供应商应对理石做应的力学实验报告,力学皆称符合设计要求;供应商在理石交付前,应对理石外观尺寸特别是厚度、隐伤、色泽进行自检,要符合设计要求和合同规定,特别是严禁理石出现裂缝;施工方应对进货上墙理石进行目测和实测,用敲击和浇水的方式进行裂缝观察,严禁不符合设计要求的理石进场,如有色泽不一致和隐伤,裂缝等理石质差问题,一旦发现就应拒绝应用并对供应商采取相应的措施。 干挂理石施工质量保证体系: 第一,膨胀螺栓、角钢连接施工质量保证措施。供应商应提供膨胀螺胀第 页 共 11页 2 螺栓的力学测试报告,并符合设计要求;钻孔时钻机应保持水平垂直,钻孔深度要保持6cm左右,并要用风吹出孔里的灰砂;内膨衬、内膨胀销子一定要充分膨胀;M10×45螺栓旋进后,尽量要顶住内膨胀销子,如有空隙用胶填实;螺栓、固定角钢、平垫、弹簧垫圈一定要压平使角钢紧贴结构层,同时用树脂粘结剂将螺贴固定以防松动;连接片与固定角钢连接时,当前后左右调整后一定要旋紧,并且用树脂粘结剂将螺帽固定以防松动;业主与监理应对内膨胀销子的施工进行验收,并随时进行抽查测试和做好隐蔽记录。 第二,理石打眼施工质量保证措施。钻孔、打眼人必须由高素、经验丰富的专业人员担任,要能熟...
