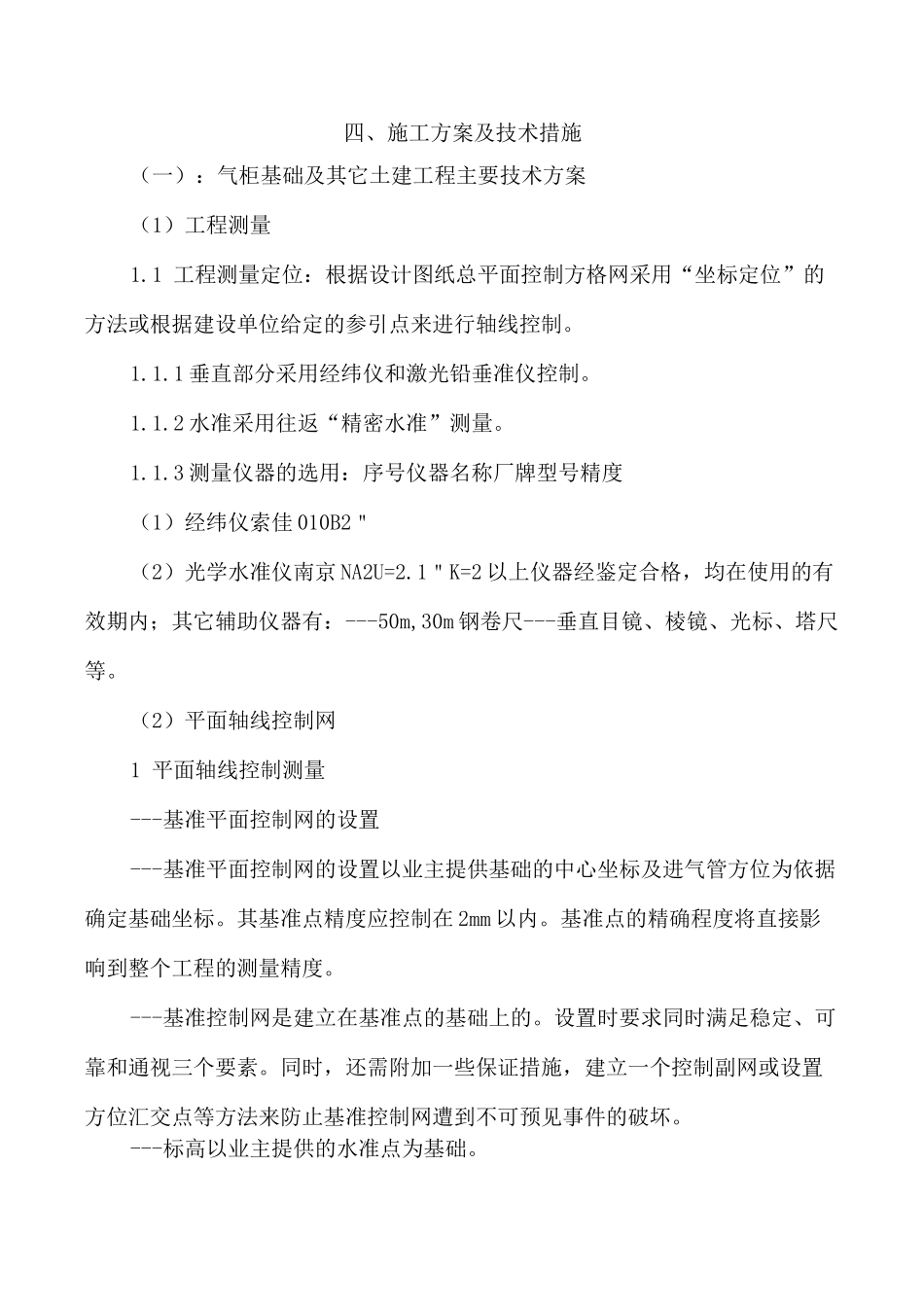

四、施工方案及技术措施(一):气柜基础及其它土建工程主要技术方案(1)工程测量1

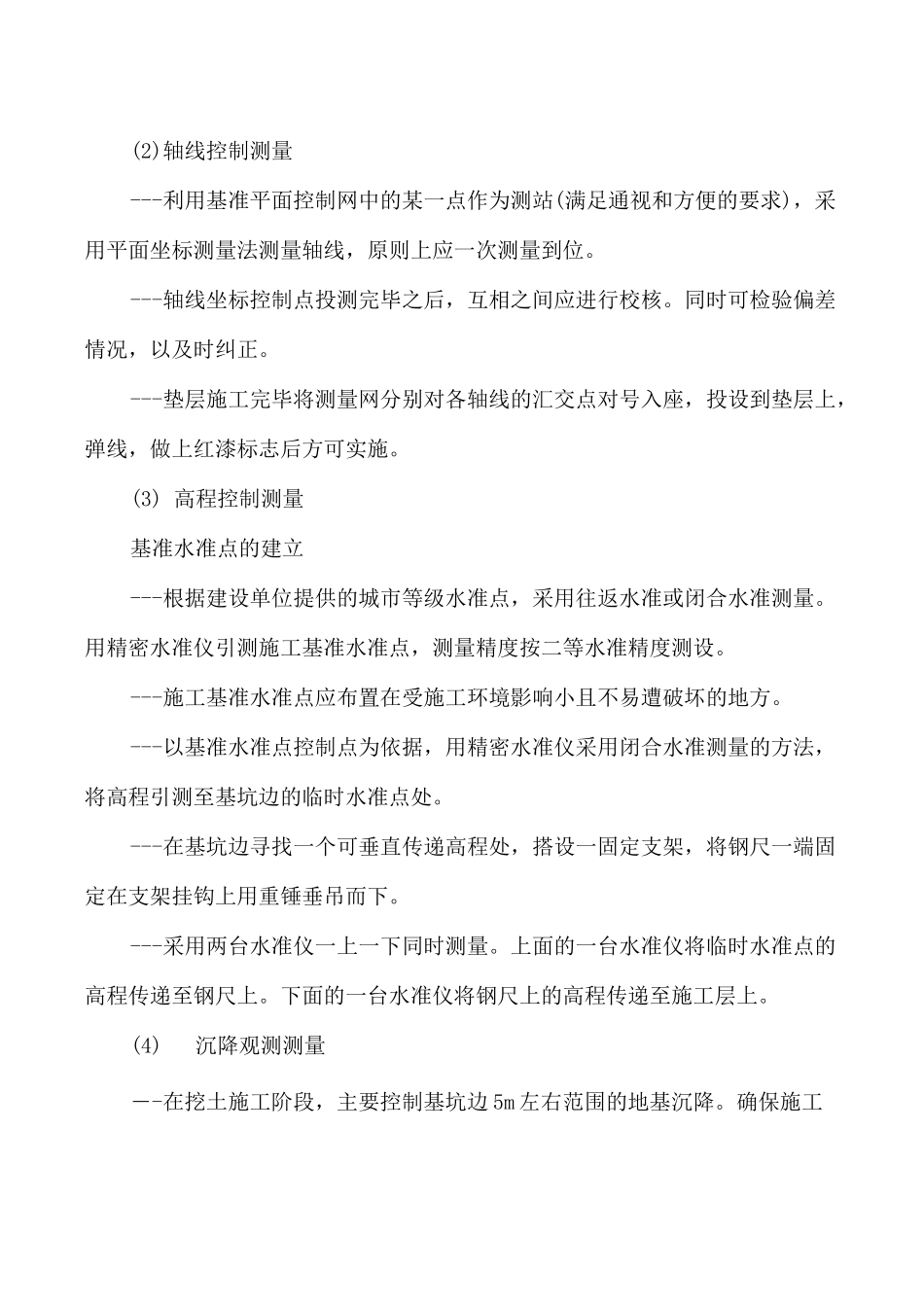

1 工程测量定位:根据设计图纸总平面控制方格网采用“坐标定位”的方法或根据建设单位给定的参引点来进行轴线控制
1 垂直部分采用经纬仪和激光铅垂准仪控制
2 水准采用往返“精密水准”测量
3 测量仪器的选用:序号仪器名称厂牌型号精度(1)经纬仪索佳 010B2"(2)光学水准仪南京 NA2U=2
1"K=2 以上仪器经鉴定合格,均在使用的有效期内;其它辅助仪器有:---50m,30m 钢卷尺---垂直目镜、棱镜、光标、塔尺等
(2)平面轴线控制网1 平面轴线控制测量---基准平面控制网的设置---基准平面控制网的设置以业主提供基础的中心坐标及进气管方位为依据确定基础坐标
其基准点精度应控制在 2mm 以内
基准点的精确程度将直接影响到整个工程的测量精度
---基准控制网是建立在基准点的基础上的
设置时要求同时满足稳定、可靠和通视三个要素
同时,还需附加一些保证措施,建立一个控制副网或设置方位汇交点等方法来防止基准控制网遭到不可预见事件的破坏
---标高以业主提供的水准点为基础
(2)轴线控制测量---利用基准平面控制网中的某一点作为测站(满足通视和方便的要求),采用平面坐标测量法测量轴线,原则上应一次测量到位
---轴线坐标控制点投测完毕之后,互相之间应进行校核
同时可检验偏差情况,以及时纠正
---垫层施工完毕将测量网分别对各轴线的汇交点对号入座,投设到垫层上,弹线,做上红漆标志后方可实施
(3) 高程控制测量基准水准点的建立---根据建设单位提供的城市等级水准点,采用往返水准或闭合水准测量
用精密水准仪引测施工基准水准点,测量精度按二等水准精度测设
---施工基准水准点应布置在受施工环境影响小且不易遭破坏的地方
---以基准水准点控制点为依据,用精密水准仪采用闭合水准
