金桂公馆 7#楼施工临时用电施工方案xxx(集团)有限责任公司一、工程概况工程名称施工单位xxx(集团)有限责任公司建设单位监理单位设计单位建筑地点项目经理技术负责人建筑面积8071

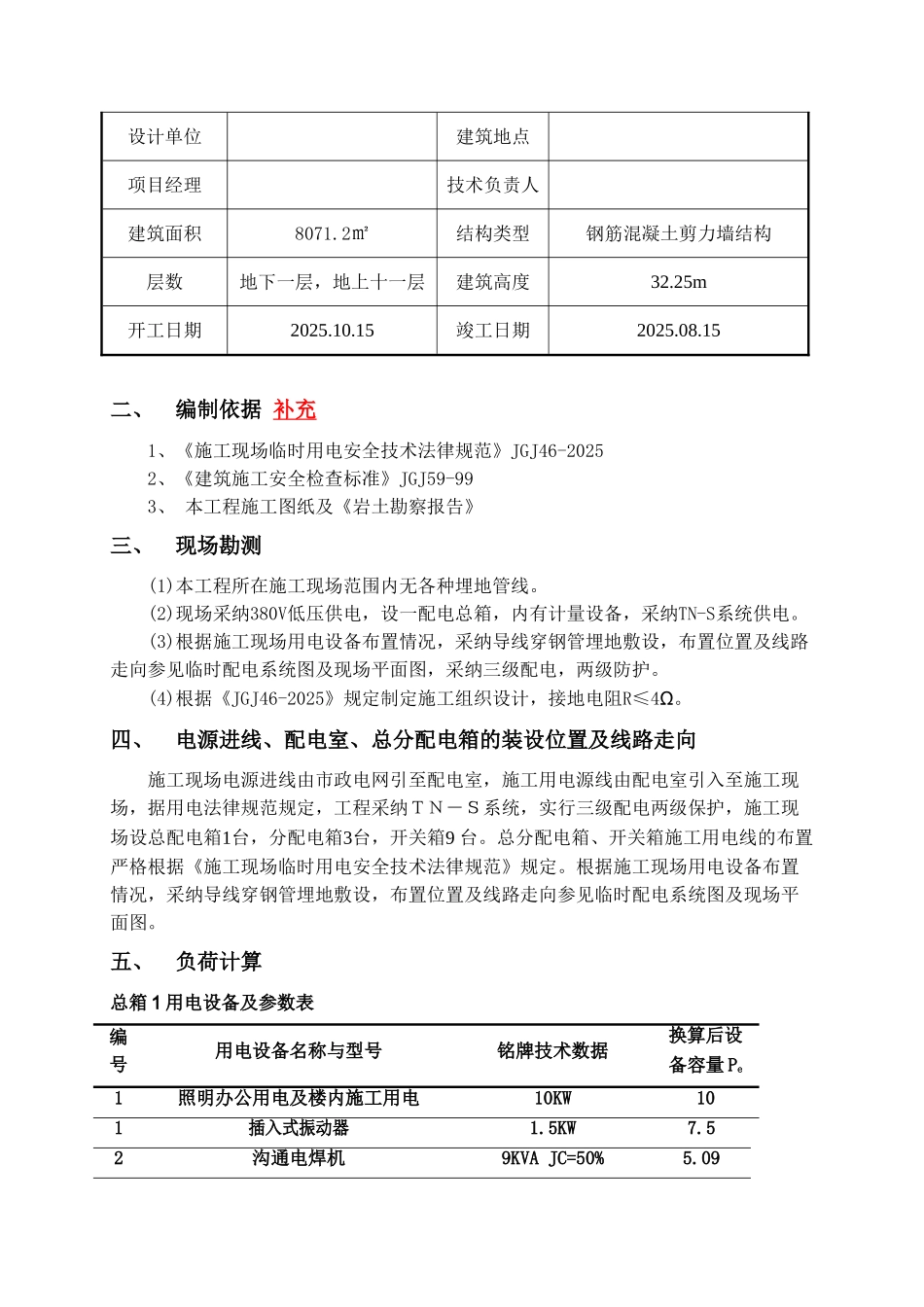

2㎡结构类型钢筋混凝土剪力墙结构层数地下一层,地上十一层建筑高度32
25m开工日期2025
15竣工日期2025
15二、编制依据 补充1、《施工现场临时用电安全技术法律规范》JGJ46-2025 2、《建筑施工安全检查标准》JGJ59-993、 本工程施工图纸及《岩土勘察报告》三、现场勘测(1)本工程所在施工现场范围内无各种埋地管线
(2)现场采纳380V低压供电,设一配电总箱,内有计量设备,采纳TN-S系统供电
(3)根据施工现场用电设备布置情况,采纳导线穿钢管埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图,采纳三级配电,两级防护
(4)根据《JGJ46-2025》规定制定施工组织设计,接地电阻R≤4Ω
四、电源进线、配电室、总分配电箱的装设位置及线路走向施工现场电源进线由市政电网引至配电室,施工用电源线由配电室引入至施工现场,据用电法律规范规定,工程采纳TN-S系统,实行三级配电两级保护,施工现场设总配电箱1台,分配电箱3台,开关箱9 台
总分配电箱、开关箱施工用电线的布置严格根据《施工现场临时用电安全技术法律规范》规定
根据施工现场用电设备布置情况,采纳导线穿钢管埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图

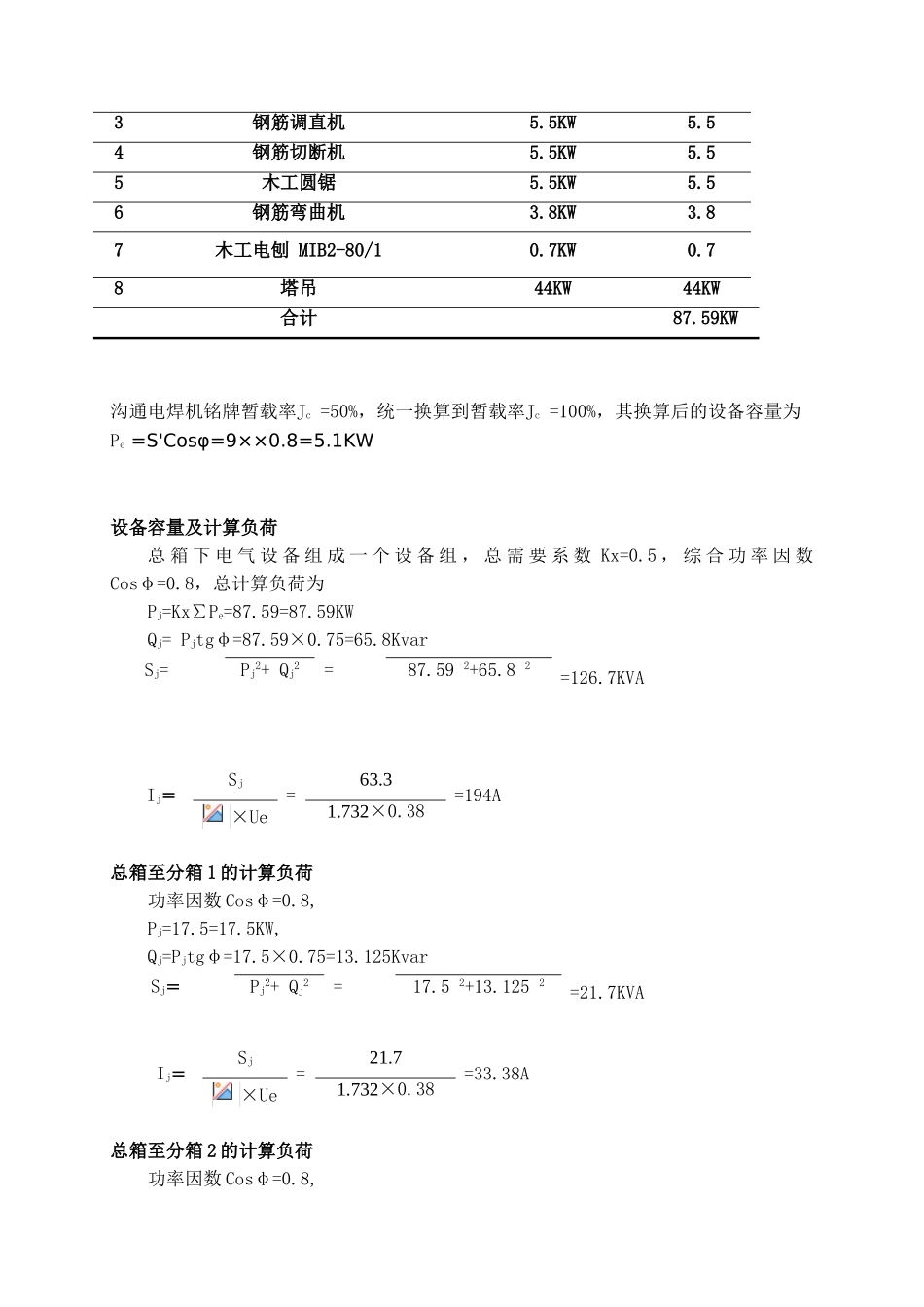

五、负荷计算总箱 1 用电设备及参数表编号用电设备名称与型号铭牌技术数据换算后设备容量 Pe 1照明办公用电及楼内施工用电10KW101插入式振动器1
52沟通电焊机 9KVA JC=50%5
093钢筋调直机 5
54钢筋切断机 5
55木工圆锯 5
56钢筋弯曲机 3
87木工电刨 MIB
