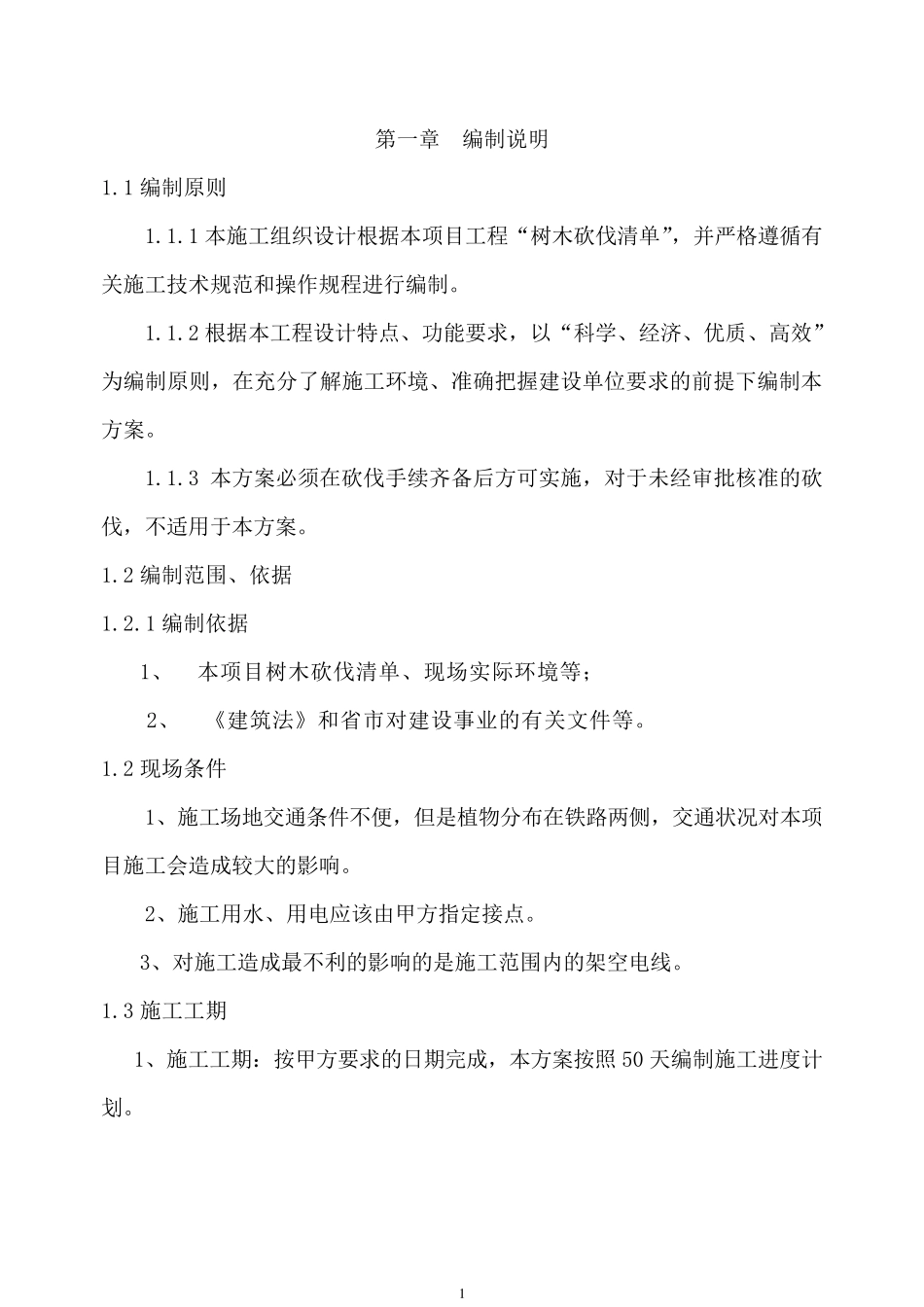

京张城际高铁树木砍伐工程 施 工 组 织 设 计 建设单位: 北京铁路局工程处 工程名称: 京张城际高速铁树木砍伐工程 施工单位: 中财源林宝泰天成建设工程有限公司 * * 人: * * * * 人: *** 编制日期: 2 0 1 4 年 1 2 月 2 4 日 1 第一章 编制说明 1.1 编制原则 1.1.1 本施工组织设计根据本项目工程“树木砍伐清单”,并严格遵循有关施工技术规范和操作规程进行编制。 1.1.2 根据本工程设计特点、功能要求,以“科学、经济、优质、高效”为编制原则,在充分了解施工环境、准确把握建设单位要求的前提下编制本方案。 1.1.3 本方案必须在砍伐手续齐备后方可实施,对于未经审批核准的砍伐,不适用于本方案。 1.2 编制范围、依据 1.2.1 编制依据 1、 本项目树木砍伐清单、现场实际环境等; 2、 《建筑法》和省市对建设事业的有关文件等。 1.2 现场条件 1、施工场地交通条件不便,但是植物分布在铁路两侧,交通状况对本项目施工会造成较大的影响。 2、施工用水、用电应该由甲方指定接点。 3、对施工造成最不利的影响的是施工范围内的架空电线。 1.3 施工工期 1、施工工期:按甲方要求的日期完 成,本方案按照 50 天 编制施工进度 计划 。 2 第二章 施工组织及部署 2.1 施工组织 2.1.1 施工组织的原则 本工程施工组织以抓好“施工管理,质量管理,创建文明管理”为原则,具体落实、明确工程管理目标,配备综合管理素质高的项目经理部,选派技术过硬的施工队,对工程进行统一化的管理。 2.1.2 工程目标 1、质量目标:质量等级为合格。 2、工期目标:工期严格控制在 50 天内,确保完成承包工程内容。 3、安全目标:安全达标工地,重大伤亡事故为零。 2.1.3 施工组织管理体系 根据本工程实际情况,我公司将委派施工阅历丰富的项目经理担任项目部经理,并调集本公司具有丰富施工经验的技术骨干一起组成“京张城际高铁树木砍伐工程”项目部。项目经理部管理体系如下: 项目经理 项目副经理 项目技术负责人 施 设 备 质 安 资 核 各工种班长 操作层 3 2.2 施工部署 2.2.1 施工准备 (1)工程开工时,首先做好施工前的技术及安全交底工作。 (2)按计划组织机械设备和施工队伍进场。 (3)合理安排施工,树木砍伐及各种机械设备专业施工默契配合,协调一致保证工程如期高效优质完成。 2.2.2 施工程序安排 本项目施工顺序原则:“先下后上,先小...
